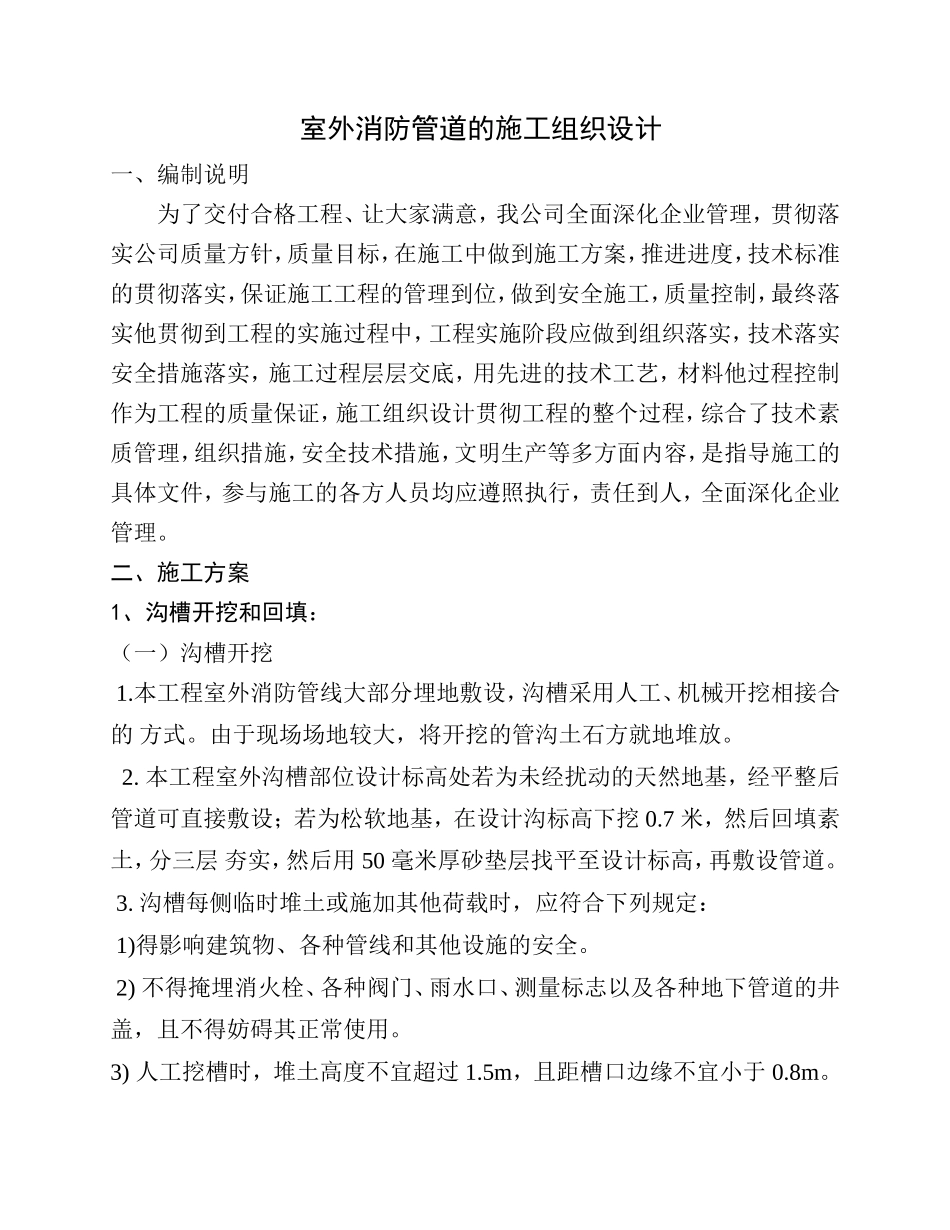

室外消防管道的施工组织设计一、编制说明为了交付合格工程、让大家满意,我公司全面深化企业管理,贯彻落实公司质量方针,质量目标,在施工中做到施工方案,推进进度,技术标准的贯彻落实,保证施工工程的管理到位,做到安全施工,质量控制,最终落实他贯彻到工程的实施过程中,工程实施阶段应做到组织落实,技术落实安全措施落实,施工过程层层交底,用先进的技术工艺,材料他过程控制作为工程的质量保证,施工组织设计贯彻工程的整个过程,综合了技术素质管理,组织措施,安全技术措施,文明生产等多方面内容,是指导施工的具体文件,参与施工的各方人员均应遵照执行,责任到人,全面深化企业管理
二、施工方案1、沟槽开挖和回填:(一)沟槽开挖1
本工程室外消防管线大部分埋地敷设,沟槽采用人工、机械开挖相接合的方式
由于现场场地较大,将开挖的管沟土石方就地堆放
本工程室外沟槽部位设计标高处若为未经扰动的天然地基,经平整后管道可直接敷设;若为松软地基,在设计沟标高下挖0
7米,然后回填素土,分三层夯实,然后用50毫米厚砂垫层找平至设计标高,再敷设管道
沟槽每侧临时堆土或施加其他荷载时,应符合下列规定:1)得影响建筑物、各种管线和其他设施的安全
2)不得掩埋消火栓、各种阀门、雨水口、测量标志以及各种地下管道的井盖,且不得妨碍其正常使用
3)人工挖槽时,堆土高度不宜超过1
5m,且距槽口边缘不宜小于0

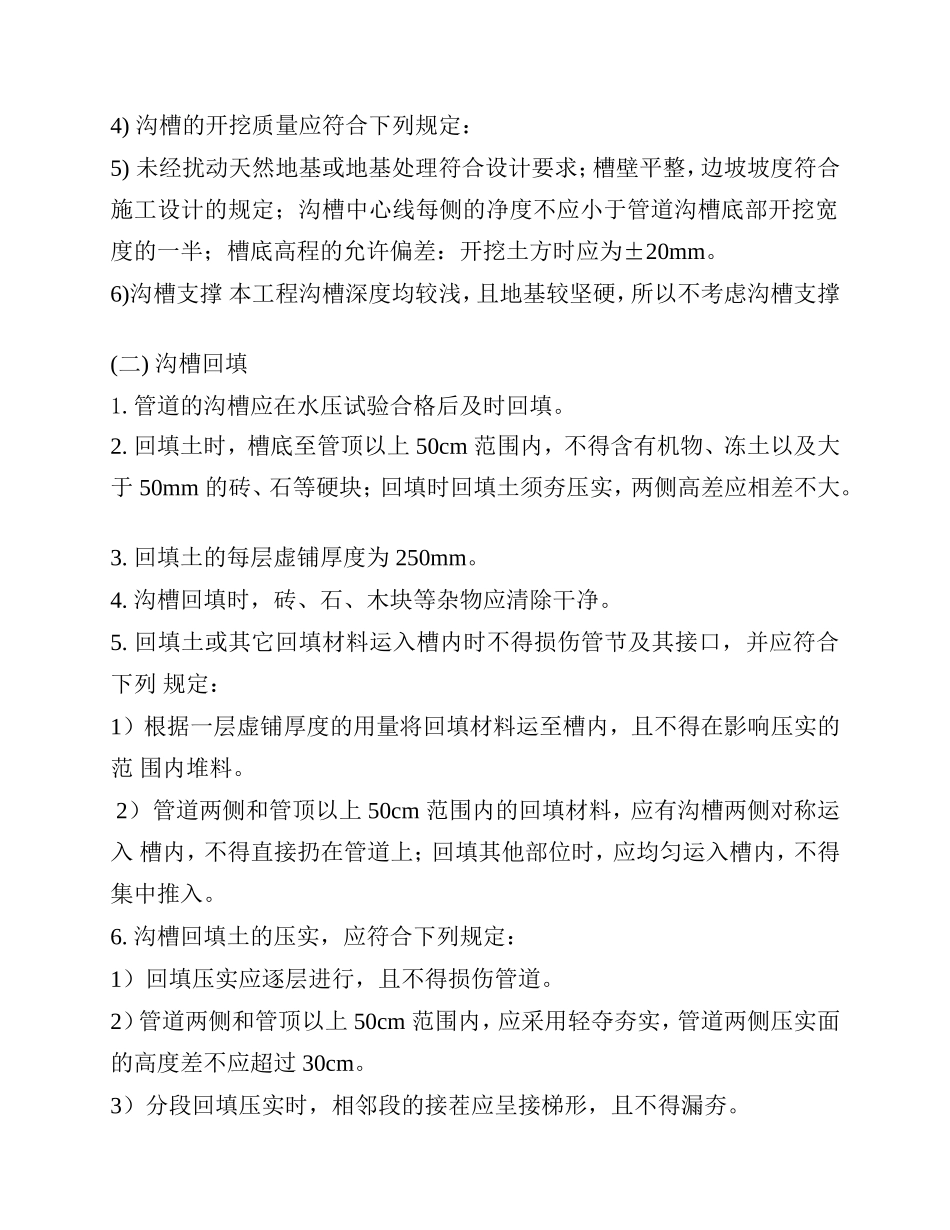

4)沟槽的开挖质量应符合下列规定:5)未经扰动天然地基或地基处理符合设计要求;槽壁平整,边坡坡度符合施工设计的规定;沟槽中心线每侧的净度不应小于管道沟槽底部开挖宽度的一半;槽底高程的允许偏差:开挖土方时应为±20mm
6)沟槽支撑本工程沟槽深度均较浅,且地基较坚硬,所以不考虑沟槽支撑(二)沟槽回填1
管道的沟槽应在水压试验合格后及时回填

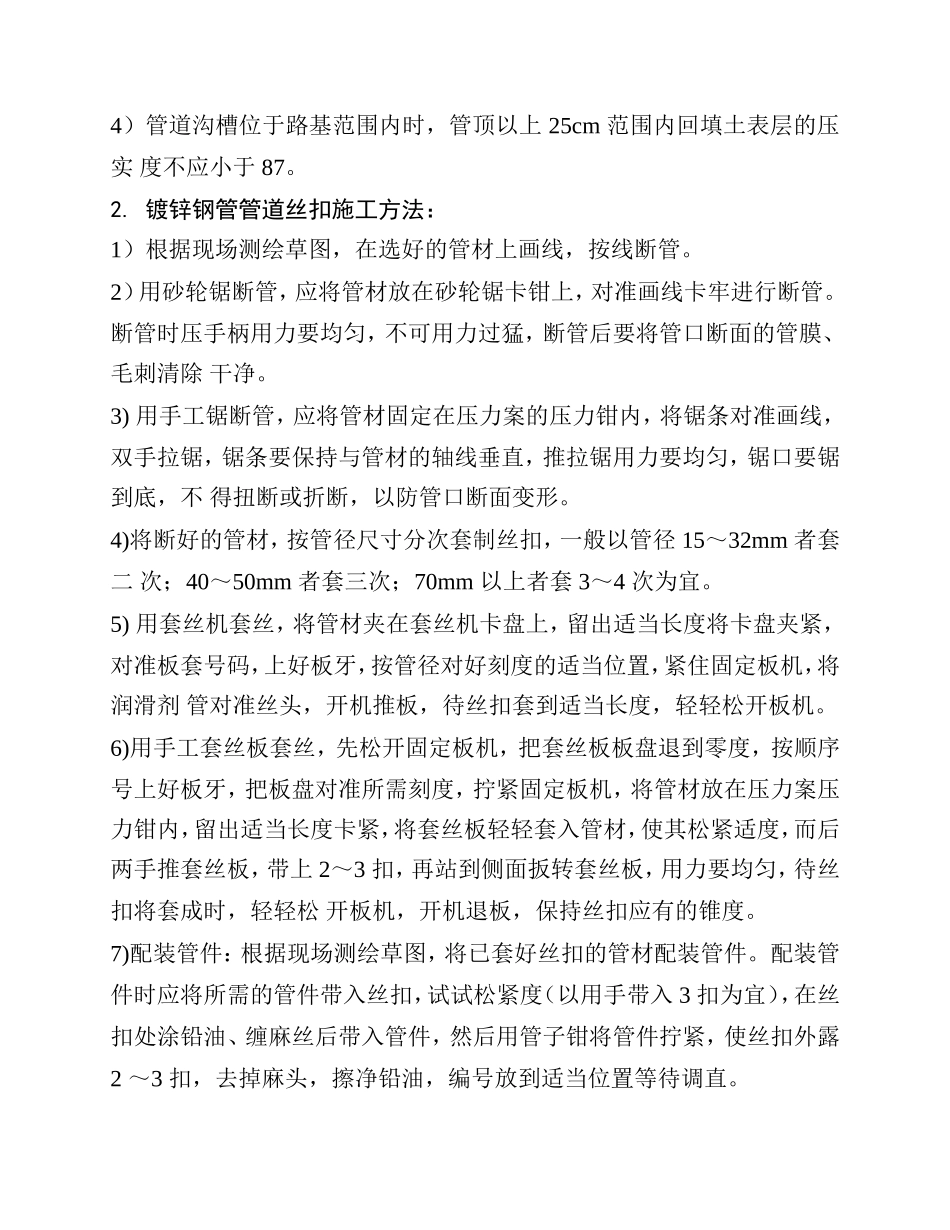

回填土时,槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm
