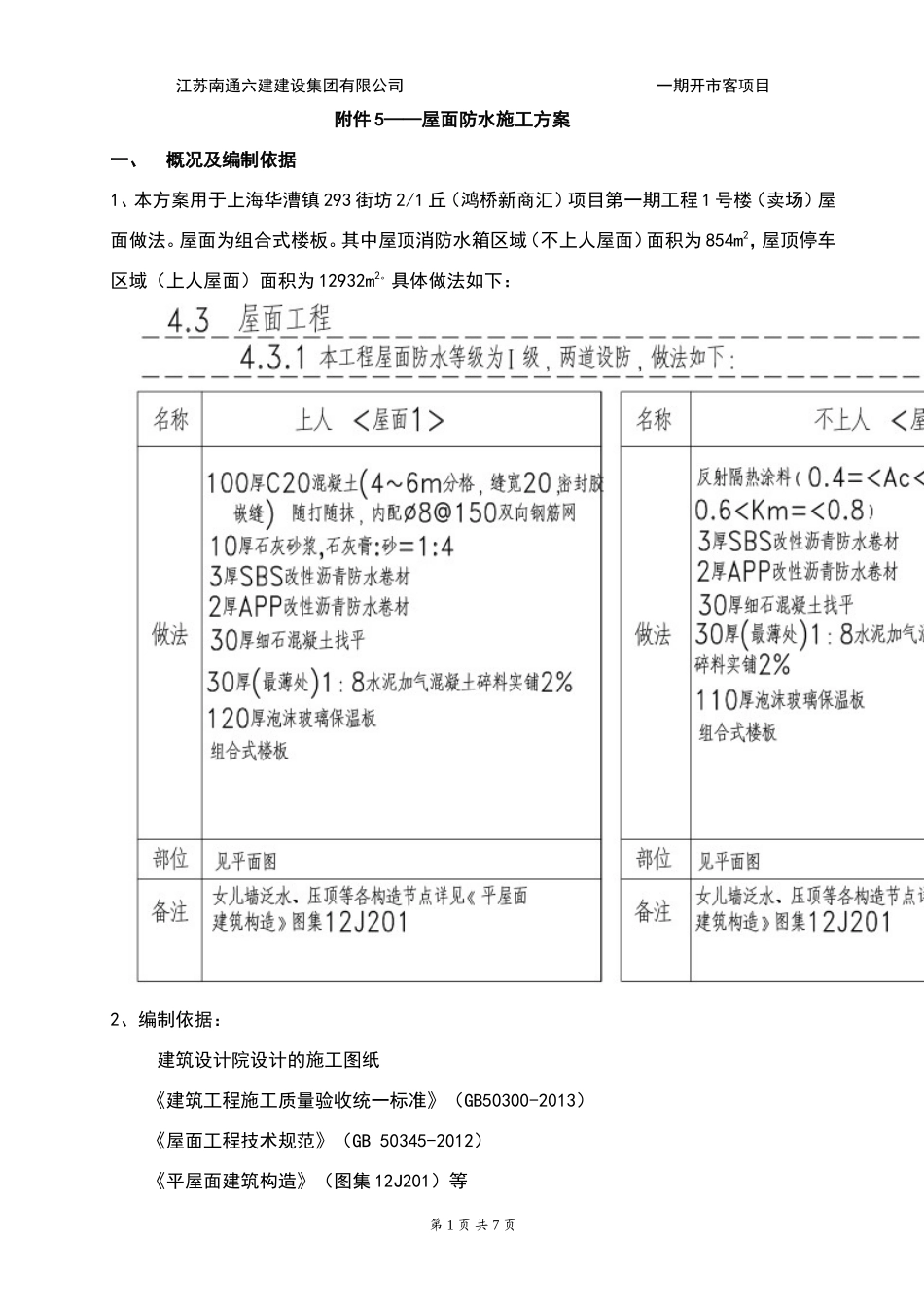

第1页共7页江苏南通六建建设集团有限公司一期开市客项目附件5——屋面防水施工方案一、概况及编制依据1、本方案用于上海华漕镇293街坊2/1丘(鸿桥新商汇)项目第一期工程1号楼(卖场)屋面做法
屋面为组合式楼板
其中屋顶消防水箱区域(不上人屋面)面积为854m2,屋顶停车区域(上人屋面)面积为12932m2

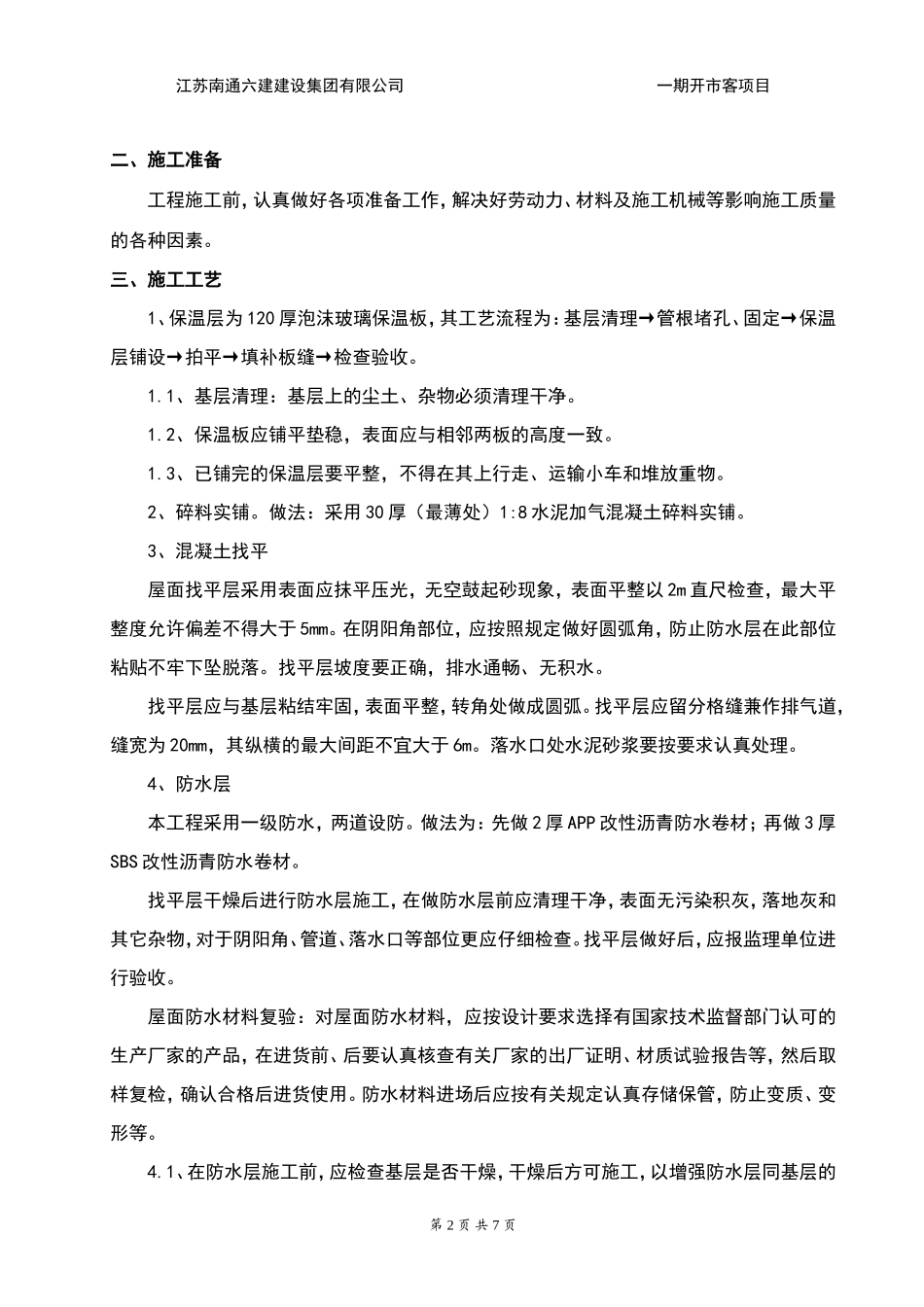

具体做法如下:2、编制依据:建筑设计院设计的施工图纸《建筑工程施工质量验收统一标准》(GB50300-2013)《屋面工程技术规范》(GB50345-2012)《平屋面建筑构造》(图集12J201)等第2页共7页江苏南通六建建设集团有限公司一期开市客项目二、施工准备工程施工前,认真做好各项准备工作,解决好劳动力、材料及施工机械等影响施工质量的各种因素
三、施工工艺1、保温层为120厚泡沫玻璃保温板,其工艺流程为:基层清理→管根堵孔、固定→保温层铺设→拍平→填补板缝→检查验收
1、基层清理:基层上的尘土、杂物必须清理干净
2、保温板应铺平垫稳,表面应与相邻两板的高度一致
3、已铺完的保温层要平整,不得在其上行走、运输小车和堆放重物
2、碎料实铺
做法:采用30厚(最薄处)1:8水泥加气混凝土碎料实铺
3、混凝土找平屋面找平层采用表面应抹平压光,无空鼓起砂现象,表面平整以2m直尺检查,最大平整度允许偏差不得大于5mm
在阴阳角部位,应按照规定做好圆弧角,防止防水层在此部位粘贴不牢下坠脱落
找平层坡度要正确,排水通畅、无积水
找平层应与基层粘结牢固,表面平整,转角处做成圆弧
找平层应留分格缝兼作排气道,缝宽为20mm,其纵横的最大间距不宜大于6m
落水口处水泥砂浆要按要求认真处理
4、防水层本工程采用一级防水,两道设防

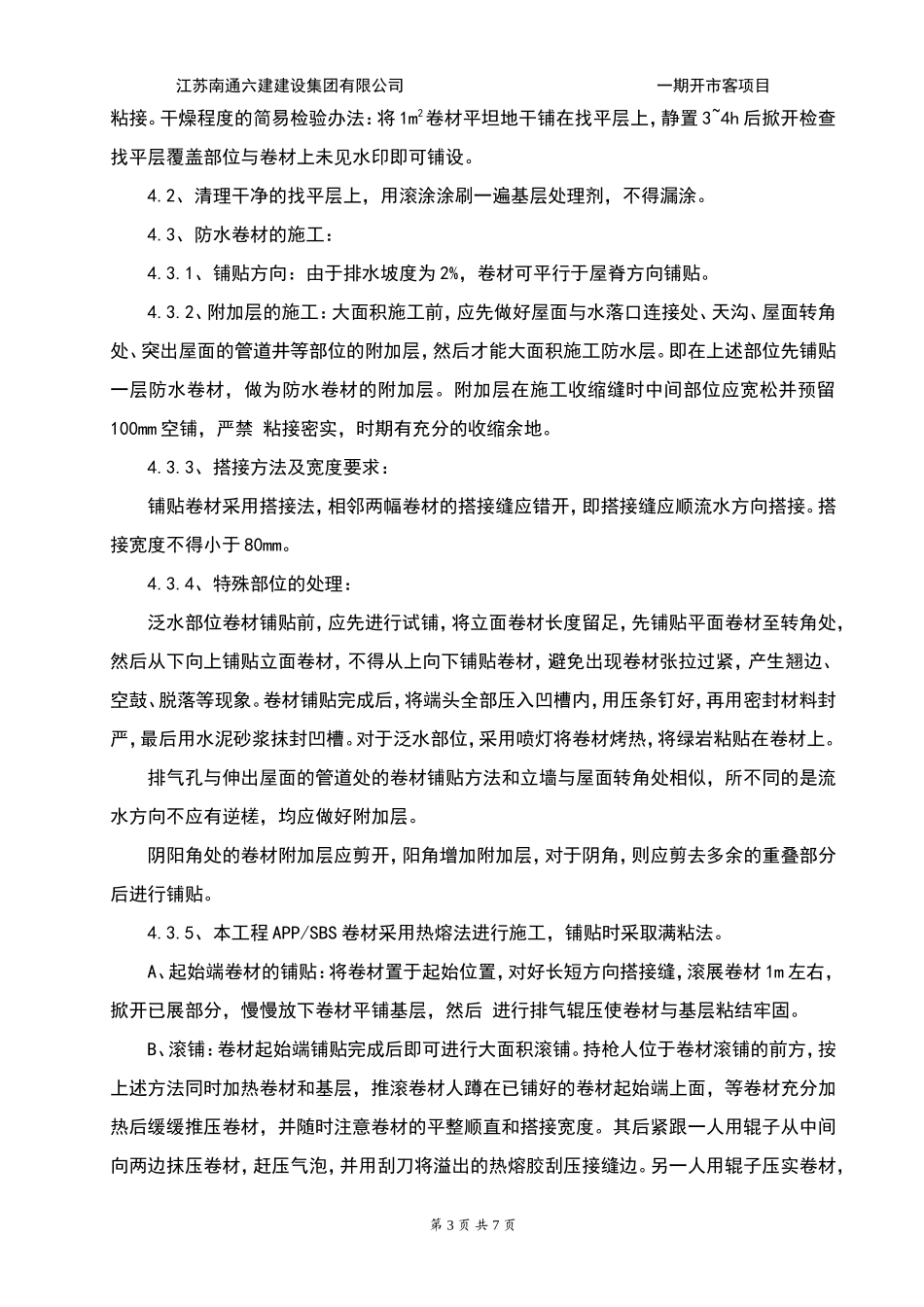

做法为:先做2厚APP改性沥青防水卷材;再做3厚SBS改性沥青防水卷材
找平层干燥后进行防水层施工,在做防水层前应清理干净,表面无污染积灰,落地灰和
