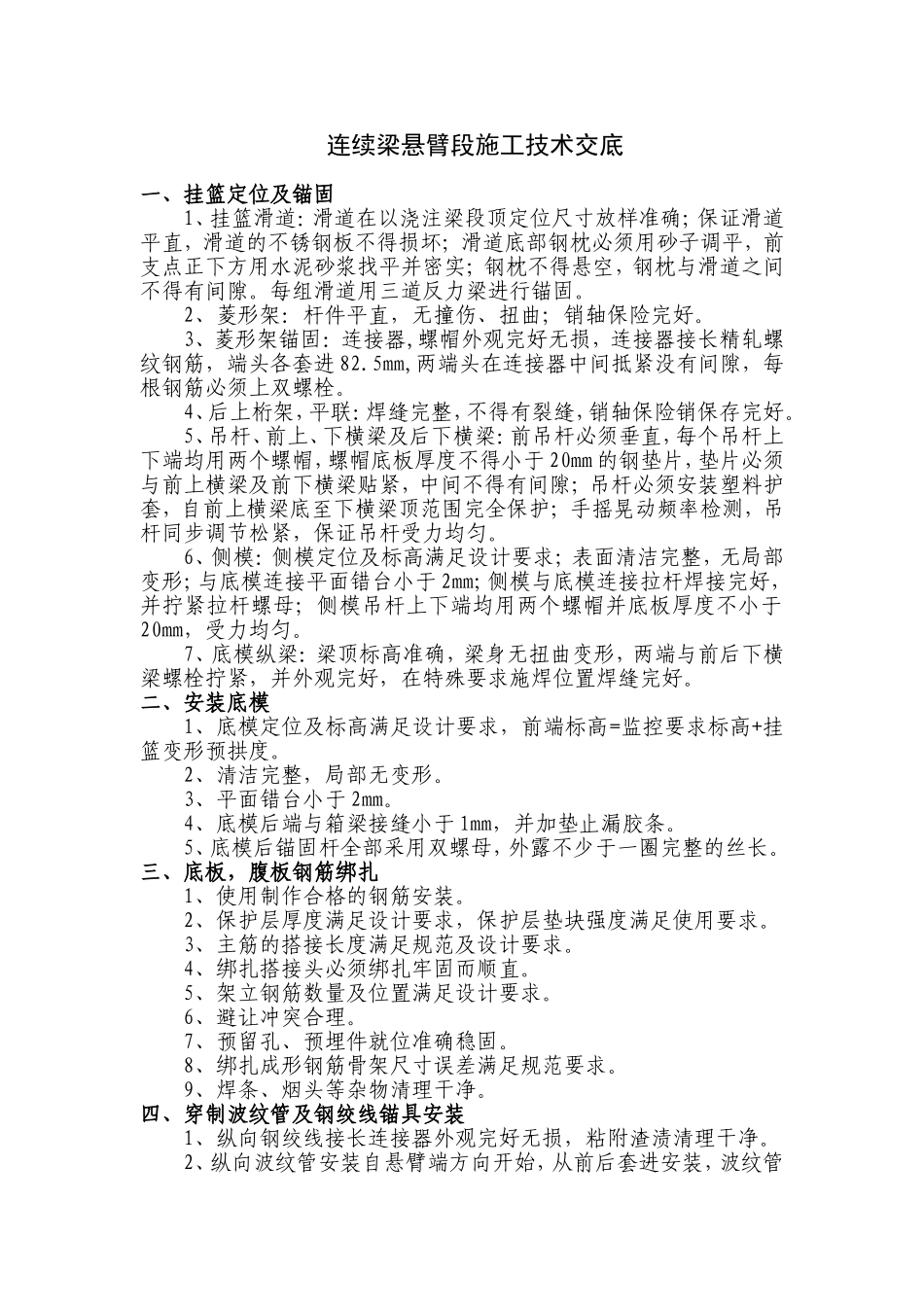

连续梁悬臂段施工技术交底一、挂篮定位及锚固1、挂篮滑道:滑道在以浇注梁段顶定位尺寸放样准确;保证滑道平直,滑道的不锈钢板不得损坏;滑道底部钢枕必须用砂子调平,前支点正下方用水泥砂浆找平并密实;钢枕不得悬空,钢枕与滑道之间不得有间隙
每组滑道用三道反力梁进行锚固
2、菱形架:杆件平直,无撞伤、扭曲;销轴保险完好
3、菱形架锚固:连接器,螺帽外观完好无损,连接器接长精轧螺纹钢筋,端头各套进82
5mm,两端头在连接器中间抵紧没有间隙,每根钢筋必须上双螺栓
4、后上桁架,平联:焊缝完整,不得有裂缝,销轴保险销保存完好
5、吊杆、前上、下横梁及后下横梁:前吊杆必须垂直,每个吊杆上下端均用两个螺帽,螺帽底板厚度不得小于20mm的钢垫片,垫片必须与前上横梁及前下横梁贴紧,中间不得有间隙;吊杆必须安装塑料护套,自前上横梁底至下横梁顶范围完全保护;手摇晃动频率检测,吊杆同步调节松紧,保证吊杆受力均匀
6、侧模:侧模定位及标高满足设计要求;表面清洁完整,无局部变形;与底模连接平面错台小于2mm;侧模与底模连接拉杆焊接完好,并拧紧拉杆螺母;侧模吊杆上下端均用两个螺帽并底板厚度不小于20mm,受力均匀
7、底模纵梁:梁顶标高准确,梁身无扭曲变形,两端与前后下横梁螺栓拧紧,并外观完好,在特殊要求施焊位置焊缝完好
二、安装底模1、底模定位及标高满足设计要求,前端标高=监控要求标高+挂篮变形预拱度
2、清洁完整,局部无变形
3、平面错台小于2mm
4、底模后端与箱梁接缝小于1mm,并加垫止漏胶条
5、底模后锚固杆全部采用双螺母,外露不少于一圈完整的丝长
三、底板,腹板钢筋绑扎1、使用制作合格的钢筋安装
2、保护层厚度满足设计要求,保护层垫块强度满足使用要求
3、主筋的搭接长度满足规范及设计要求
4、绑扎搭接头必须绑扎牢固而顺直
5、架立钢筋数量及位置满足设计要求
6、避让冲突合理
7、预留孔、预埋件就
