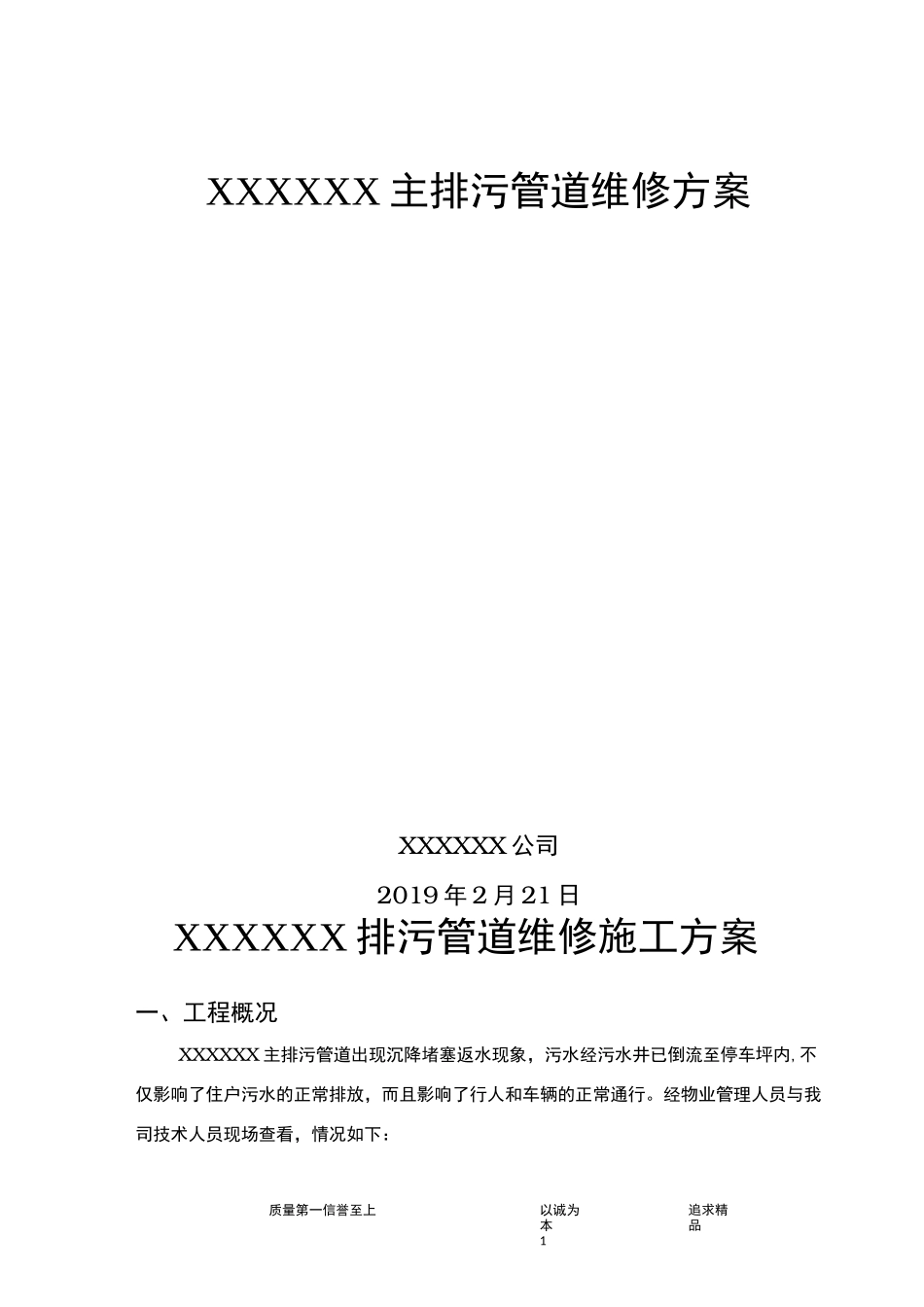

追求精品质量第一信誉至上以诚为本1XXXXXX主排污管道维修方案XXXXXX公司2019年2月21日XXXXXX排污管道维修施工方案一、工程概况XXXXXX主排污管道出现沉降堵塞返水现象,污水经污水井已倒流至停车坪内,不仅影响了住户污水的正常排放,而且影响了行人和车辆的正常通行

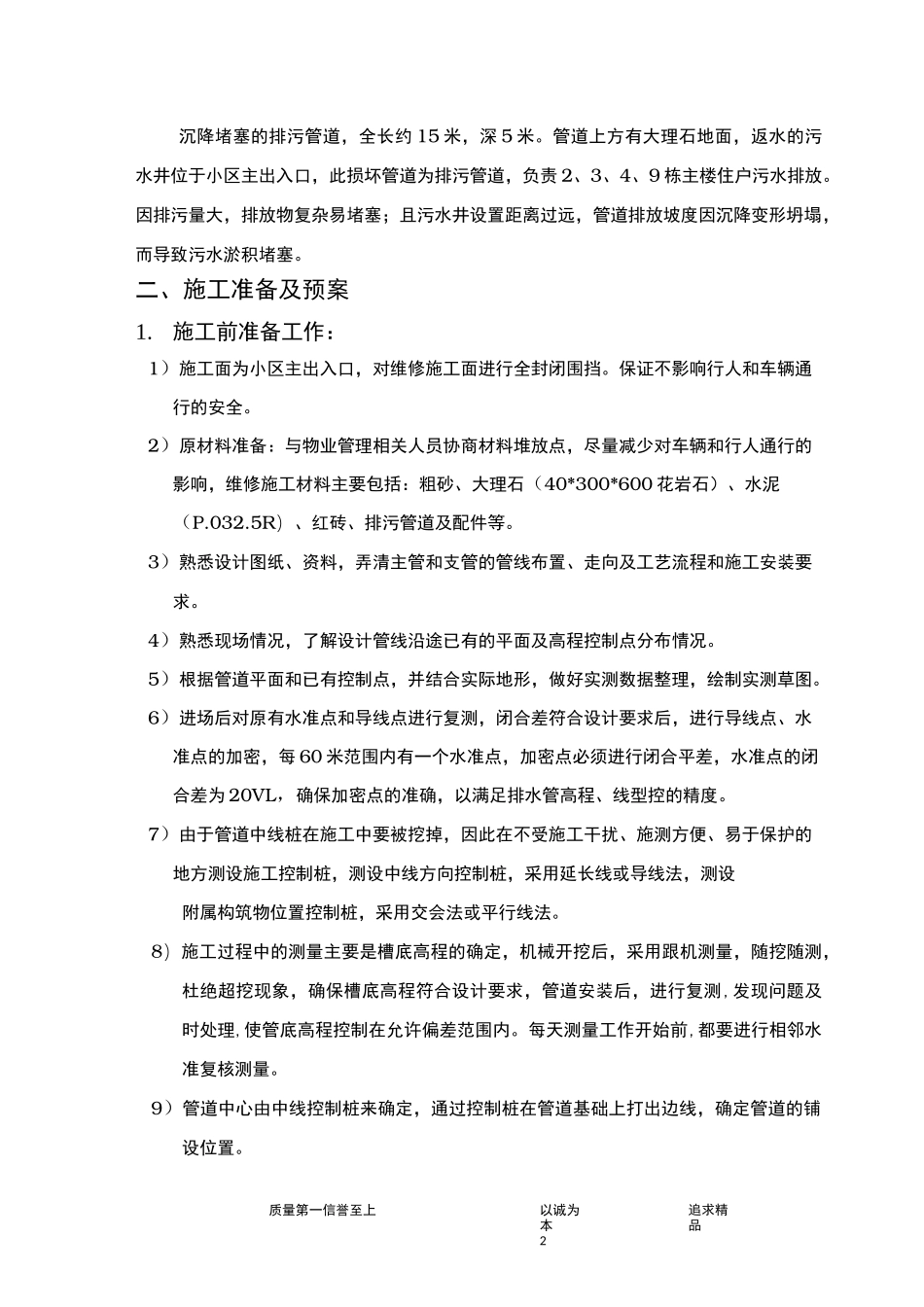

经物业管理人员与我司技术人员现场查看,情况如下:追求精品质量第一信誉至上以诚为本2沉降堵塞的排污管道,全长约15米,深5米
管道上方有大理石地面,返水的污水井位于小区主出入口,此损坏管道为排污管道,负责2、3、4、9栋主楼住户污水排放
因排污量大,排放物复杂易堵塞;且污水井设置距离过远,管道排放坡度因沉降变形坍塌,而导致污水淤积堵塞
二、施工准备及预案1
施工前准备工作:1)施工面为小区主出入口,对维修施工面进行全封闭围挡
保证不影响行人和车辆通行的安全
2)原材料准备:与物业管理相关人员协商材料堆放点,尽量减少对车辆和行人通行的影响,维修施工材料主要包括:粗砂、大理石(40*300*600花岩石)、水泥(P
5R)、红砖、排污管道及配件等

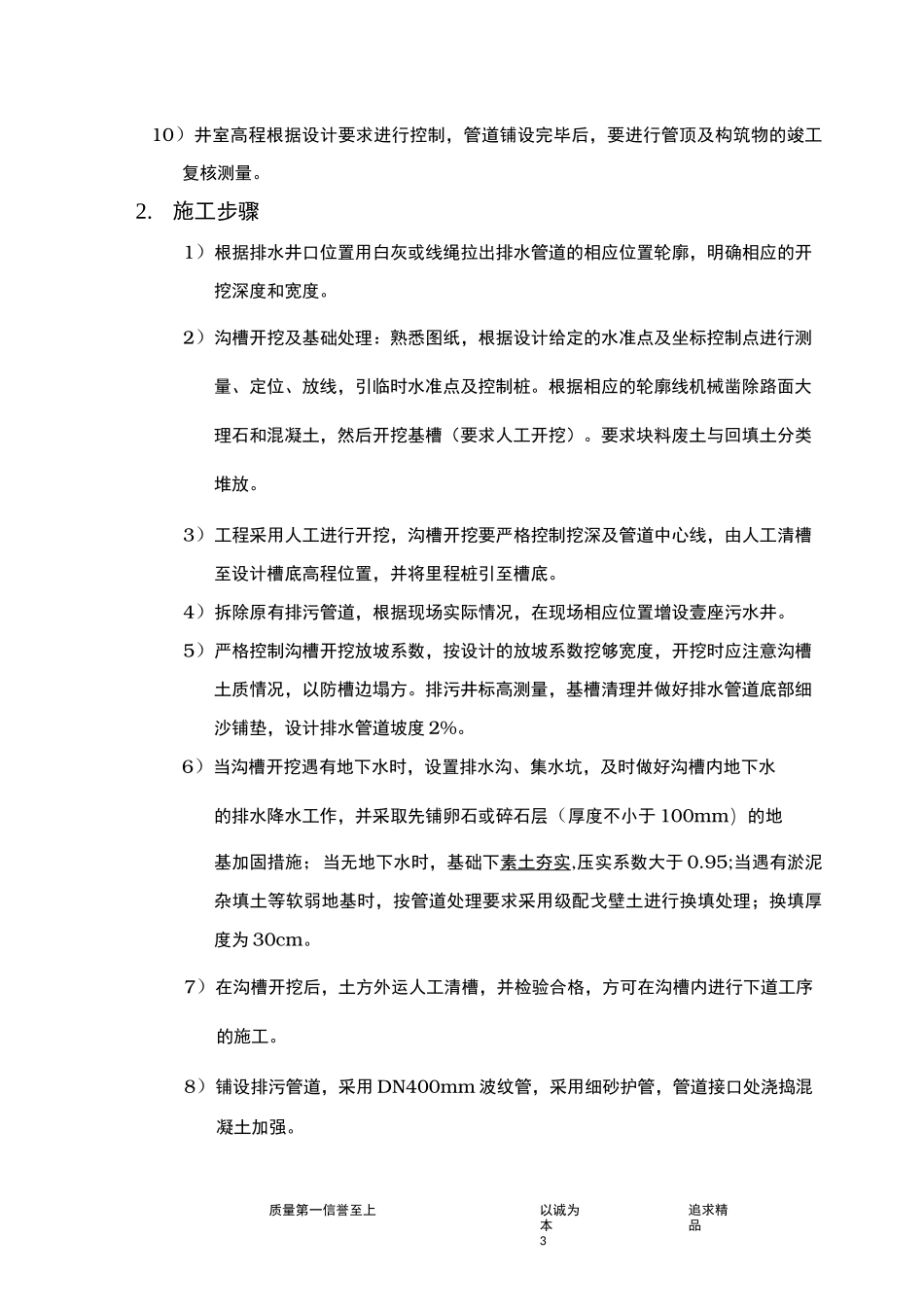

3)熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求
4)熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况
5)根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图
6)进场后对原有水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每60米范围内有一个水准点,加密点必须进行闭合平差,水准点的闭合差为20VL,确保加密点的准确,以满足排水管高程、线型控的精度
7)由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,采用延长线或导线法,测设附属构筑物位置控制桩,采用交会法或平行线法
8)施工过程中的测量主要是槽底高程的确
