工程名称:惠南镇民乐基地地块项目建设单位:上海三花颐景置业有限公司设计单位:上海天华建筑设计有限公司监理单位:上海众创工程监理有限公司施工单位:上海世方建筑工程有限公司工程地址:工程位于上海浦东惠南镇北至拱灵路,西至听香路,东至规划拱北路,南至听芳路
序号楼号层数面积()建筑面积()地上地下地上地下、楼栋商业小计:二底下车库总计:现场及周边情况:、根据现场实地查勘,本工程四周围墙已施工完成,具备施工条件
、场地内三通一平已完成
、在拟建工程的北侧用地内租场地搭设办公楼、临时生活区(层高的彩钢板房)
、基坑东侧:基坑边线距离用地红线最近约,红线外为已完成的施工道路
、基坑南侧:为已建好的售楼处
、基坑西侧:为拟建号地块
、基坑北侧:约米处为生活区及办公区
、施工便道:在北侧、西侧、东侧浇捣宽混凝土施工道路
二、编制说明:为便于施工人员的统一管理,日常生活起居集中在生活营地内,办公及生活区进行分开布置,具体见总平面布置如图
生活区采用标准的活动房搭建
生活区内“五小设施”布置齐全
主要设置有现场办公室管理人员宿舍工人宿舍食堂更衣室浴室厕所及门卫室等
根据规范,消防需要备足灭火器、消防砂等消防器材

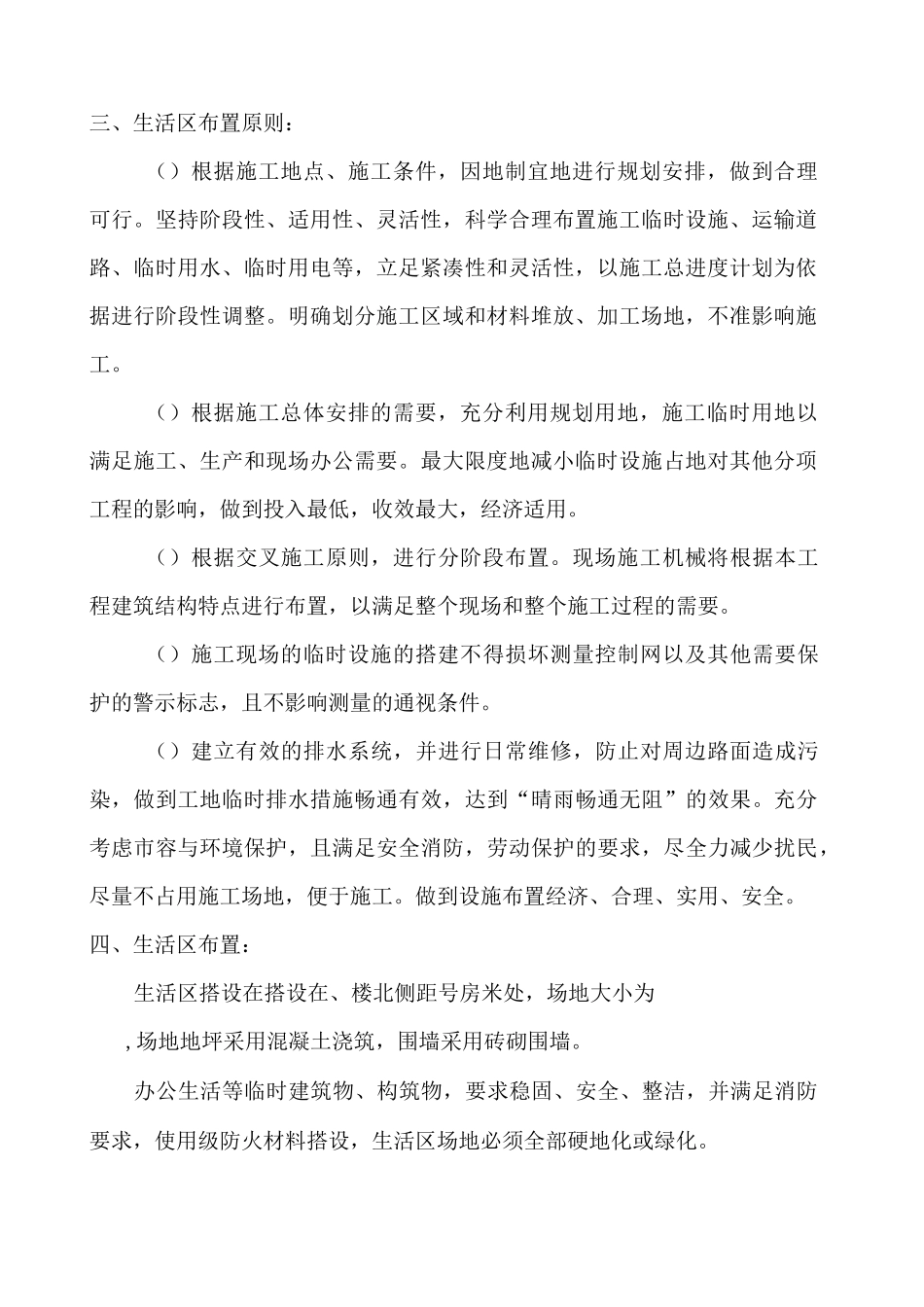

三、生活区布置原则:()根据施工地点、施工条件,因地制宜地进行规划安排,做到合理可行
坚持阶段性、适用性、灵活性,科学合理布置施工临时设施、运输道路、临时用水、临时用电等,立足紧凑性和灵活性,以施工总进度计划为依据进行阶段性调整
明确划分施工区域和材料堆放、加工场地,不准影响施工
()根据施工总体安排的需要,充分利用规划用地,施工临时用地以满足施工、生产和现场办公需要
最大限度地减小临时设施占地对其他分项工程的影响,做到投入最低,收效最大,经济适用
()根据交叉施工原则,进行分阶段布置
现场施工机械将根据本工程建筑结构特点进行布置,以满足整个现场和整个施工过程的需要
()施工现场的临时
