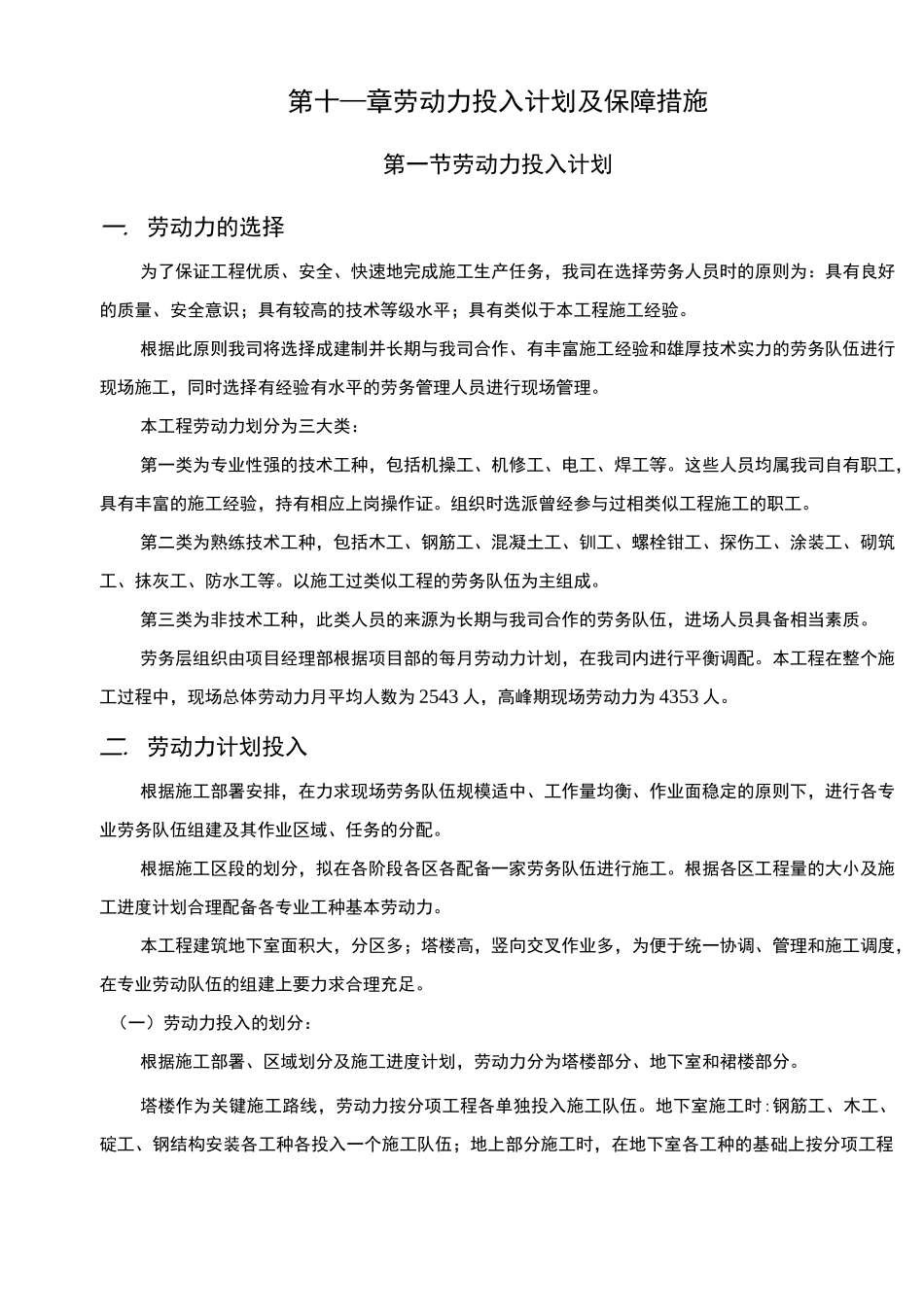

第十—章劳动力投入计划及保障措施第一节劳动力投入计划一
劳动力的选择为了保证工程优质、安全、快速地完成施工生产任务,我司在选择劳务人员时的原则为:具有良好的质量、安全意识;具有较高的技术等级水平;具有类似于本工程施工经验
根据此原则我司将选择成建制并长期与我司合作、有丰富施工经验和雄厚技术实力的劳务队伍进行现场施工,同时选择有经验有水平的劳务管理人员进行现场管理
本工程劳动力划分为三大类:第一类为专业性强的技术工种,包括机操工、机修工、电工、焊工等
这些人员均属我司自有职工,具有丰富的施工经验,持有相应上岗操作证
组织时选派曾经参与过相类似工程施工的职工
第二类为熟练技术工种,包括木工、钢筋工、混凝土工、钏工、螺栓钳工、探伤工、涂装工、砌筑工、抹灰工、防水工等
以施工过类似工程的劳务队伍为主组成
第三类为非技术工种,此类人员的来源为长期与我司合作的劳务队伍,进场人员具备相当素质
劳务层组织由项目经理部根据项目部的每月劳动力计划,在我司内进行平衡调配
本工程在整个施工过程中,现场总体劳动力月平均人数为2543人,高峰期现场劳动力为4353人
劳动力计划投入根据施工部署安排,在力求现场劳务队伍规模适中、工作量均衡、作业面稳定的原则下,进行各专业劳务队伍组建及其作业区域、任务的分配
根据施工区段的划分,拟在各阶段各区各配备一家劳务队伍进行施工
根据各区工程量的大小及施工进度计划合理配备各专业工种基本劳动力
本工程建筑地下室面积大,分区多;塔楼高,竖向交叉作业多,为便于统一协调、管理和施工调度,在专业劳动队伍的组建上要力求合理充足
(一)劳动力投入的划分:根据施工部署、区域划分及施工进度计划,劳动力分为塔楼部分、地下室和裙楼部分
塔楼作为关键施工路线,劳动力按分项工程各单独投入施工队伍

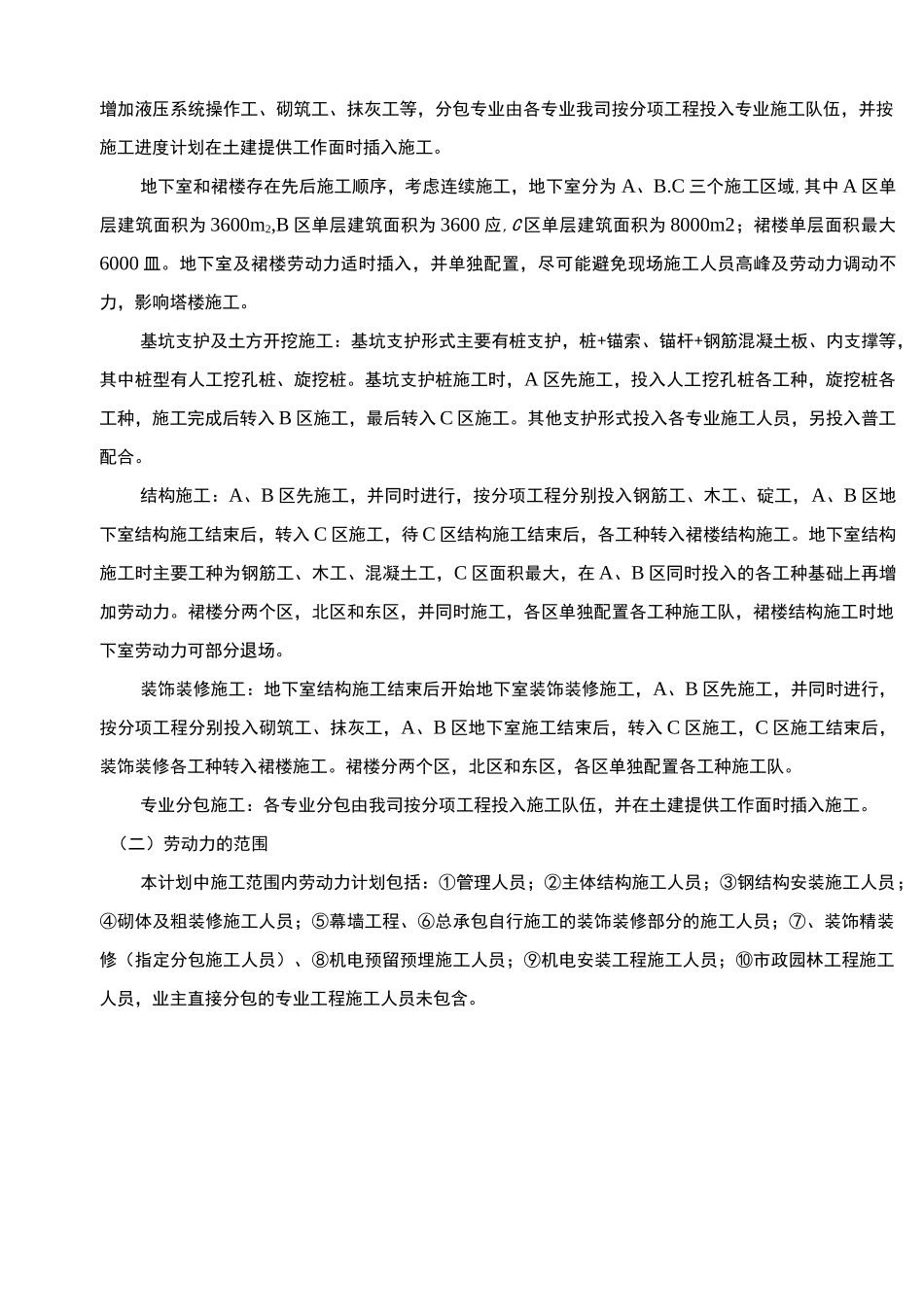

地下室施工时:钢筋工、木工、碇工、钢结构安装各工种各投入一个施工队伍;地上部分施工时,在地下
