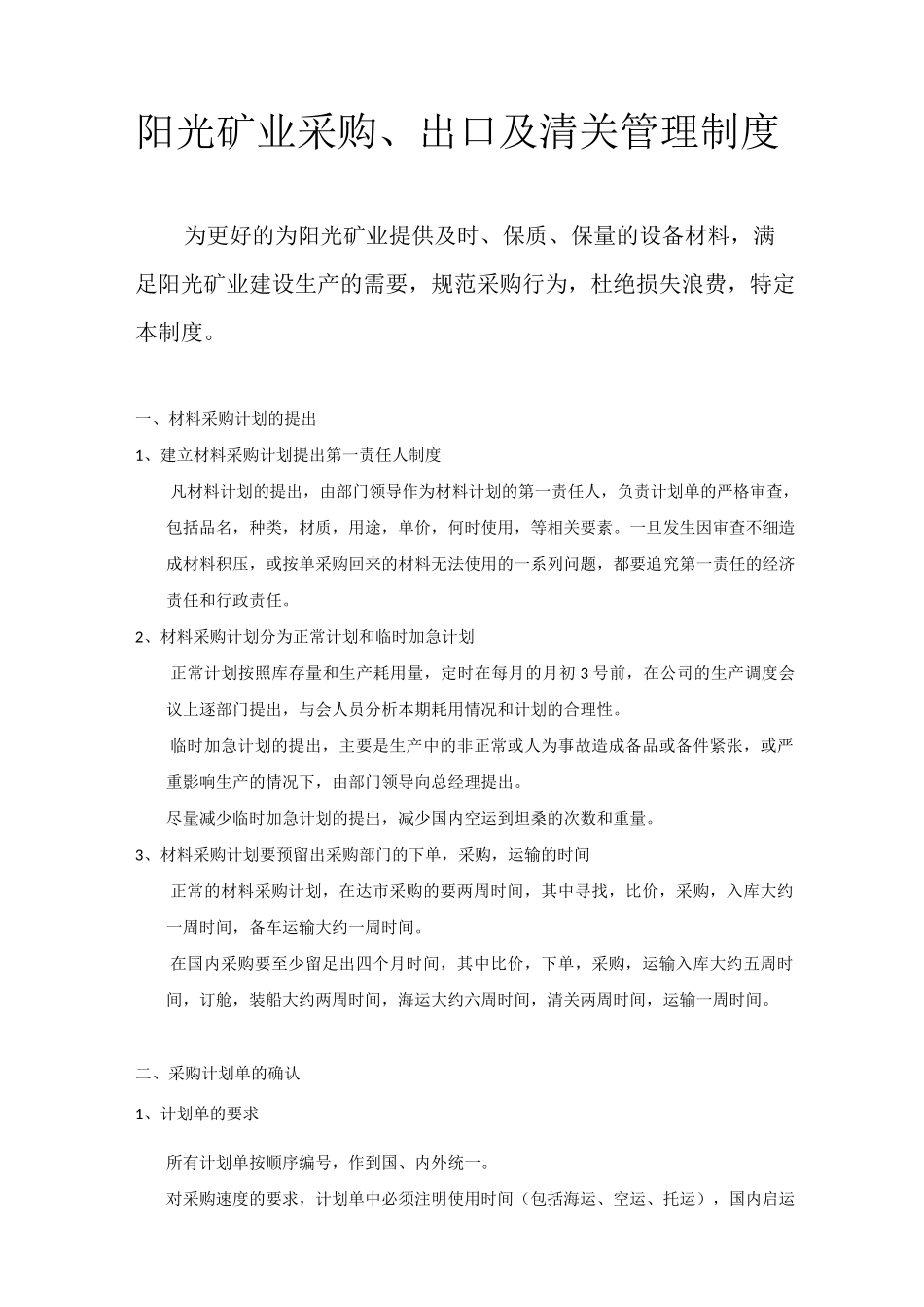

阳光矿业采购、出口及清关管理制度为更好的为阳光矿业提供及时、保质、保量的设备材料,满足阳光矿业建设生产的需要,规范采购行为,杜绝损失浪费,特定本制度
一、材料采购计划的提出1、建立材料采购计划提出第一责任人制度凡材料计划的提出,由部门领导作为材料计划的第一责任人,负责计划单的严格审查,包括品名,种类,材质,用途,单价,何时使用,等相关要素
一旦发生因审查不细造成材料积压,或按单采购回来的材料无法使用的一系列问题,都要追究第一责任的经济责任和行政责任
2、材料采购计划分为正常计划和临时加急计划正常计划按照库存量和生产耗用量,定时在每月的月初3号前,在公司的生产调度会议上逐部门提出,与会人员分析本期耗用情况和计划的合理性
临时加急计划的提出,主要是生产中的非正常或人为事故造成备品或备件紧张,或严重影响生产的情况下,由部门领导向总经理提出
尽量减少临时加急计划的提出,减少国内空运到坦桑的次数和重量
3、材料采购计划要预留出采购部门的下单,采购,运输的时间正常的材料采购计划,在达市采购的要两周时间,其中寻找,比价,采购,入库大约一周时间,备车运输大约一周时间
在国内采购要至少留足出四个月时间,其中比价,下单,采购,运输入库大约五周时间,订舱,装船大约两周时间,海运大约六周时间,清关两周时间,运输一周时间
二、采购计划单的确认1、计划单的要求所有计划单按顺序编号,作到国、内外统一

对采购速度的要求,计划单中必须注明使用时间(包括海运、空运、托运),国内启运时间暂定为使用时间减60天
最晚计划单中不再执行急、加急等指令
2、采购计划的审批采购计划必须是书面形式由材料设备的使用单位负责人提出,报部门负责人及公司负责采购的主管审核,最终由总经理审批
采购计划必须详细载明所购物资的名称、规格型号、单位、数量、使用时间、用途(含海运、空运、托运)

特殊材料设备可指定生产厂家,当材料设备无法在国
