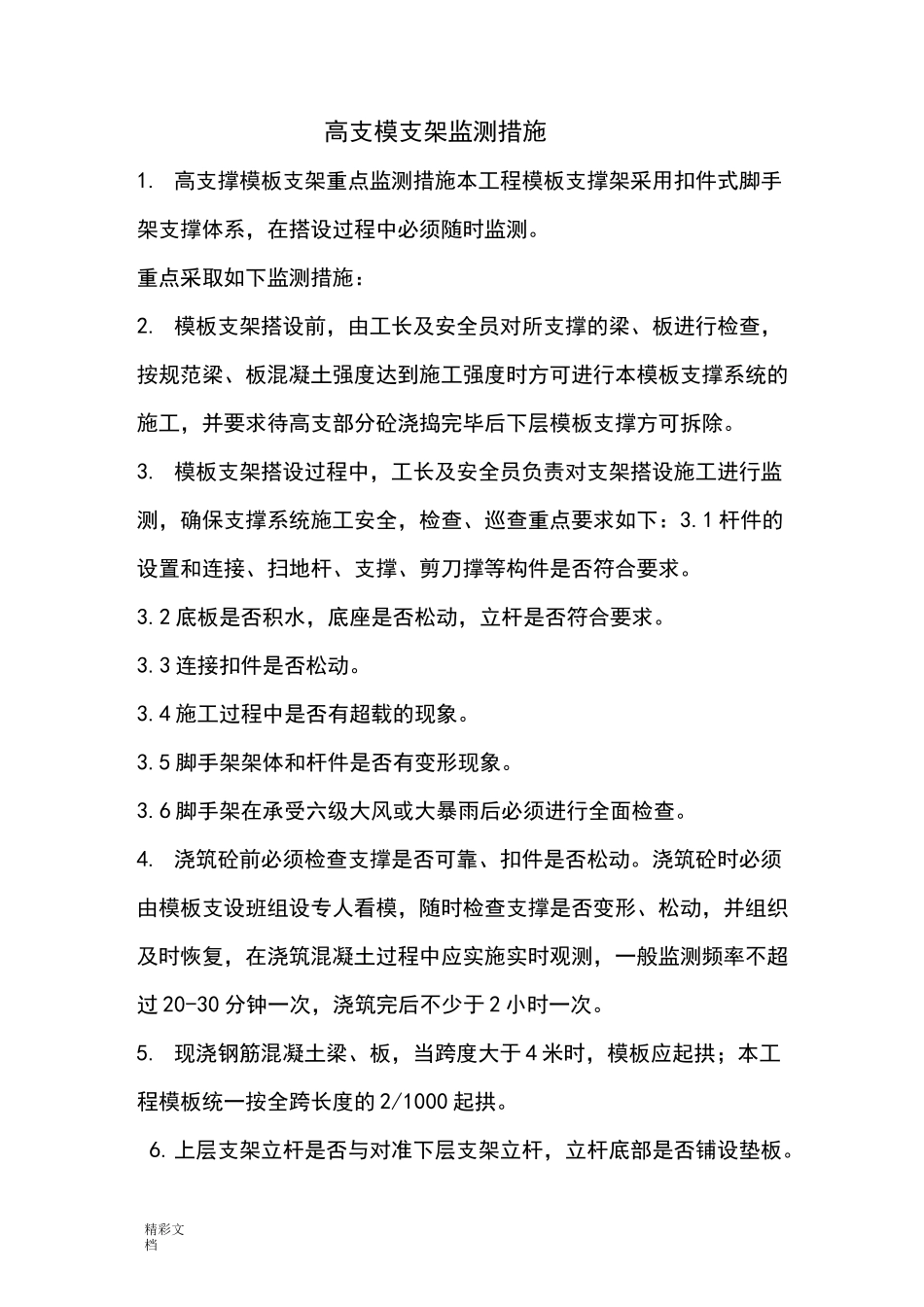

精彩文档高支模支架监测措施1
高支撑模板支架重点监测措施本工程模板支撑架采用扣件式脚手架支撑体系,在搭设过程中必须随时监测
重点采取如下监测措施:2
模板支架搭设前,由工长及安全员对所支撑的梁、板进行检查,按规范梁、板混凝土强度达到施工强度时方可进行本模板支撑系统的施工,并要求待高支部分砼浇捣完毕后下层模板支撑方可拆除
模板支架搭设过程中,工长及安全员负责对支架搭设施工进行监测,确保支撑系统施工安全,检查、巡查重点要求如下:3
1杆件的设置和连接、扫地杆、支撑、剪刀撑等构件是否符合要求

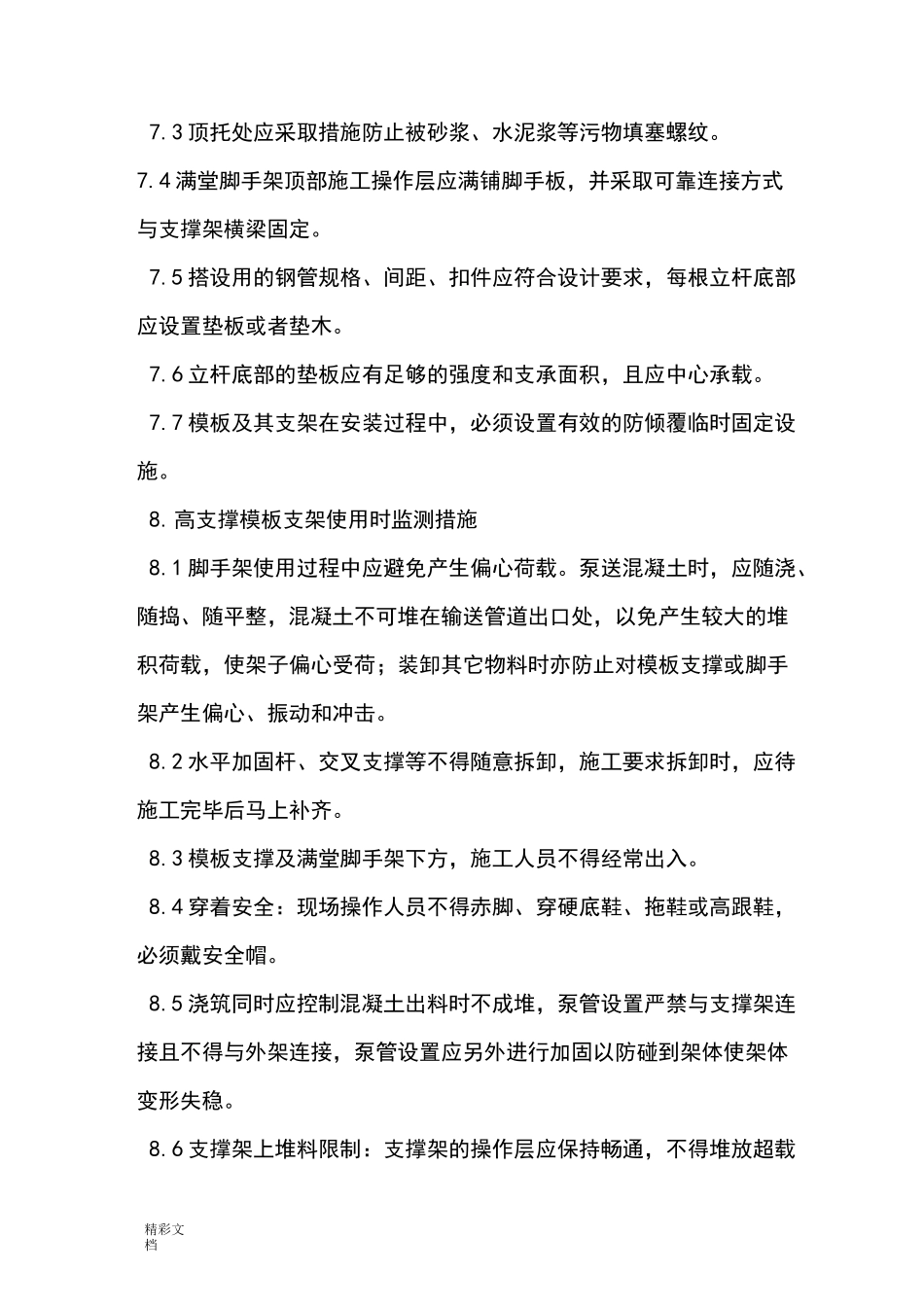

2底板是否积水,底座是否松动,立杆是否符合要求
3连接扣件是否松动
4施工过程中是否有超载的现象
5脚手架架体和杆件是否有变形现象
6脚手架在承受六级大风或大暴雨后必须进行全面检查
浇筑砼前必须检查支撑是否可靠、扣件是否松动
浇筑砼时必须由模板支设班组设专人看模,随时检查支撑是否变形、松动,并组织及时恢复,在浇筑混凝土过程中应实施实时观测,一般监测频率不超过20-30分钟一次,浇筑完后不少于2小时一次
现浇钢筋混凝土梁、板,当跨度大于4米时,模板应起拱;本工程模板统一按全跨长度的2/1000起拱
上层支架立杆是否与对准下层支架立杆,立杆底部是否铺设垫板

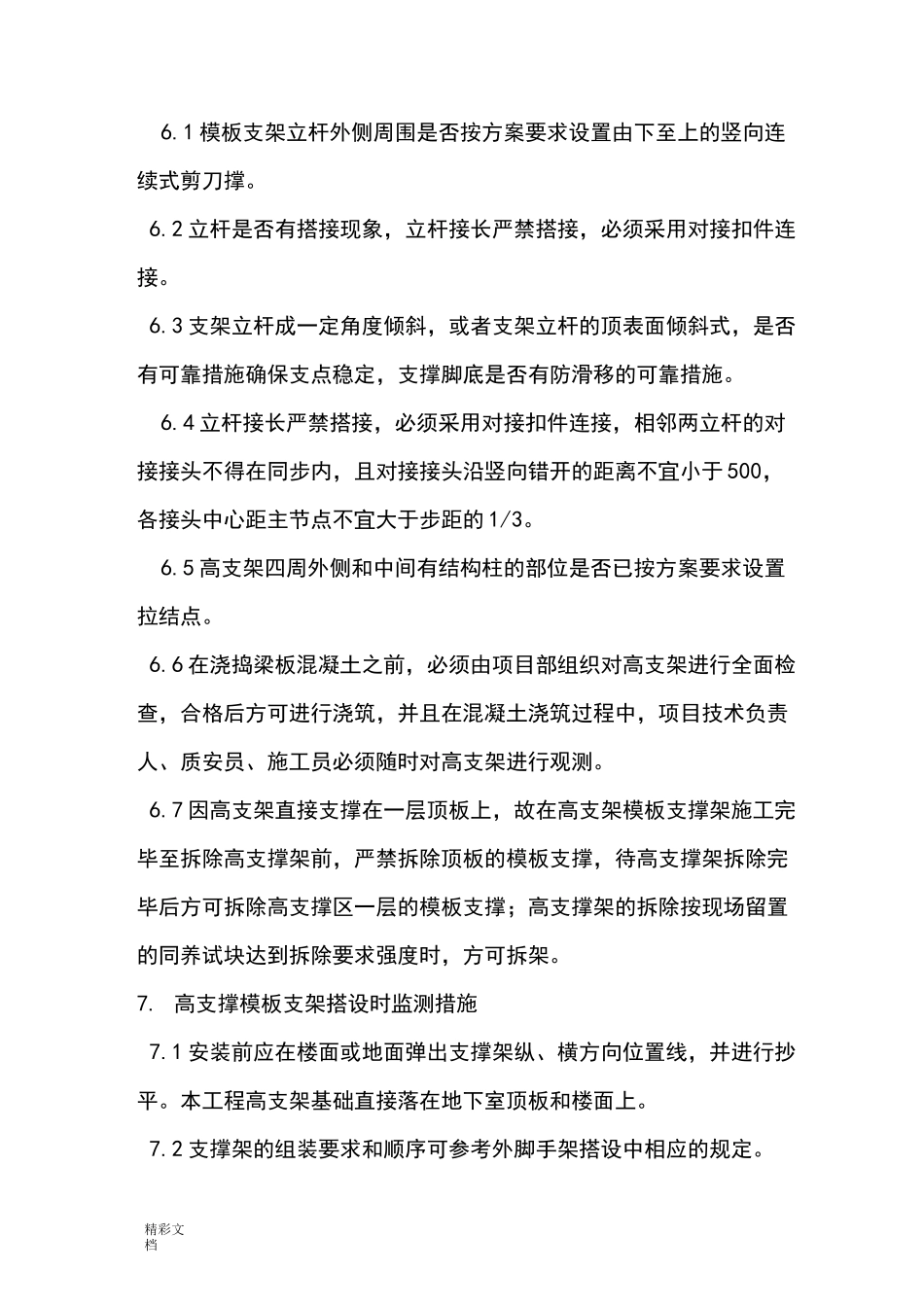

1模板支架立杆外侧周围是否按方案要求设置由下至上的竖向连续式剪刀撑
2立杆是否有搭接现象,立杆接长严禁搭接,必须采用对接扣件连接
3支架立杆成一定角度倾斜,或者支架立杆的顶表面倾斜式,是否有可靠措施确保支点稳定,支撑脚底是否有防滑移的可靠措施
4立杆接长严禁搭接,必须采用对接扣件连接,相邻两立杆的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500,各接头中心距主节点不宜大于步距的1/3
5高支架四周外侧和中间有结构柱的部位是否已按方案要求设置拉结点
6在浇捣梁板混
