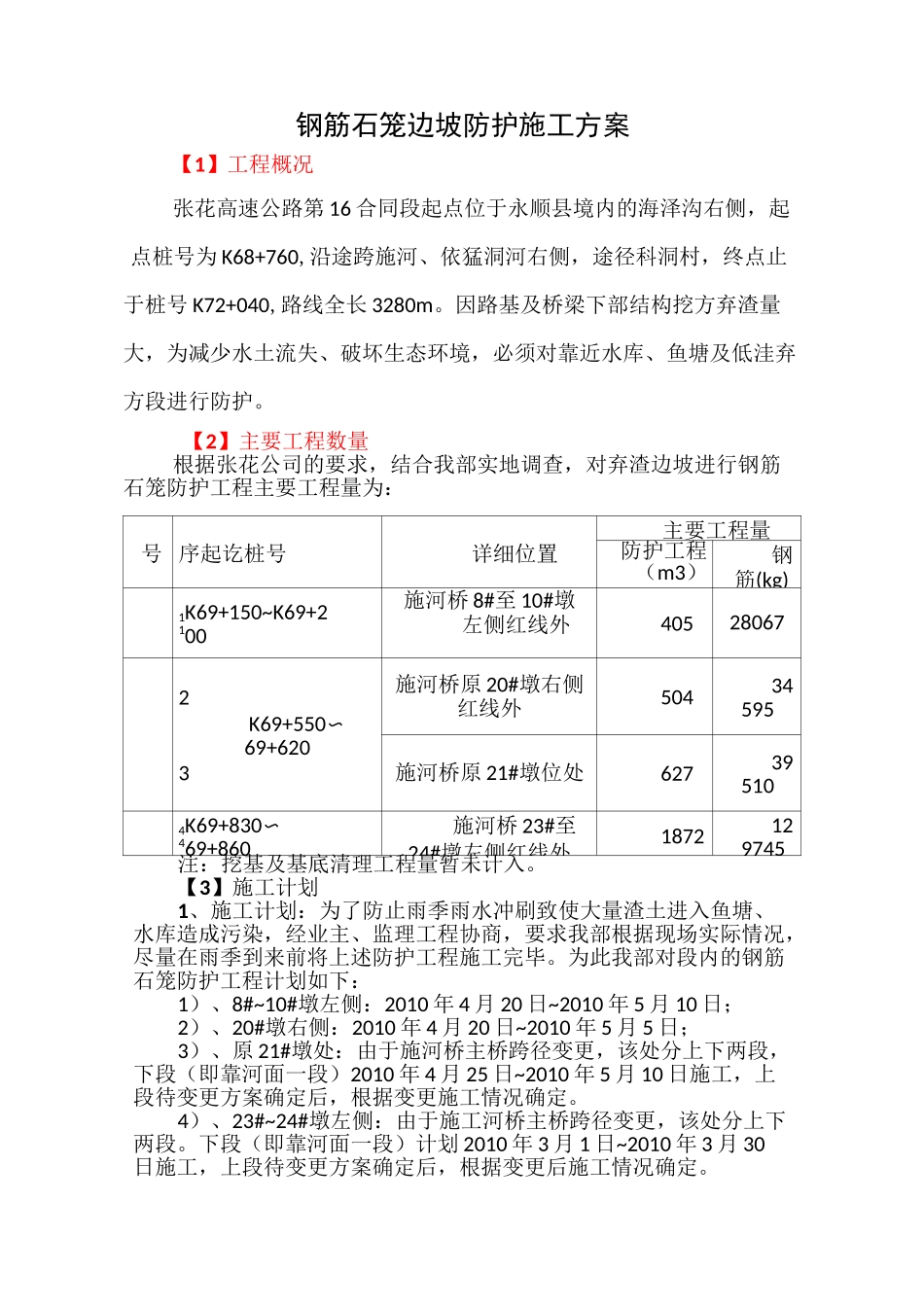

号序起讫桩号详细位置主要工程量防护工程(m3)钢筋(kg)1K69+150~K69+2100施河桥8#至10#墩左侧红线外405280672K69+550〜69+6203施河桥原20#墩右侧红线外50434595施河桥原21#墩位处627395104K69+830〜469+860施河桥23#至24#墩左侧红线外1872129745注:挖基及基底清理工程量暂未计入

【3】施工计划1、施工计划:为了防止雨季雨水冲刷致使大量渣土进入鱼塘、水库造成污染,经业主、监理工程协商,要求我部根据现场实际情况,尽量在雨季到来前将上述防护工程施工完毕
为此我部对段内的钢筋石笼防护工程计划如下:1)、8#~10#墩左侧:2010年4月20日~2010年5月10日;2)、20#墩右侧:2010年4月20日~2010年5月5日;3)、原21#墩处:由于施河桥主桥跨径变更,该处分上下两段,下段(即靠河面一段)2010年4月25日~2010年5月10日施工,上段待变更方案确定后,根据变更施工情况确定
4)、23#~24#墩左侧:由于施工河桥主桥跨径变更,该处分上下两段
下段(即靠河面一段)计划2010年3月1日~2010年3月30日施工,上段待变更方案确定后,根据变更后施工情况确定
钢筋石笼边坡防护施工方案【1】工程概况张花高速公路第16合同段起点位于永顺县境内的海泽沟右侧,起点桩号为K68+760,沿途跨施河、依猛洞河右侧,途径科洞村,终点止于桩号K72+040,路线全长3280m
因路基及桥梁下部结构挖方弃渣量大,为减少水土流失、破坏生态环境,必须对靠近水库、鱼塘及低洼弃方段进行防护
【2】主要工程数量根据张花公司的要求,结合我部实地调查,对弃渣边坡进行钢筋石笼防护工程主要工程量为:2、人员计划:钢筋石笼防护虽不是主体结构,但如出现意外,对附近环境污染较大
为此,我部对该部分工程的施工质量也同等重视
