肯城市广场变电站5T行车安装工程施工方案编制:审核:扌批准:安装分局项目目录12

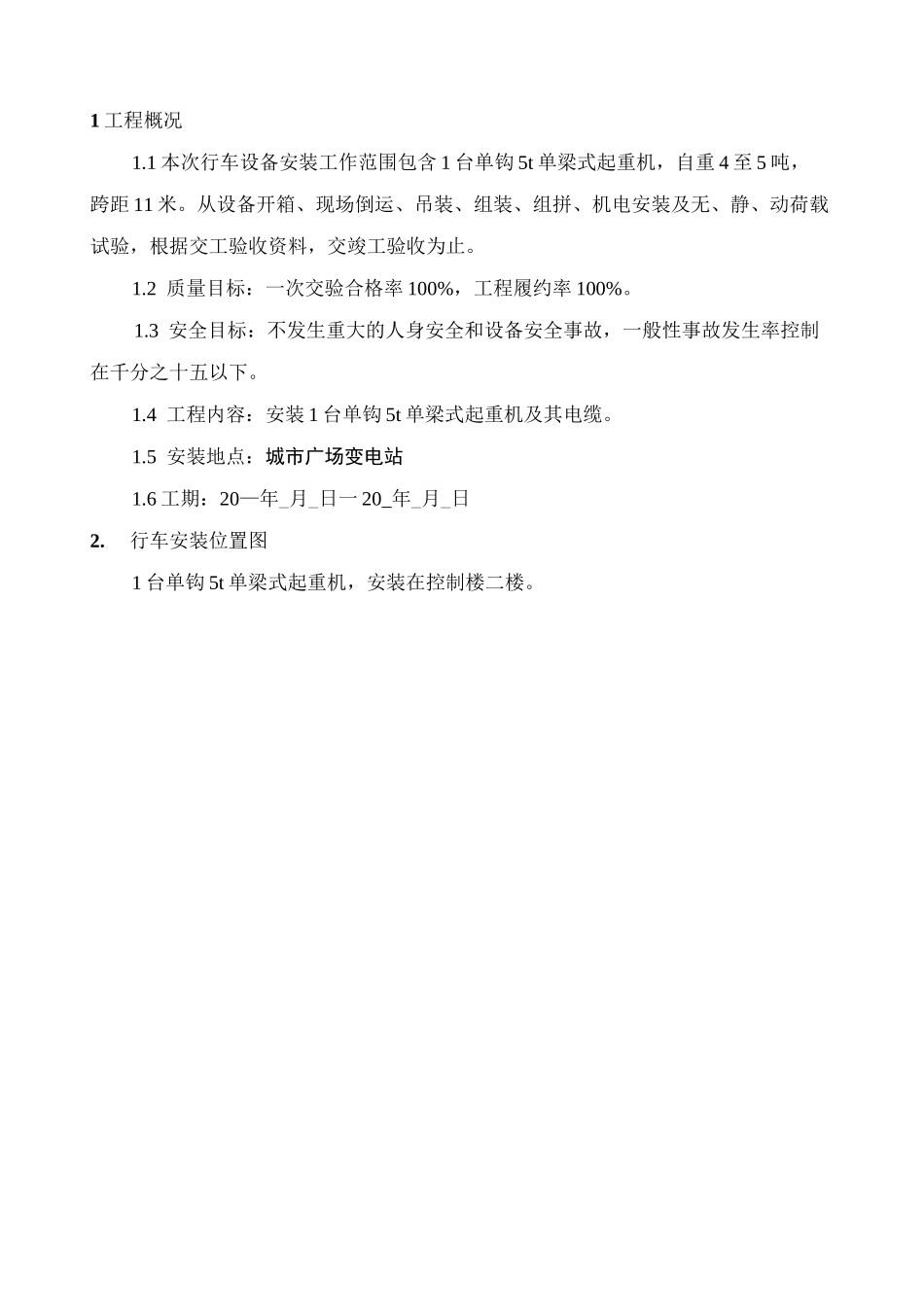

7录i录21工程概况1
1本次行车设备安装工作范围包含1台单钩5t单梁式起重机,自重4至5吨,跨距11米
从设备开箱、现场倒运、吊装、组装、组拼、机电安装及无、静、动荷载试验,根据交工验收资料,交竣工验收为止
2质量目标:一次交验合格率100%,工程履约率100%
3安全目标:不发生重大的人身安全和设备安全事故,一般性事故发生率控制在千分之十五以下
4工程内容:安装1台单钩5t单梁式起重机及其电缆
5安装地点:城市广场变电站1
6工期:20—年_月_日一20_年_月_日2
行车安装位置图1台单钩5t单梁式起重机,安装在控制楼二楼
1管理方针:管理方针:精心施工保护环境以人为本、遵章守法管理务实持续改进
2管理目标3
1质量目标:工程(产品)一次交验合格率100%,工程合同履约率100%
,吊装一次合格率100%,顾客满意率90%以上
2环境、职业健康安全生产管理目标:杜绝重伤、避免轻伤,预防、控制和减少职业病危害
3环境、职业健康安全管理指标:工伤频率低于1
5%;避免火灾、交通、管线、设备、中毒等事故;劳动保护用品发放率100%;3
4项目环境管理目标:节能降耗,防治污染,实现污染物达到排放;杜绝重大环境污染事故
5项目环境管理指标:重要环境因素控制率100%;节能降耗保护资源,主要材料定额消耗率控制不超过4%;固废物按规定100%分类;3
3工程项目管理机构
详细内容见附录13
4工程项目施工机具需用计划
详细内容见附录34施工进度计划为保证总目标的实现,要以质量、安全为第一,以进度为核心
首先,以总进度网络为依据,按施工进展阶段的不同,分解为多个层次,再按各层次分解为不同的进度分目标,建立起一个分解进度目标为手
