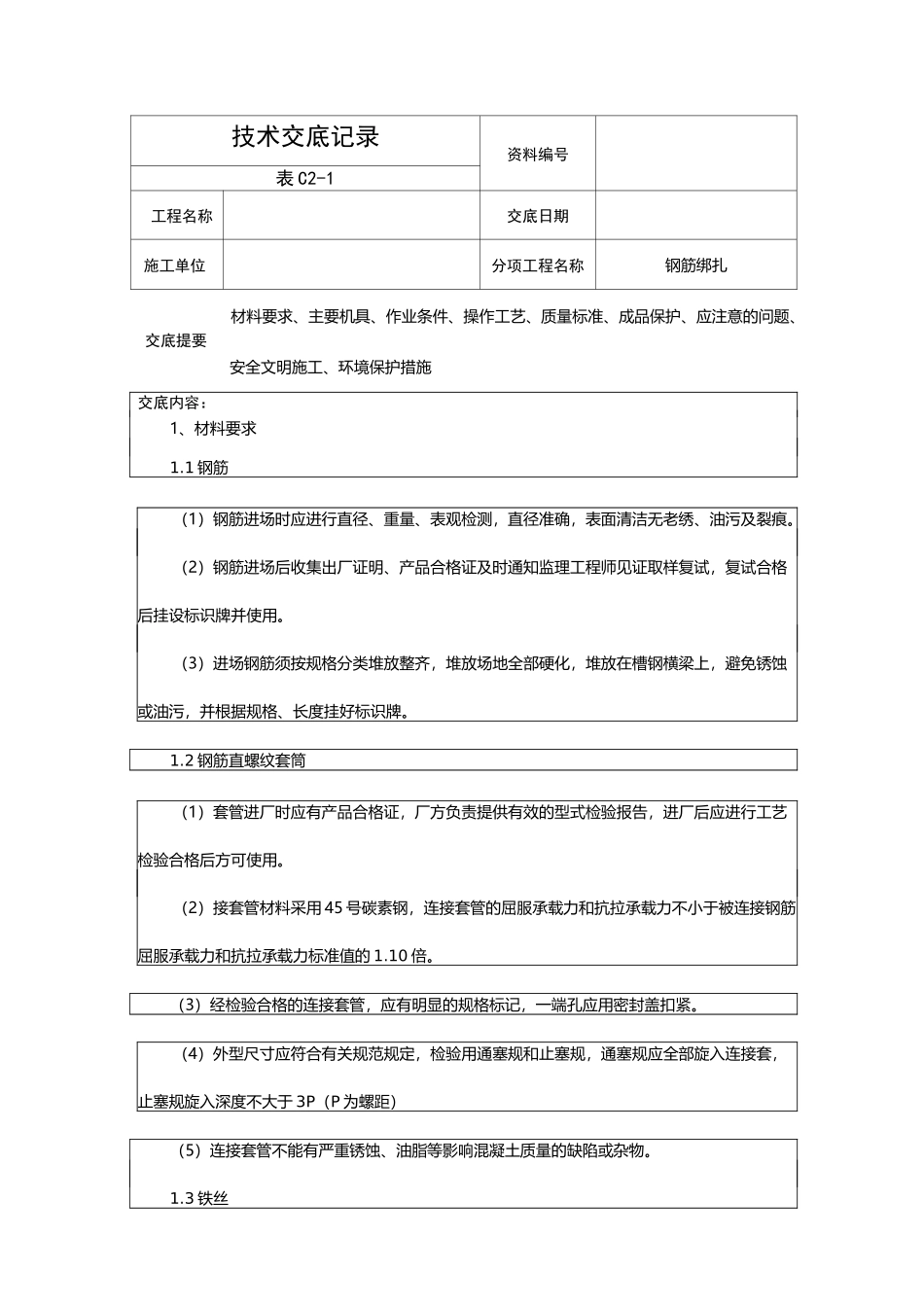

技术交底记录资料编号表C2-1工程名称交底日期施工单位分项工程名称钢筋绑扎材料要求、主要机具、作业条件、操作工艺、质量标准、成品保护、应注意的问题、交底提要安全文明施工、环境保护措施交底内容:1、材料要求1
1钢筋(1)钢筋进场时应进行直径、重量、表观检测,直径准确,表面清洁无老绣、油污及裂痕
(2)钢筋进场后收集出厂证明、产品合格证及时通知监理工程师见证取样复试,复试合格后挂设标识牌并使用
(3)进场钢筋须按规格分类堆放整齐,堆放场地全部硬化,堆放在槽钢横梁上,避免锈蚀或油污,并根据规格、长度挂好标识牌
2钢筋直螺纹套筒(1)套管进厂时应有产品合格证,厂方负责提供有效的型式检验报告,进厂后应进行工艺检验合格后方可使用
(2)接套管材料采用45号碳素钢,连接套管的屈服承载力和抗拉承载力不小于被连接钢筋屈服承载力和抗拉承载力标准值的1
(3)经检验合格的连接套管,应有明显的规格标记,一端孔应用密封盖扣紧
(4)外型尺寸应符合有关规范规定,检验用通塞规和止塞规,通塞规应全部旋入连接套,止塞规旋入深度不大于3P(P为螺距)(5)连接套管不能有严重锈蚀、油脂等影响混凝土质量的缺陷或杂物

3铁丝采用20~22号铁丝(火烧丝)铁丝切断长度要满足使用要求
4垫块用1:1
5水泥砂浆制成,厚度同保护层,垫块内预埋20~22号火烧丝
2、主要机具钢筋钩子、线坠、撬棍、扳子、绑扎架(可制作工具式凳子代替)钢丝刷子、手推车、粉笔(可用柱箍皮数杆代替)尺子等
3、作业条件3
1钢筋进场后经检查有出厂证明、复试报告
并按施工平面图中指定的位置,按规格、使用部位、编号分别将垫槽钢堆放
2钢筋绑扎前,对锈蚀钢筋,除锈之后再运至绑扎部位
3熟悉图纸、按设计要求放样,下达钢筋加工任务单,检查已加工好的钢筋规格、形状、数量全部正确
按一览表,检查拉筋定距框

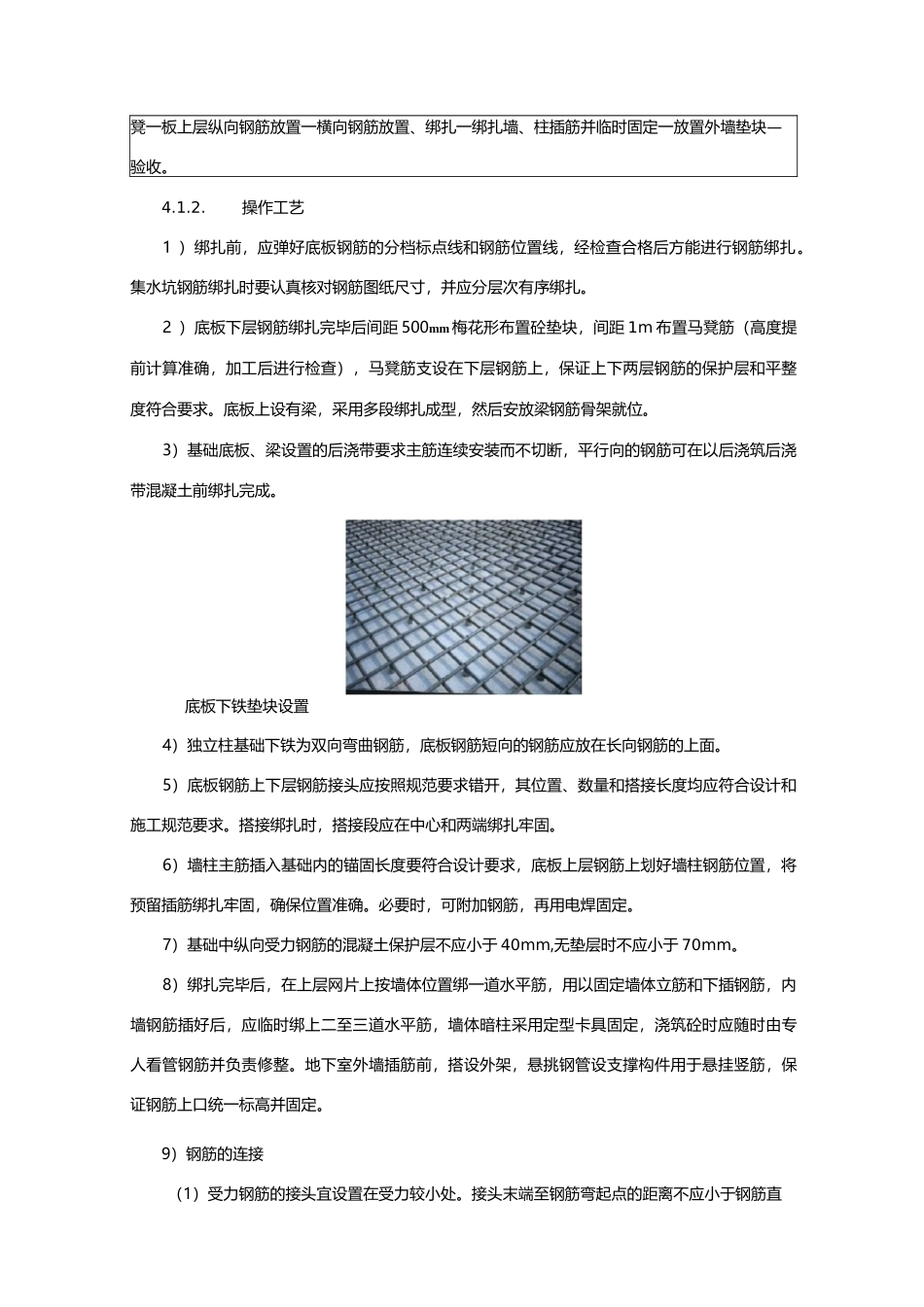

4做好抄平放线工作,
