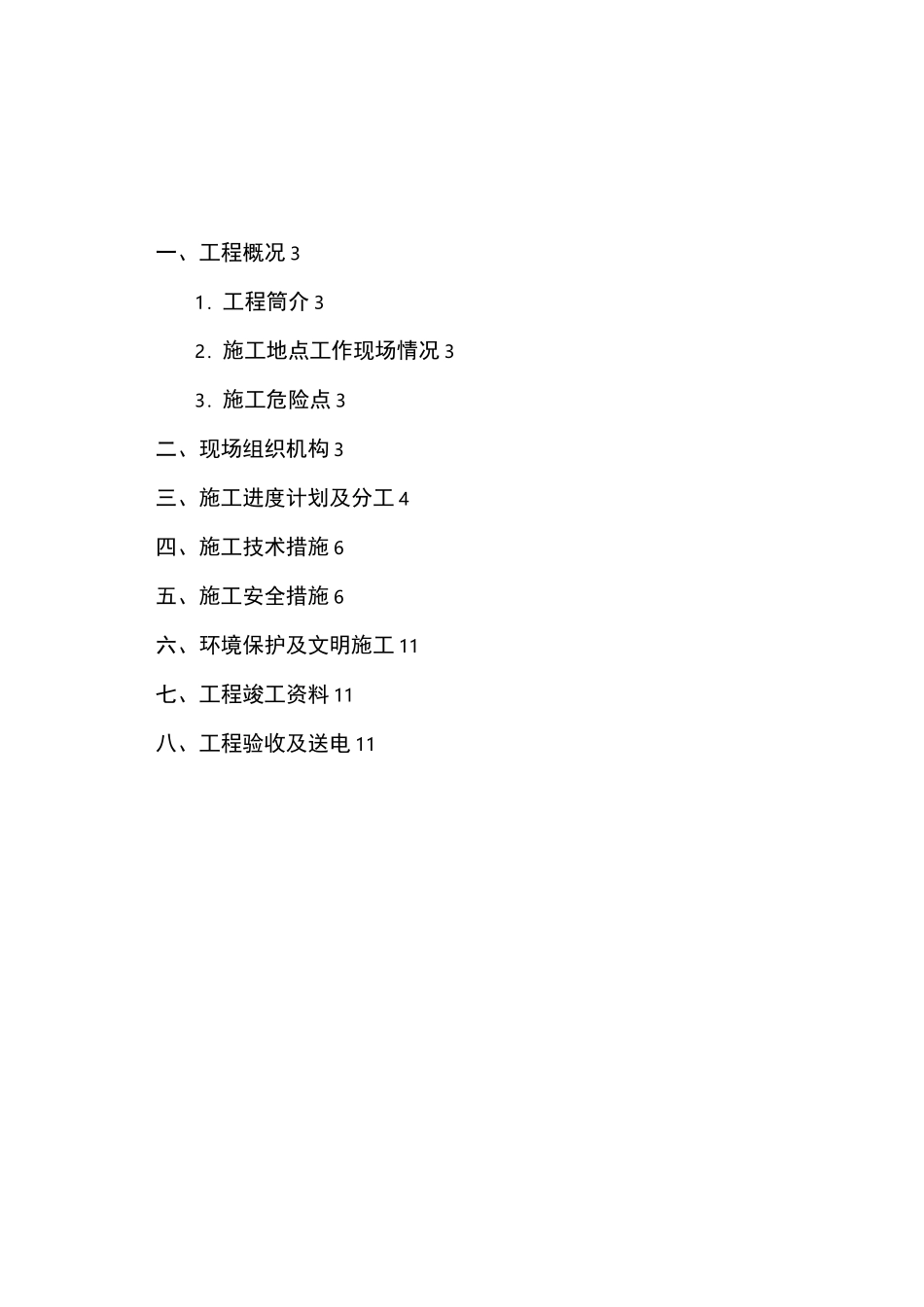

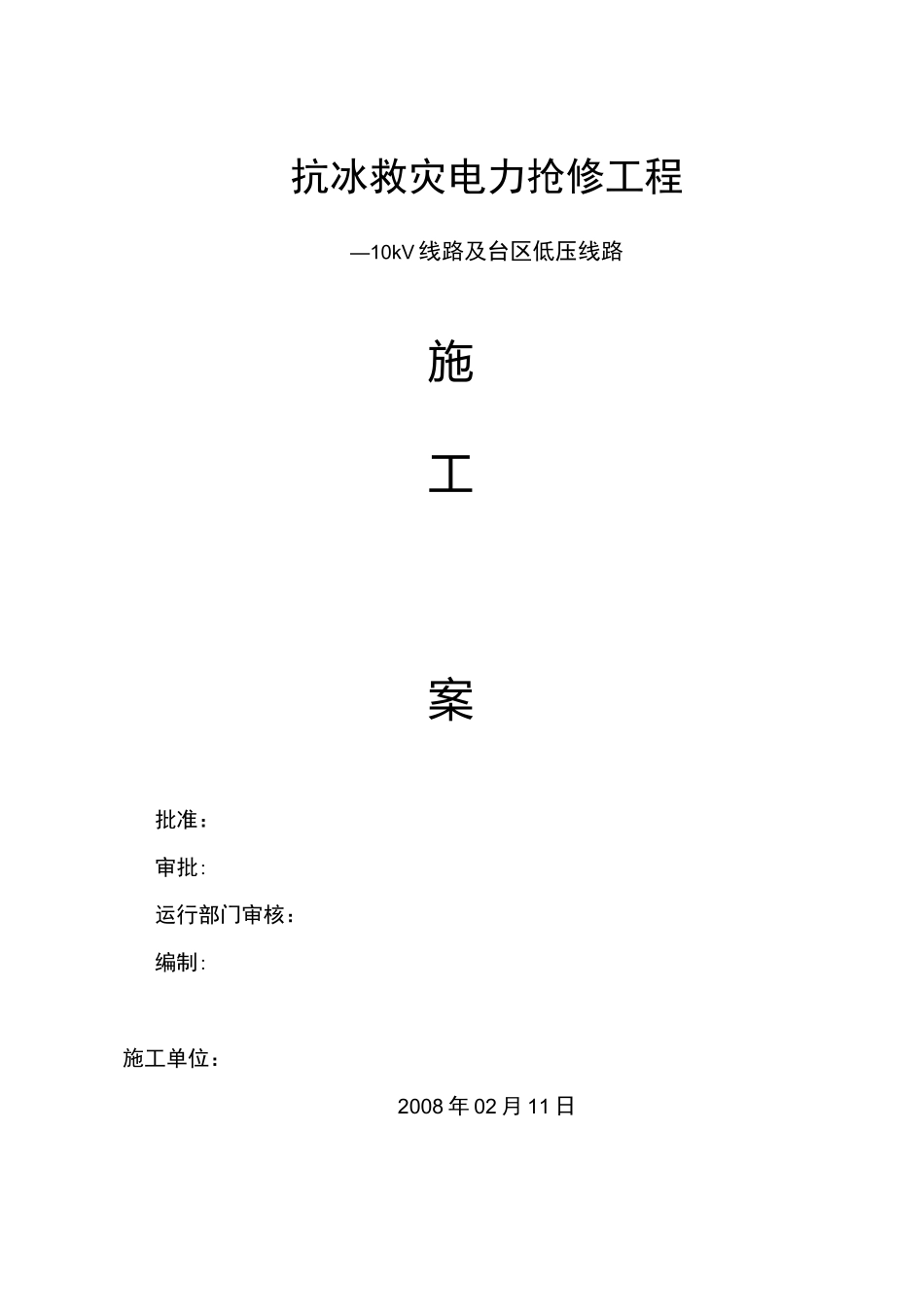

抗冰救灾电力抢修工程—10kV线路及台区低压线路施工案批准:审批:运行部门审核:编制:施工单位:2008年02月11日一、工程概况31.工程筒介32.施工地点工作现场情况33.施工危险点3二、现场组织机构3三、施工进度计划及分工4四、施工技术措施6五、施工安全措施6六、环境保护及文明施工11七、工程竣工资料11八、工程验收及送电11抗冰抢修工程施工方案一、工程概况:1

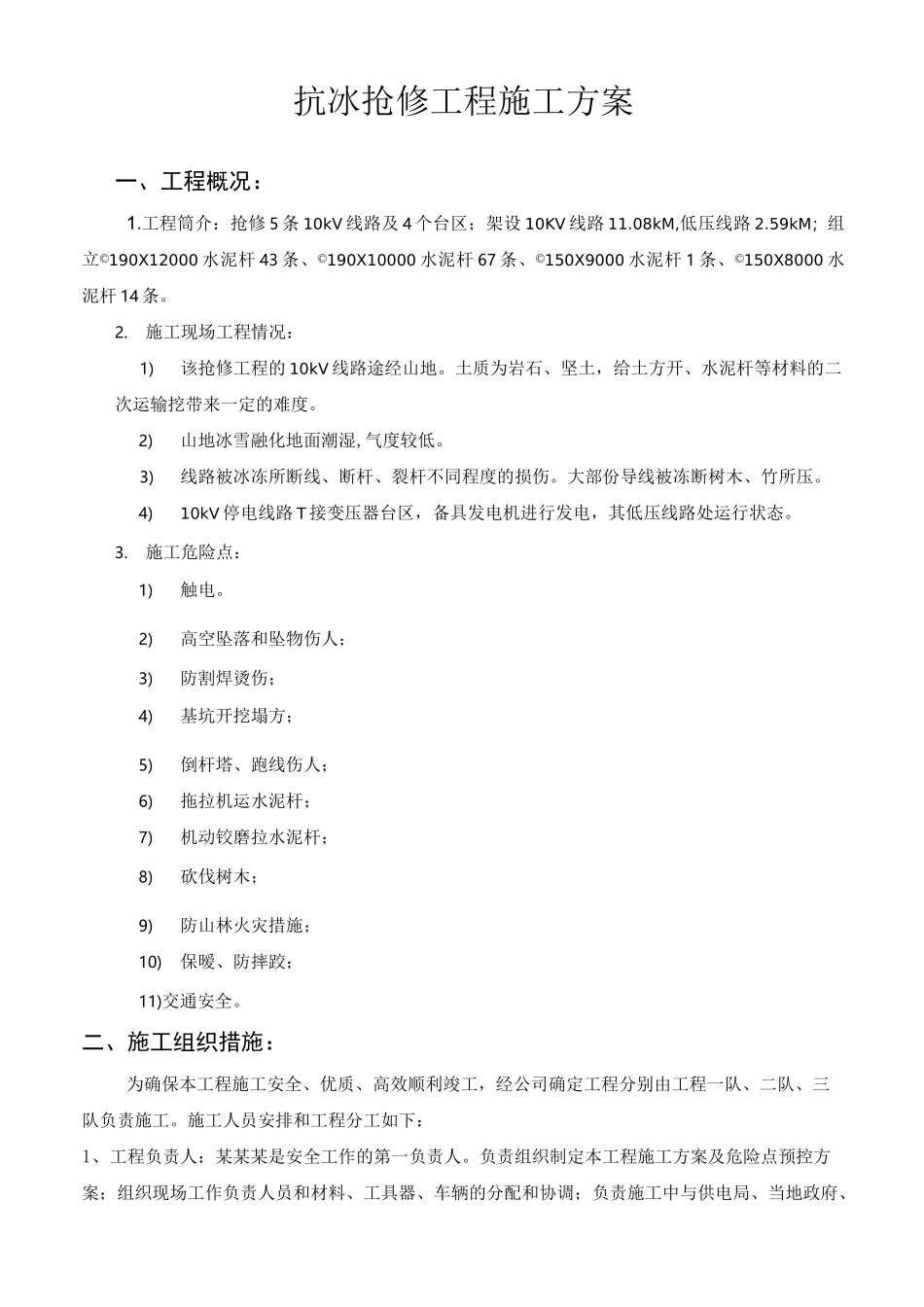

工程筒介:抢修5条10kV线路及4个台区;架设10KV线路11
08kM,低压线路2
59kM;组立©190X12000水泥杆43条、©190X10000水泥杆67条、©150X9000水泥杆1条、©150X8000水泥杆14条
施工现场工程情况:1)该抢修工程的10kV线路途经山地
土质为岩石、坚土,给土方开、水泥杆等材料的二次运输挖带来一定的难度
2)山地冰雪融化地面潮湿,气度较低
3)线路被冰冻所断线、断杆、裂杆不同程度的损伤
大部份导线被冻断树木、竹所压
4)10kV停电线路T接变压器台区,备具发电机进行发电,其低压线路处运行状态
施工危险点:1)触电
2)高空坠落和坠物伤人;3)防割焊烫伤;4)基坑开挖塌方;5)倒杆塔、跑线伤人;6)拖拉机运水泥杆;7)机动铰磨拉水泥杆;8)砍伐树木;9)防山林火灾措施;10)保暧、防摔跤;11)交通安全
二、施工组织措施:为确保本工程施工安全、优质、高效顺利竣工,经公司确定工程分别由工程一队、二队、三队负责施工
施工人员安排和工程分工如下:1、工程负责人:某某某是安全工作的第一负责人
负责组织制定本工程施工方案及危险点预控方案;组织现场工作负责人员和材料、工具器、车辆的分配和协调;负责施工中与供电局、当地政府、村委会、供电局抗冰复电抢修小组等有关部门在工作中各方面的联系、沟通,解决有关工程事务工作
2、技术负责人:某某某是工程技术、质量、工艺的主要负责人
