页脚内容1安阳市人民医院整体搬迁建设项目门急诊综合工程玻璃采光顶、玻璃雨棚施工方案河南省第二建设集团有限公司二零一五年六月十二日一、编制依据会计专业(统招班)人才培养方案页脚内容21
1、施工图纸、图纸会审、设计变更单、施工组织设计1
2、标准、规范、规程及其他注:施工过程中如遇到国家规范、图集、标准更改,则工程要求也随之相应更改,按照新标准执行
二、施工部位的工程概况安阳市人民医院门急诊综合楼工程地下一层,地上五层,建筑面积:74432建筑高度:23
本工程共有钢结构玻璃天窗三处,玻璃雨棚多处
天窗及雨棚图已由专业公司深化设计完毕
三、施工准备
1、施工临时设施、施工机具设备、施工材料、施工用电以及必要的消防、救护器材等
2、防腐材料按材料品种分类存放,不得混放;易燃品应隔离存放;防止日光直射;做到下防潮上防雨

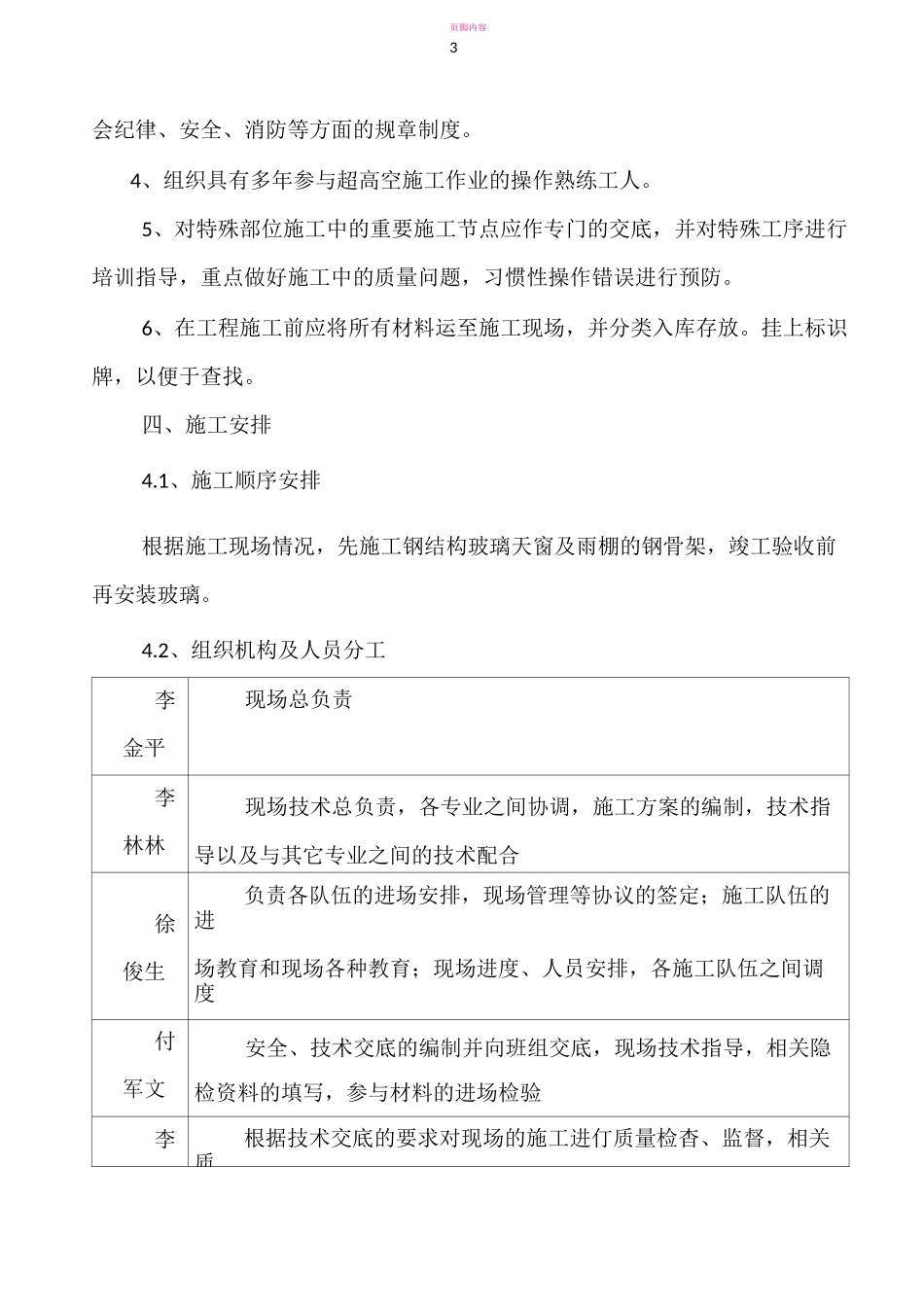

3、对所有参加本工程施工的人员,进行必要的技术安全技术交底,学习领页脚内容3会纪律、安全、消防等方面的规章制度
4、组织具有多年参与超高空施工作业的操作熟练工人
5、对特殊部位施工中的重要施工节点应作专门的交底,并对特殊工序进行培训指导,重点做好施工中的质量问题,习惯性操作错误进行预防
6、在工程施工前应将所有材料运至施工现场,并分类入库存放
挂上标识牌,以便于查找
四、施工安排4
1、施工顺序安排根据施工现场情况,先施工钢结构玻璃天窗及雨棚的钢骨架,竣工验收前再安装玻璃
2、组织机构及人员分工李金平现场总负责李林林现场技术总负责,各专业之间协调,施工方案的编制,技术指导以及与其它专业之间的技术配合徐俊生负责各队伍的进场安排,现场管理等协议的签定;施工队伍的进场教育和现场各种教育;现场进度、人员安排,各施工队伍之间调度付军文安全、技术交底的编制并向班组交底,现场技术指导,相关隐检资料的填写,参与材料的进场检验李根据技术交底的要求对现场的施工进仃质量检杳
