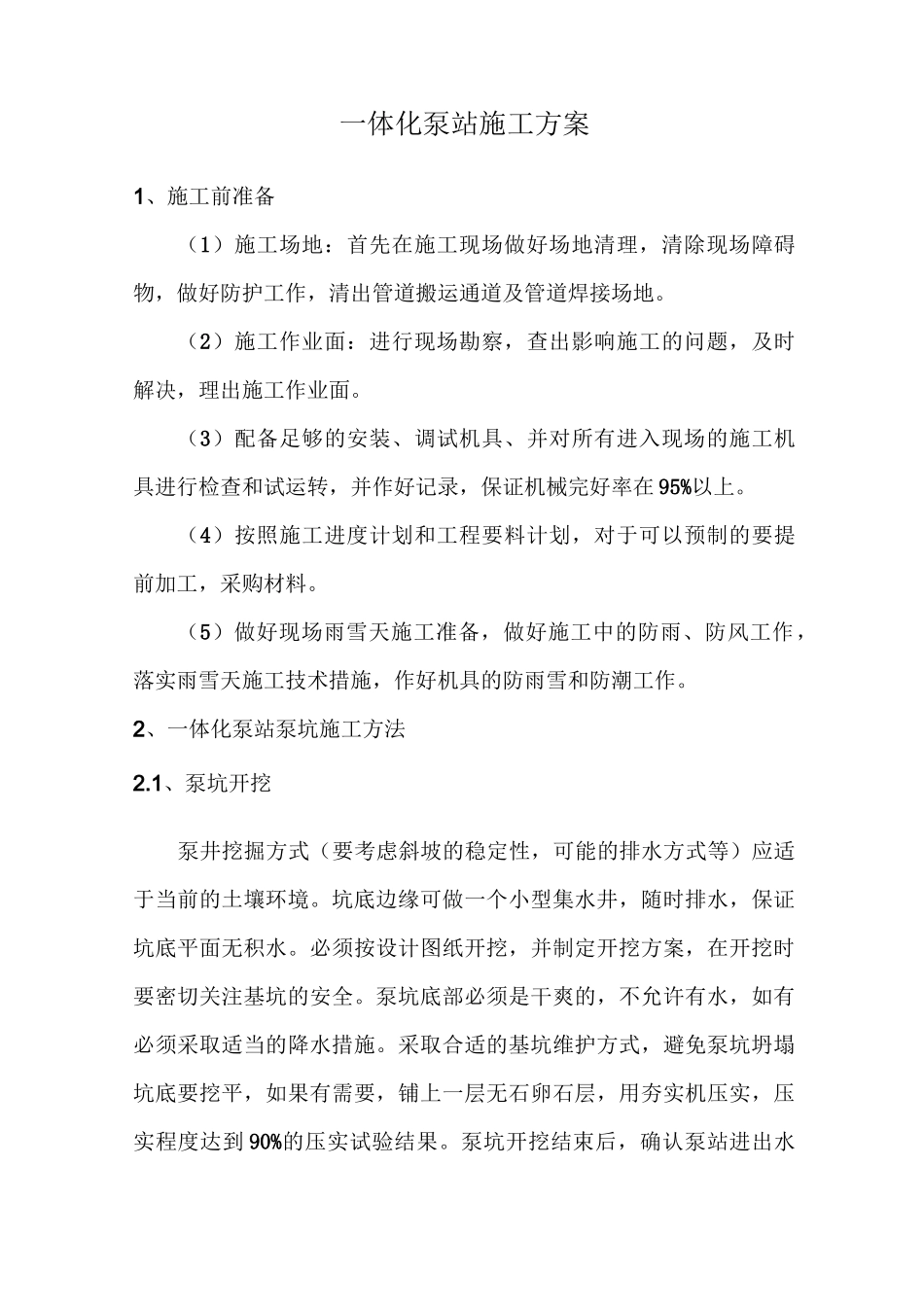

一体化泵站施工方案1、施工前准备(1)施工场地:首先在施工现场做好场地清理,清除现场障碍物,做好防护工作,清出管道搬运通道及管道焊接场地
(2)施工作业面:进行现场勘察,查出影响施工的问题,及时解决,理出施工作业面
(3)配备足够的安装、调试机具、并对所有进入现场的施工机具进行检查和试运转,并作好记录,保证机械完好率在95%以上
(4)按照施工进度计划和工程要料计划,对于可以预制的要提前加工,采购材料
(5)做好现场雨雪天施工准备,做好施工中的防雨、防风工作,落实雨雪天施工技术措施,作好机具的防雨雪和防潮工作
2、一体化泵站泵坑施工方法2
1、泵坑开挖泵井挖掘方式(要考虑斜坡的稳定性,可能的排水方式等)应适于当前的土壤环境
坑底边缘可做一个小型集水井,随时排水,保证坑底平面无积水
必须按设计图纸开挖,并制定开挖方案,在开挖时要密切关注基坑的安全
泵坑底部必须是干爽的,不允许有水,如有必须采取适当的降水措施
采取合适的基坑维护方式,避免泵坑坍塌坑底要挖平,如果有需要,铺上一层无石卵石层,用夯实机压实,压实程度达到90%的压实试验结果
泵坑开挖结束后,确认泵站进出水管连接管以及电缆等现场条件具备,才能进行泵站安装

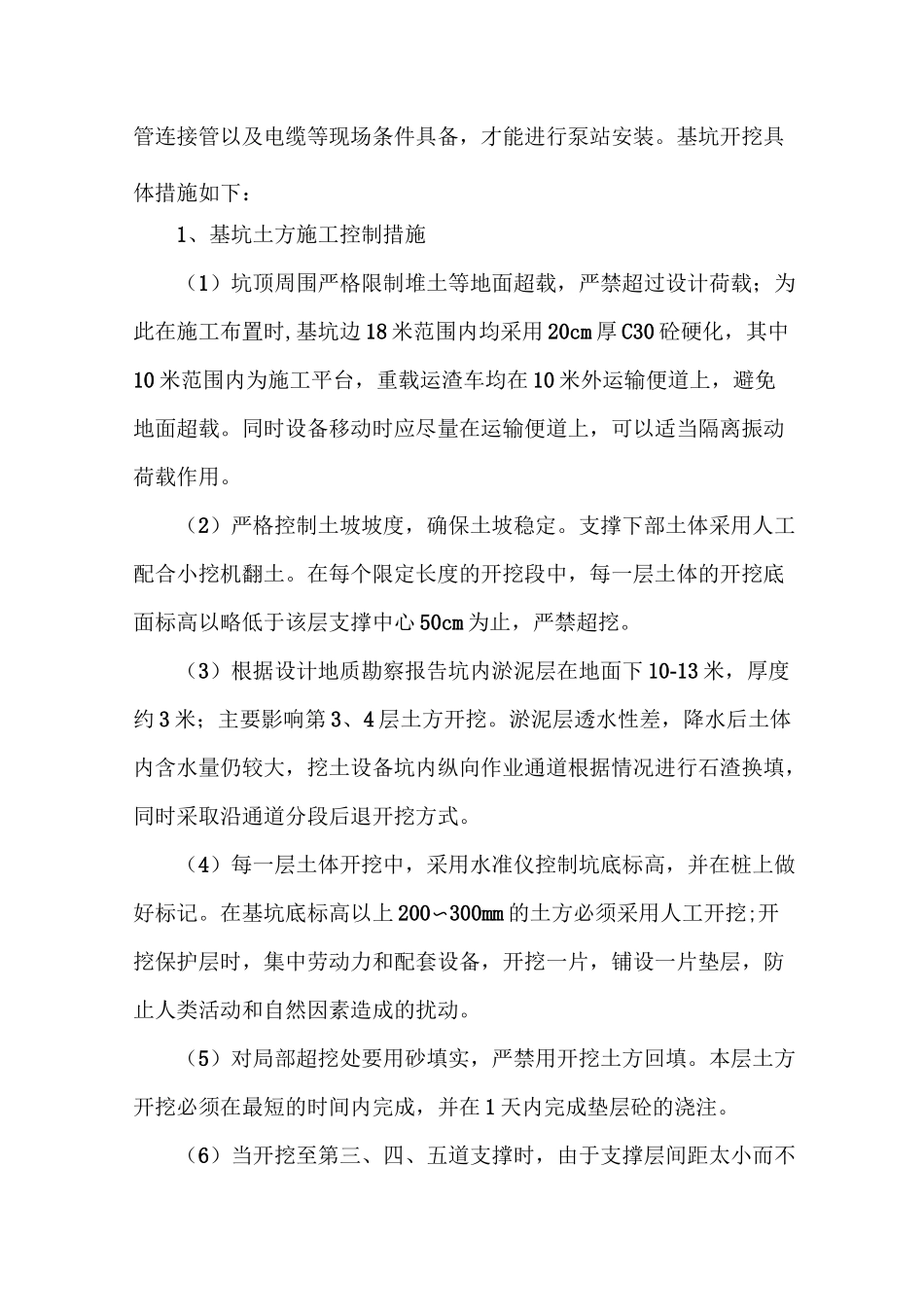

基坑开挖具体措施如下:1、基坑土方施工控制措施(1)坑顶周围严格限制堆土等地面超载,严禁超过设计荷载;为此在施工布置时,基坑边18米范围内均采用20cm厚C30砼硬化,其中10米范围内为施工平台,重载运渣车均在10米外运输便道上,避免地面超载
同时设备移动时应尽量在运输便道上,可以适当隔离振动荷载作用
(2)严格控制土坡坡度,确保土坡稳定
支撑下部土体采用人工配合小挖机翻土
在每个限定长度的开挖段中,每一层土体的开挖底面标高以略低于该层支撑中心50cm为止,严禁超挖
(3)根据设计地质勘察报告坑内淤泥层在地面下10-13米,厚度约3米;主要影响第3、4层土方开挖
