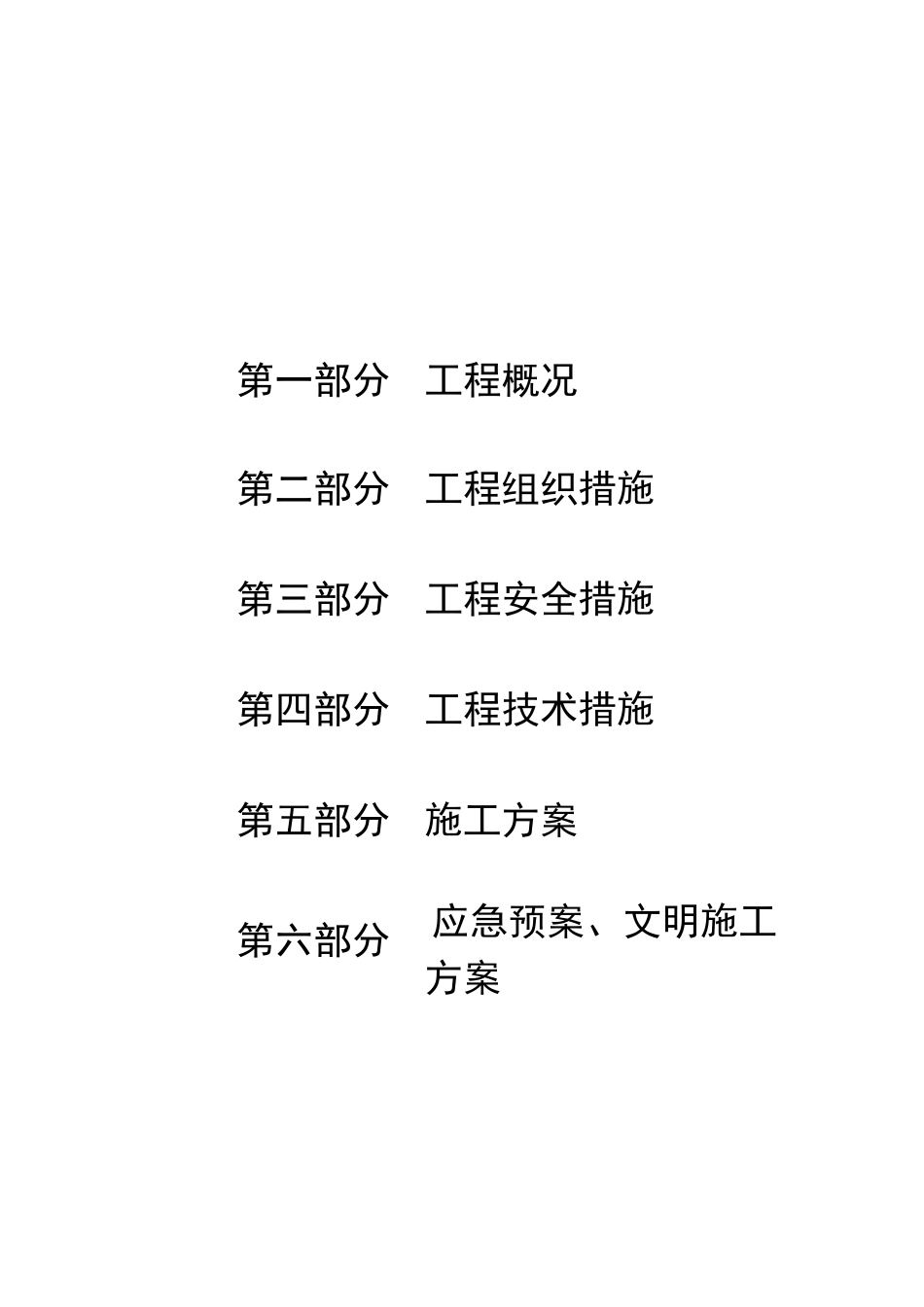

贵池区牌楼镇10千伏丰收曹冲台区新建工程三措一案编制人:审核人批准人:马鞍山宜源电力设计院有限公司2018年01月08日第一部分工程概况第二部分工程组织措施第三部分工程安全措施第四部分工程技术措施第五部分施工方案第六部分应急预案、文明施工方案第一部分1•工程名称:贵池区牌楼镇10千伏丰收曹冲台区新建工程2
工程基本内容:建改10kV线路长0
4kV线路长2
3km,配变2台
二、施工计划开工时间:2018年01月15日竣工时间:2018年06月30日电气安装、土建施工(含钢筋水泥沙石等材料),零星材料等
三、施工场地及施工环境:本工程施工地点为贵池区,所在地质为普通土,所经地段以丘陵为主
工地材料站设在各施工地点(贵池区供电公司材料库一施工地点)O建设单位:国网安徽省电力公司贵池区供电公司监理单位:电力工程监理有限公司施工单位:马鞍山宜源电力设计院有限公司、工程目标任务本工程的总目标任务是坚持“三个确保”即“确保施工安全、确保工程质量、确保工程资金的控制”O在确保施工安全的前提下,加强工程质量管理,严格要求,紧密配合,加快施工进度,以保证本工程顺利实施
1、安全:在施工过程中全面接受贵池供电公司及上级管理部门的监督检查
始终坚持“安全第一,预防为主”的安全生产方针,严格遵守各类安全生产规章制度,坚决杜绝不安全的工作行为,,确保安全顺利的完成施工任务
2、质量:本工程严格执照《架空绝缘配电线路设计技术规程》、《架空绝缘配电线路施工及验收规程》进行施工,工程质量要求符合标准
3、工程费用:施工费用按照计划资金严格控制,合理开支,力争节约
4、技工及农民工工资根据工程进度、各施工单位考勤严格按月发放
发放工资时请建设单位和工程管理部监督,坚决不发生拖欠农民工工资现象出现
第二部分工程组织措施本工程为新架线路工程,实行统一指挥,统一施工,施工班组共由XX名成员组成,根据
