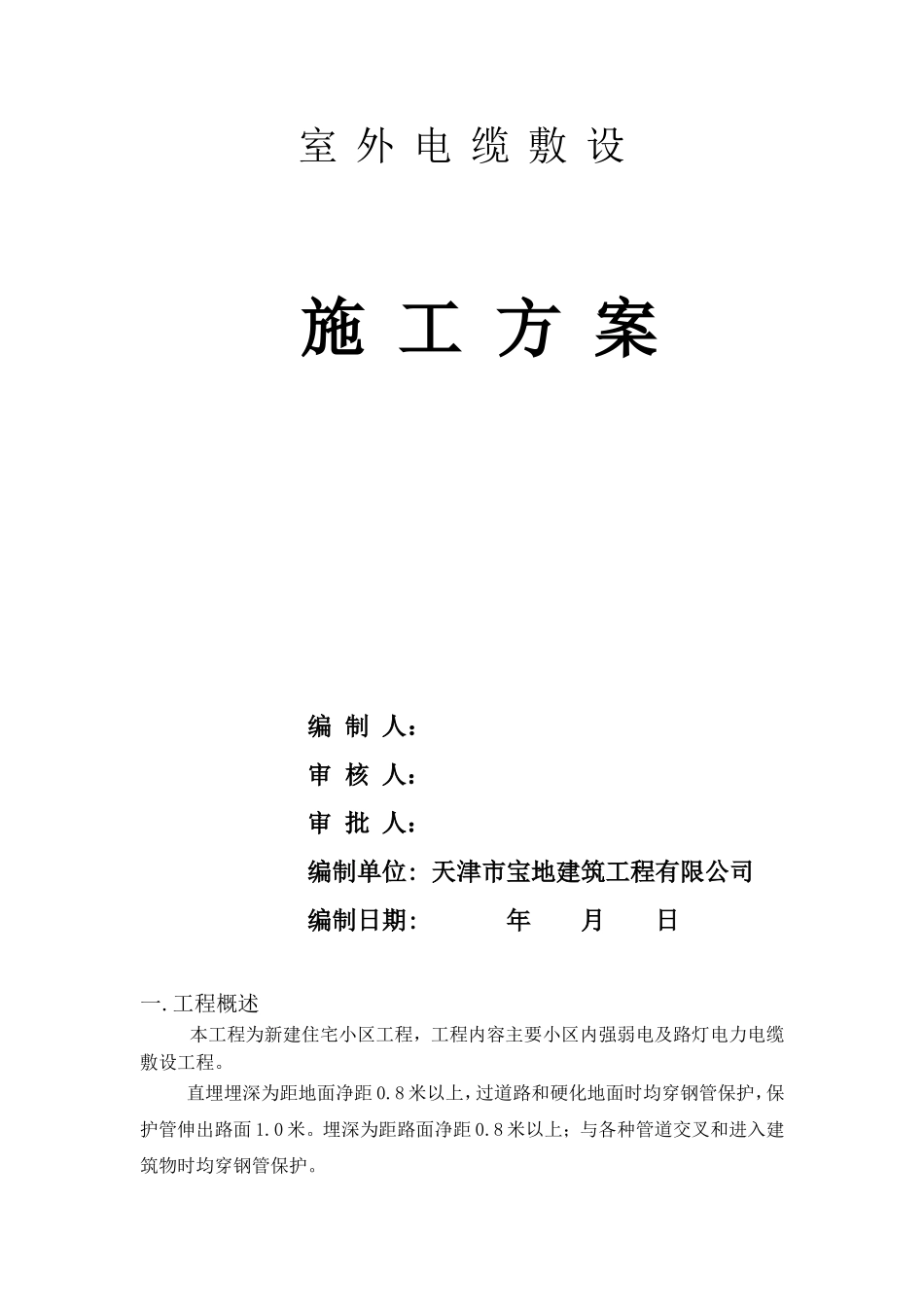

室外电缆敷设施工方案编制人:审核人:审批人:编制单位:天津市宝地建筑工程有限公司编制日期:年月日一
工程概述本工程为新建住宅小区工程,工程内容主要小区内强弱电及路灯电力电缆敷设工程
直埋埋深为距地面净距0
8米以上,过道路和硬化地面时均穿钢管保护,保护管伸出路面1
埋深为距路面净距0
8米以上;与各种管道交叉和进入建筑物时均穿钢管保护

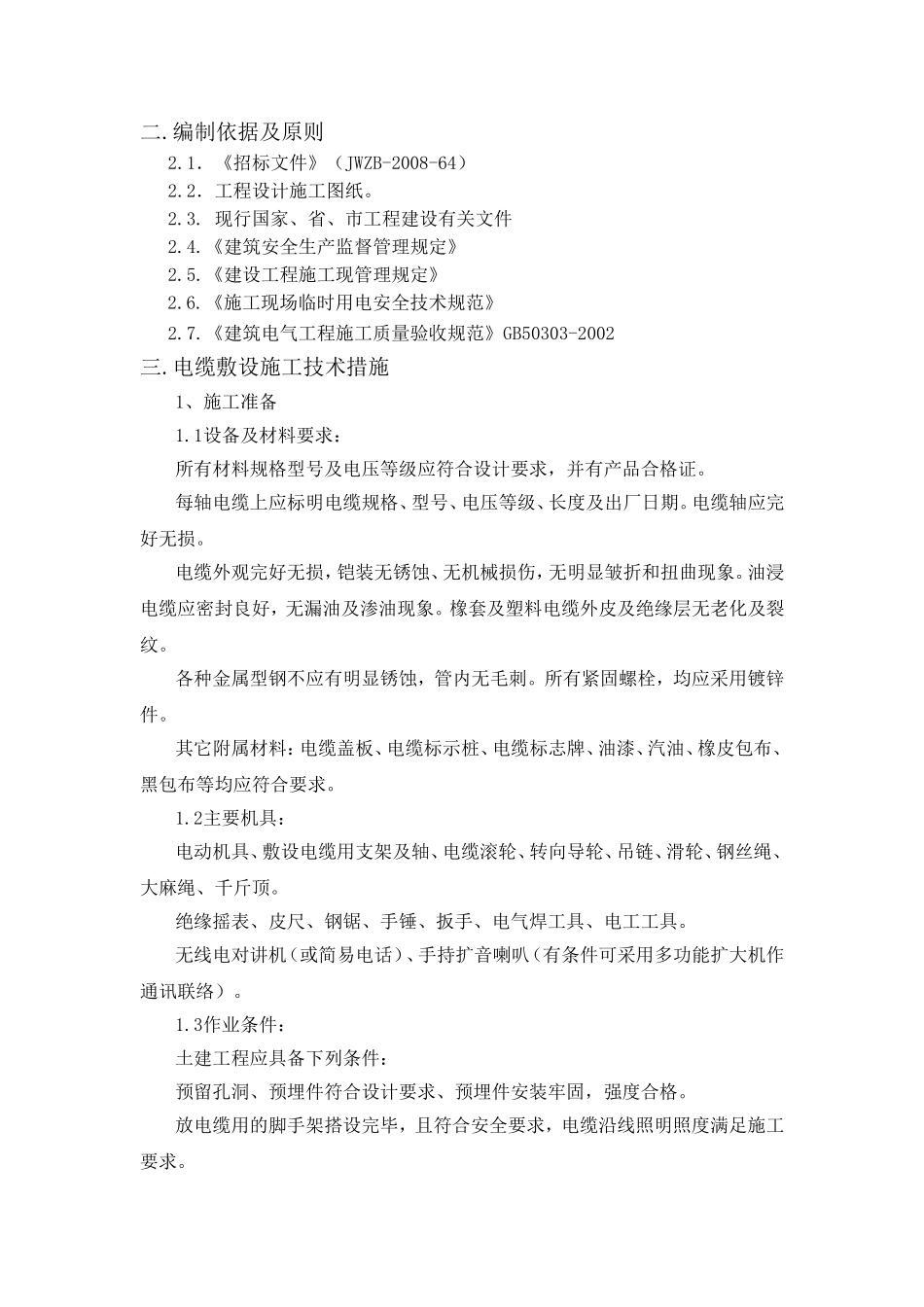

编制依据及原则2
1.《招标文件》(JWZB-2008-64)2
2.工程设计施工图纸
现行国家、省、市工程建设有关文件2
《建筑安全生产监督管理规定》2
《建设工程施工现管理规定》2
《施工现场临时用电安全技术规范》2
《建筑电气工程施工质量验收规范》GB50303-2002三
电缆敷设施工技术措施1、施工准备1
1设备及材料要求:所有材料规格型号及电压等级应符合设计要求,并有产品合格证
每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期
电缆轴应完好无损
电缆外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭曲现象
油浸电缆应密封良好,无漏油及渗油现象
橡套及塑料电缆外皮及绝缘层无老化及裂纹
各种金属型钢不应有明显锈蚀,管内无毛刺
所有紧固螺栓,均应采用镀锌件
其它附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、橡皮包布、黑包布等均应符合要求
2主要机具:电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶
绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具
无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采用多功能扩大机作通讯联络)
3作业条件:土建工程应具备下列条件:预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格
放电缆用的脚手架搭设完毕,且符合安全要求,电缆沿线照明照度满足施工要求
直埋电缆沟按图挖好,电缆井砌砖抹灰完毕,底砂铺完
