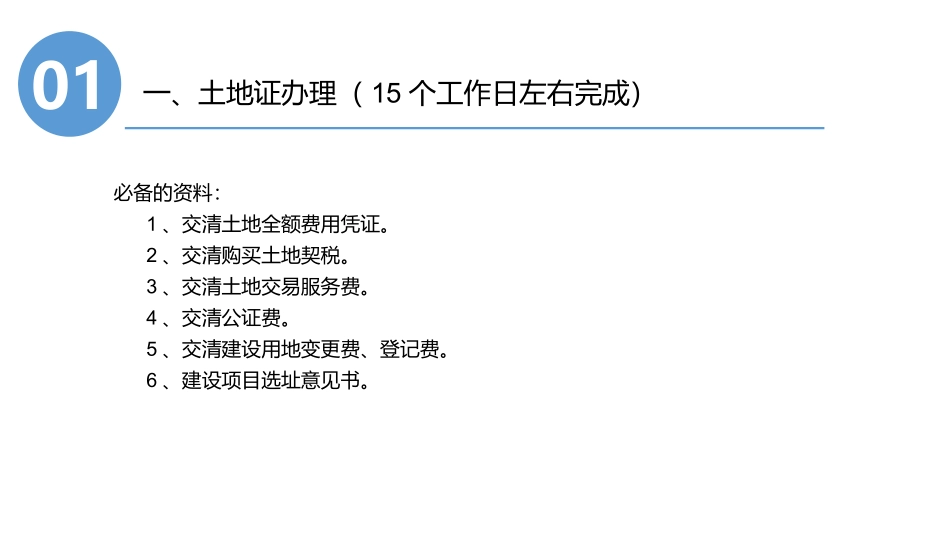

溧水开发报批报建流程及计划节点分享人:2018年7月6日一、土地证办理(15个工作日左右完成)必备的资料:1、交清土地全额费用凭证
2、交清购买土地契税
3、交清土地交易服务费
4、交清公证费
5、交清建设用地变更费、登记费
6、建设项目选址意见书

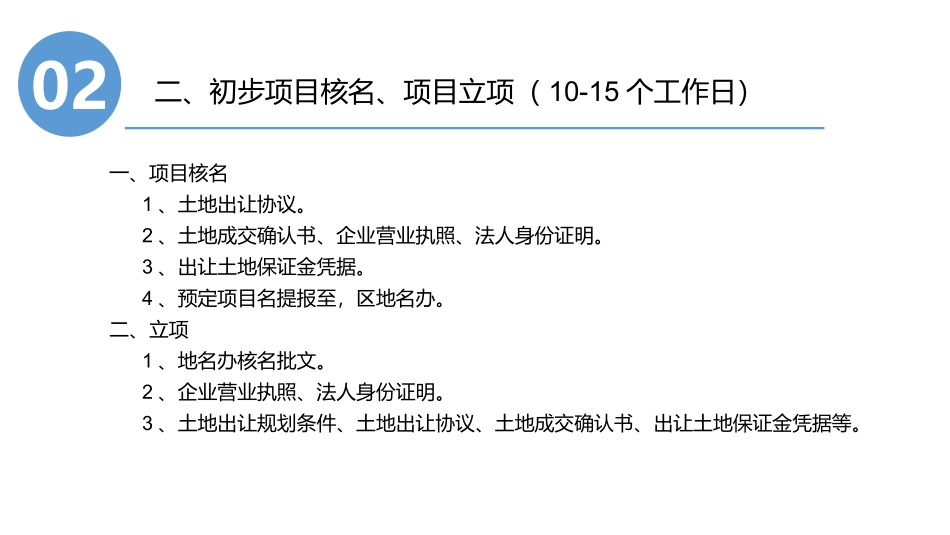

01二、初步项目核名、项目立项(10-15个工作日)一、项目核名1、土地出让协议
2、土地成交确认书、企业营业执照、法人身份证明
3、出让土地保证金凭据
4、预定项目名提报至,区地名办
二、立项1、地名办核名批文
2、企业营业执照、法人身份证明
3、土地出让规划条件、土地出让协议、土地成交确认书、出让土地保证金凭据等
02三、建设用地规划许可证、规划设计方案审查一、1、建设选址意见书
3、南京是规划局建设项目规划审批事项申请表
4、国有土地使用权出让合同
5、项目批文
二、规划建设方案审查(70-90天左右)1、申请资料提报规划局
2、规划局,科长、局长初审(30天左右)
3、设计院调整后再次提报,规划局核实后邀约5位以上专家进行会审(20-30天左右)
4、根据专家指导已经进行调整正方案(20天左右),再次报批规划局审核
03四、开发前期各项手续办理申请(50天左右)1、临电、临水申请及实施
2、环评,安评、能评、地勘等评估并出报告
3、房地产开发资质办理
4、绿色节能审批
5、人防面积初步核实批准
6、南京房管局办理预售入网
04五、建设工程规划许可证(15天左右)1、南京市规划局建设项目规划审批表
2、规划方案定意,设计要点批文
3、立项批文
4、建筑工程总平面图定位图4份,建筑工程施工设计图(平、立、剖面、基础图)3套
(DWG格式电子档文件1份)5、南京市规划假设工程设计方案自审表,(数据申报项目,建筑物指标汇总表,非数字申报项目)6、土地证复印件
7、绿色设计审查意见
8、人防异地建设费征收联系单
