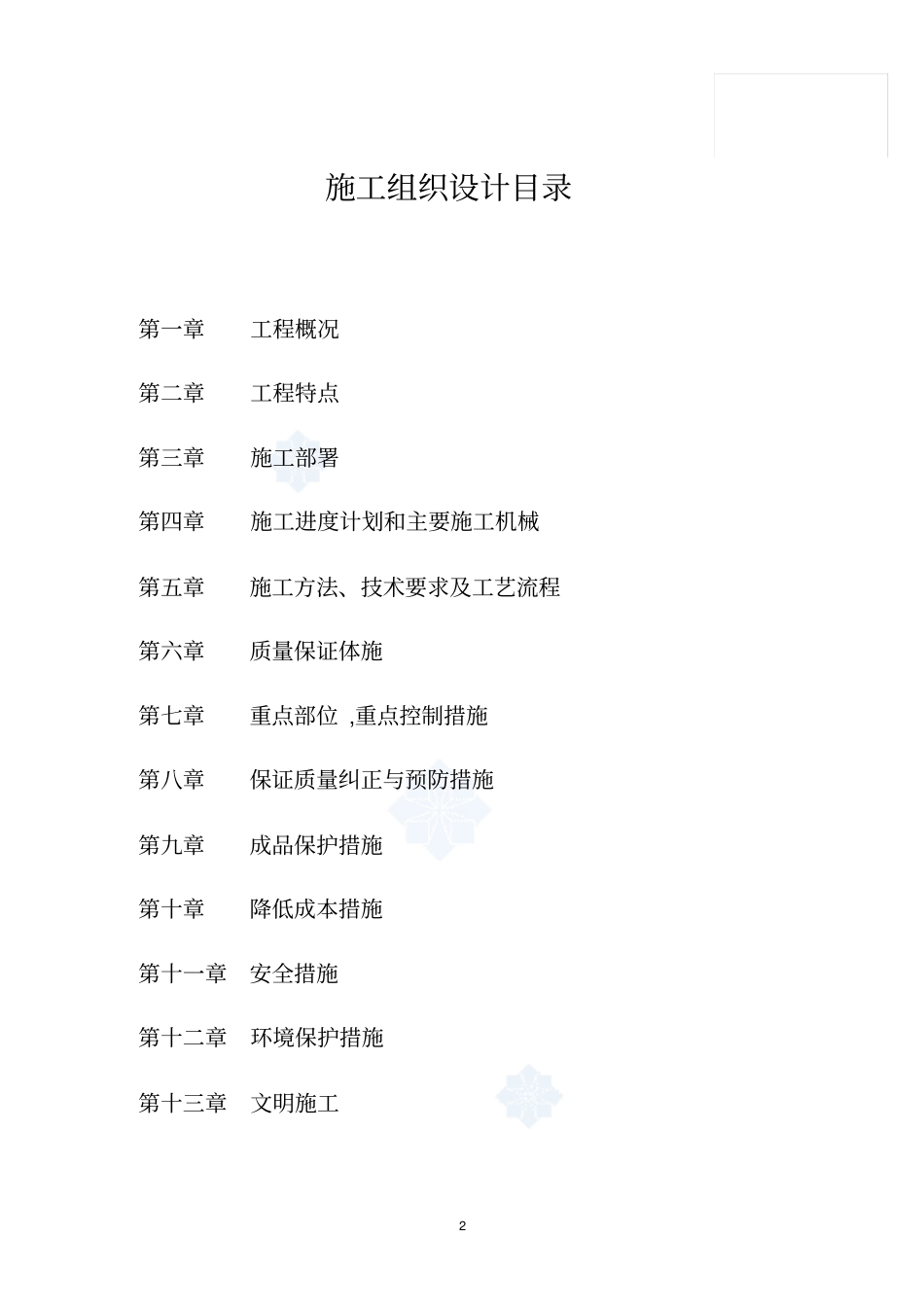

1中央空调改造工程施工组织设计方案2施工组织设计目录第一章工程概况第二章工程特点第三章施工部署第四章施工进度计划和主要施工机械第五章施工方法、技术要求及工艺流程第六章质量保证体施第七章重点部位,重点控制措施第八章保证质量纠正与预防措施第九章成品保护措施第十章降低成本措施第十一章安全措施第十二章环境保护措施第十三章文明施工3一、工程概况1、工程名称:**改造工程2、建筑面积:1489平方米3、设计单位:**4、施工日期:2007年4月15日至2007年7月5日5、施工单位:**6、质量目标:合格二、工程特点1、该工程系现代化办公楼内部设施完备,技术先进,土建、安装工程均达到高水平、高质量,并且保证设备使用的可靠性、安全性,保证建筑、装修、安装三者的整体完美与协调
2、工程地所处北京繁华地段,施工期限的长短直接影响甲方的经济效益,必须精心组织进厂必要时需搭临时设施施工,以缩短工期
做到提前完工
3、通风空调必须提前预制,方能保证工期进度
三、施工部署本工程总体部署按合同条款,投标承诺和工程特点等要素在确保业主的竣工和创优良的工程的前提下制定的1、组织施工的指导思想“一流的设计、一流的施工、一流的服务”是我集团的信念和追求,“求质量第一,好中求快”是项目部的行动指南,“今天的质量是明天的口粮”,是职工的座右铭,全体员工把这些精神至始至终贯穿4与施工的全过程,以保全合同目标的实现
2、组织机构在集团范围内把该工程列为重点工程,成立工程项目部其成员:项目经理:**材料员:**技术负责人:**安全员:**水暖组组长:**空调通风组组长:**保管员:**电工:**电焊工:**3、施工班次本工程除局部工程外,工种均采用8小时工作的班次,以利于交叉作业,分项工程施工完后及时补修
