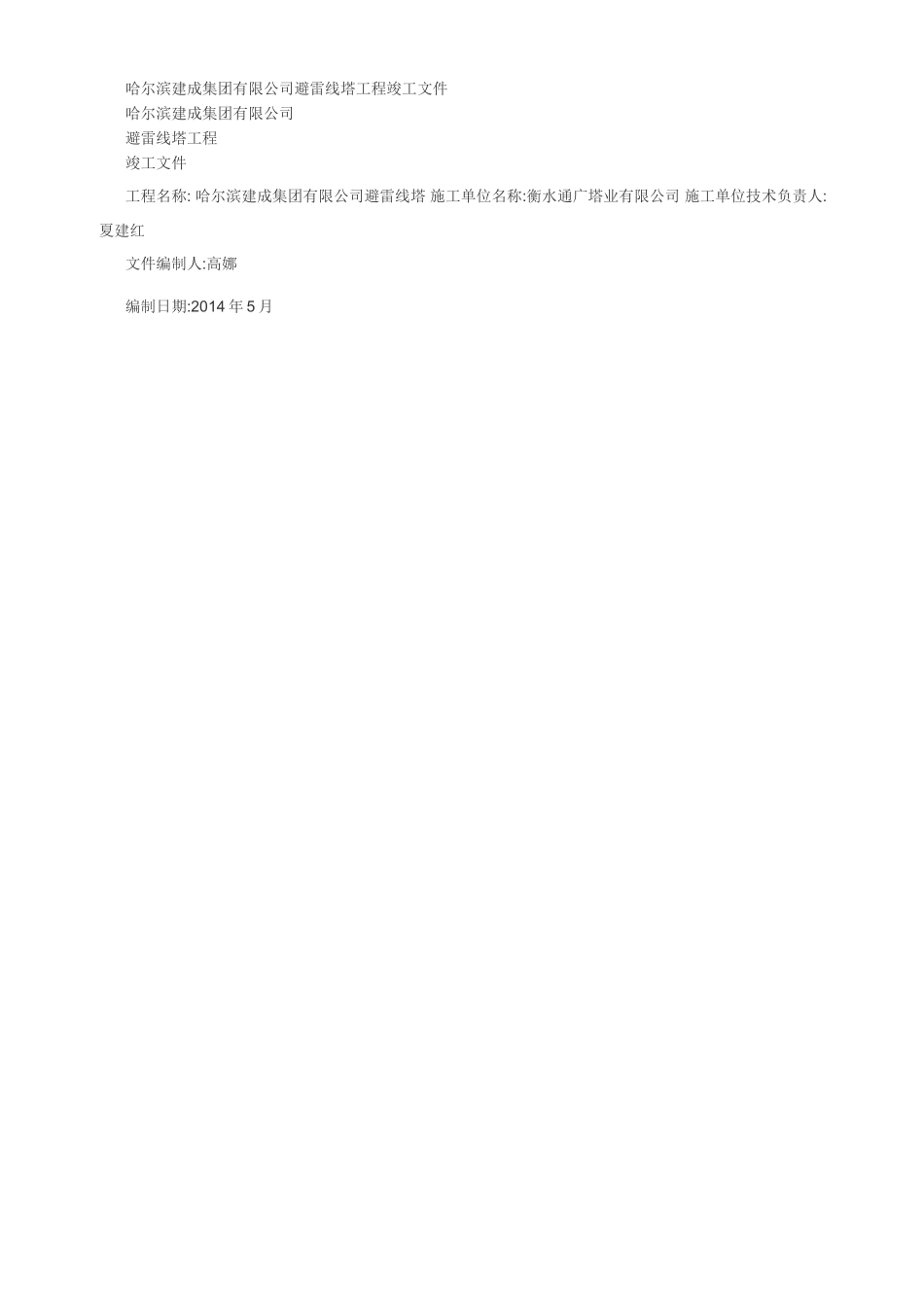

哈尔滨建成集团有限公司避雷线塔工程竣工文件哈尔滨建成集团有限公司避雷线塔工程竣工文件工程名称:哈尔滨建成集团有限公司避雷线塔施工单位名称:衡水通广塔业有限公司施工单位技术负责人:夏建红文件编制人:高娜编制日期:2014年5月施工组织设计方案为制定详细的适合本工程的施工组织设计,根据本工程现在的实际情况,拟定分部分项施工方案:分部可分为:基础复检、主体安装等的安装工作分项可分为:钢结构的加工制作、防腐、运输、安装生产制作程序表为:验证合格安装人员标识记录说明:验证合格标识记录注意事项:(1)在钢(铁)塔出厂运输过程中,仍要对其实行质量保证措施;运到目的地后并组装完毕后,经验收合格后,保护行动才算结束
(2)合格证应标有;产品名称、出厂日期和生产厂家、材质检验部门及检验员、生产检验部门及检验员
钢结构加工制作:1
1材料检验钢结构制作与安装需用的钢材,必须由供应部门提供合格证明及有关技术文件
钢结构所用钢材的质量必须严格遵守国家有关的技术标准、规范和设计要求的规定
并按照有关的实验操作规程进行试验,提出准确可靠的数据,确保工程质量
配件、连接材料(焊条、焊剂,普通螺栓等)和涂料均应具有质量合格证
2材料矫正钢结构制作工艺中矫正是关键的工序,是确保钢结构制作质量重要环节
对于各种型材,如变形超标,下料前应以矫正
制作钢结构的钢材矫正应用平板机、型钢矫直机矫正和人工矫正,矫正后钢材表面,不应有明显的凹面或损伤,划痕深度不大于0
人工矫正钢板时,应根据变形情况,确定锤击顺序
1放样前应该核对施工图、熟悉工艺标准、掌握各部件的精确尺寸严格控制尺寸精度;1
2度量工具必须经法定计量单位校验;1
3放样应以施工图的实际尺寸1:1的大样放出有关的节点,连接尺寸,作为控制号料、剪切、铣刨、钻孔、焊接和组装等的依据
4放样样板制作:样板应考虑切割
