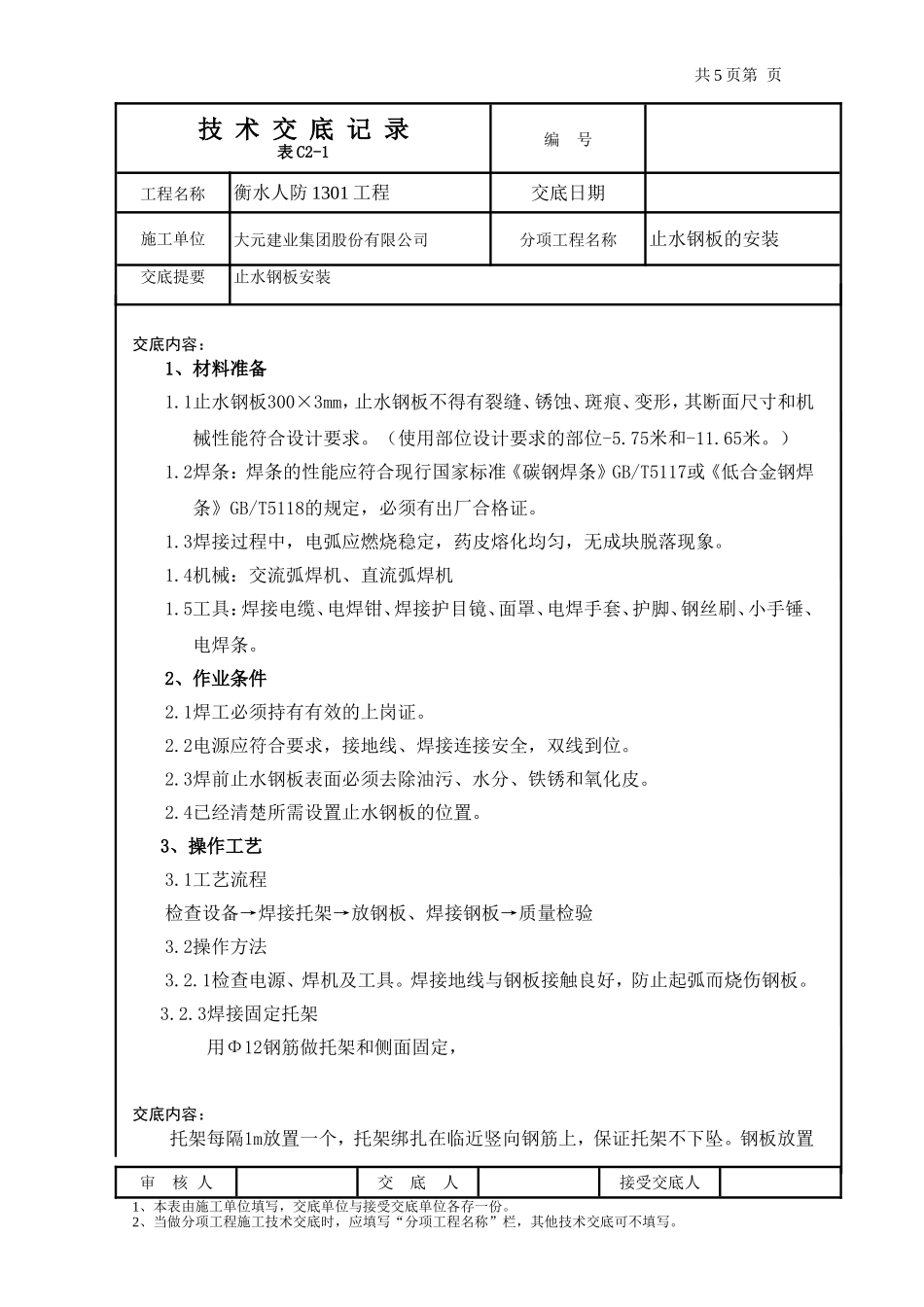

共5页第页技术交底记录表C2-1编号工程名称衡水人防1301工程交底日期施工单位大元建业集团股份有限公司分项工程名称止水钢板的安装交底提要止水钢板安装交底内容:1、材料准备1
1止水钢板300×3mm,止水钢板不得有裂缝、锈蚀、斑痕、变形,其断面尺寸和机械性能符合设计要求
(使用部位设计要求的部位-5
75米和-11
2焊条:焊条的性能应符合现行国家标准《碳钢焊条》GB/T5117或《低合金钢焊条》GB/T5118的规定,必须有出厂合格证
3焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象
4机械:交流弧焊机、直流弧焊机1
5工具:焊接电缆、电焊钳、焊接护目镜、面罩、电焊手套、护脚、钢丝刷、小手锤、电焊条
2、作业条件2
1焊工必须持有有效的上岗证
2电源应符合要求,接地线、焊接连接安全,双线到位
3焊前止水钢板表面必须去除油污、水分、铁锈和氧化皮
4已经清楚所需设置止水钢板的位置
3、操作工艺3
1工艺流程检查设备→焊接托架→放钢板、焊接钢板→质量检验3
2操作方法3
1检查电源、焊机及工具
焊接地线与钢板接触良好,防止起弧而烧伤钢板
3焊接固定托架用Φ12钢筋做托架和侧面固定,交底内容:托架每隔1m放置一个,托架绑扎在临近竖向钢筋上,保证托架不下坠
钢板放置审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

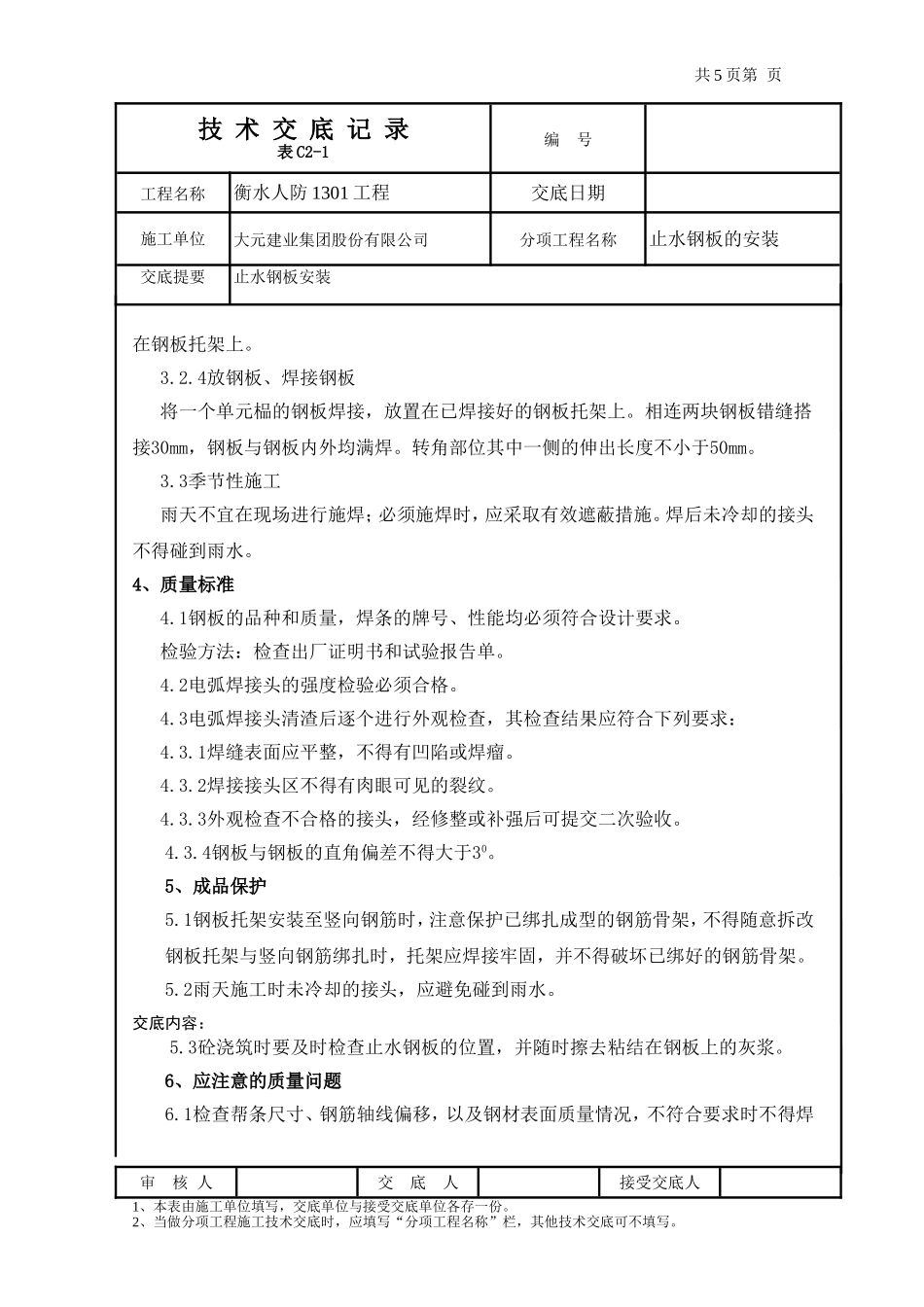

共5页第页技术交底记录表C2-1编号工程名称衡水人防1301工程交底日期施工单位大元建业集团股份有限公司分项工程名称止水钢板的安装交底提要止水钢板安装在钢板托架上
4放钢板、焊接钢板将一个单元榀的钢板焊接,放置在已焊接好的钢板托架上
相连两块钢板错缝搭接30mm,钢板与钢板内外均满焊
转角部位其中一侧
