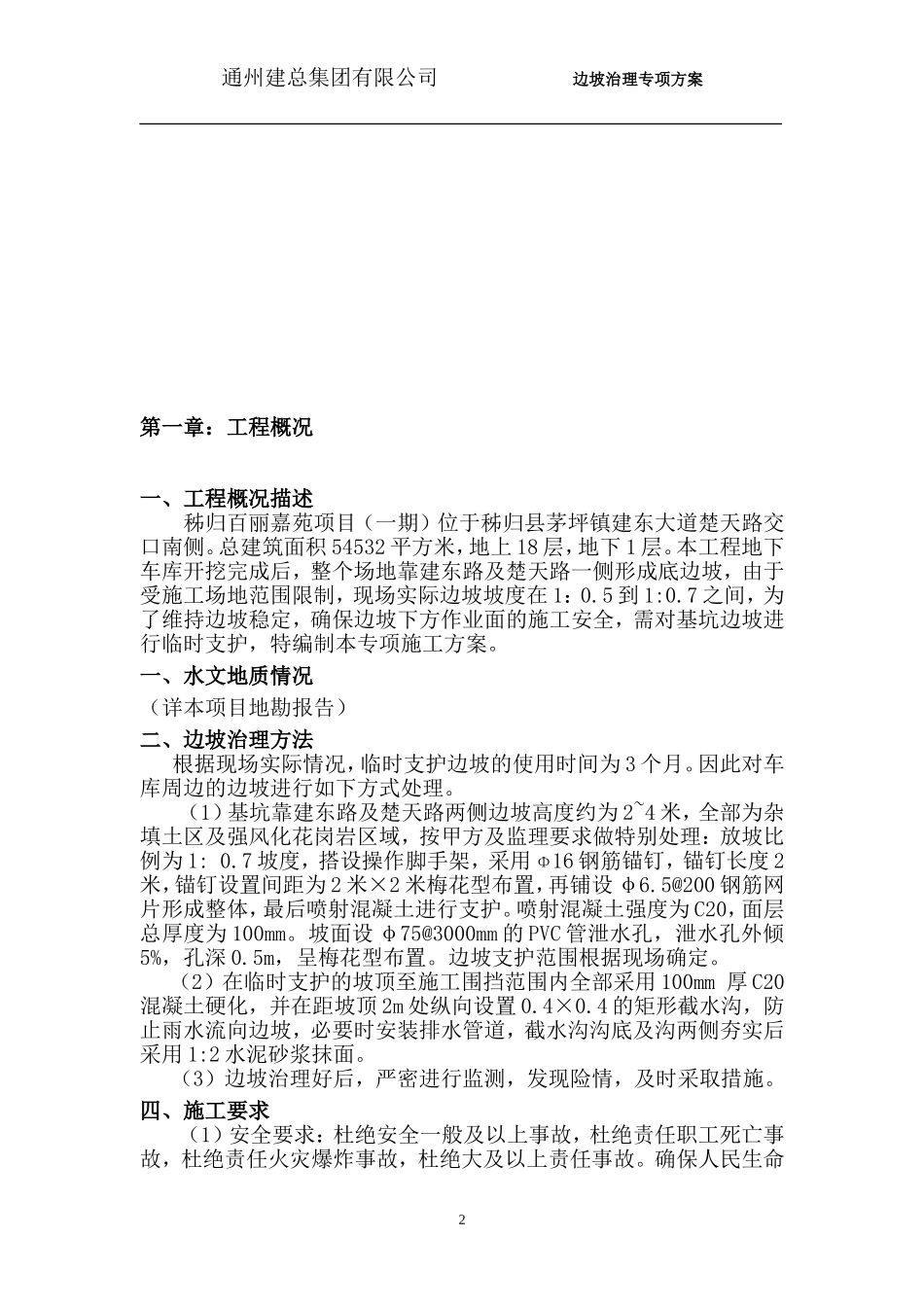

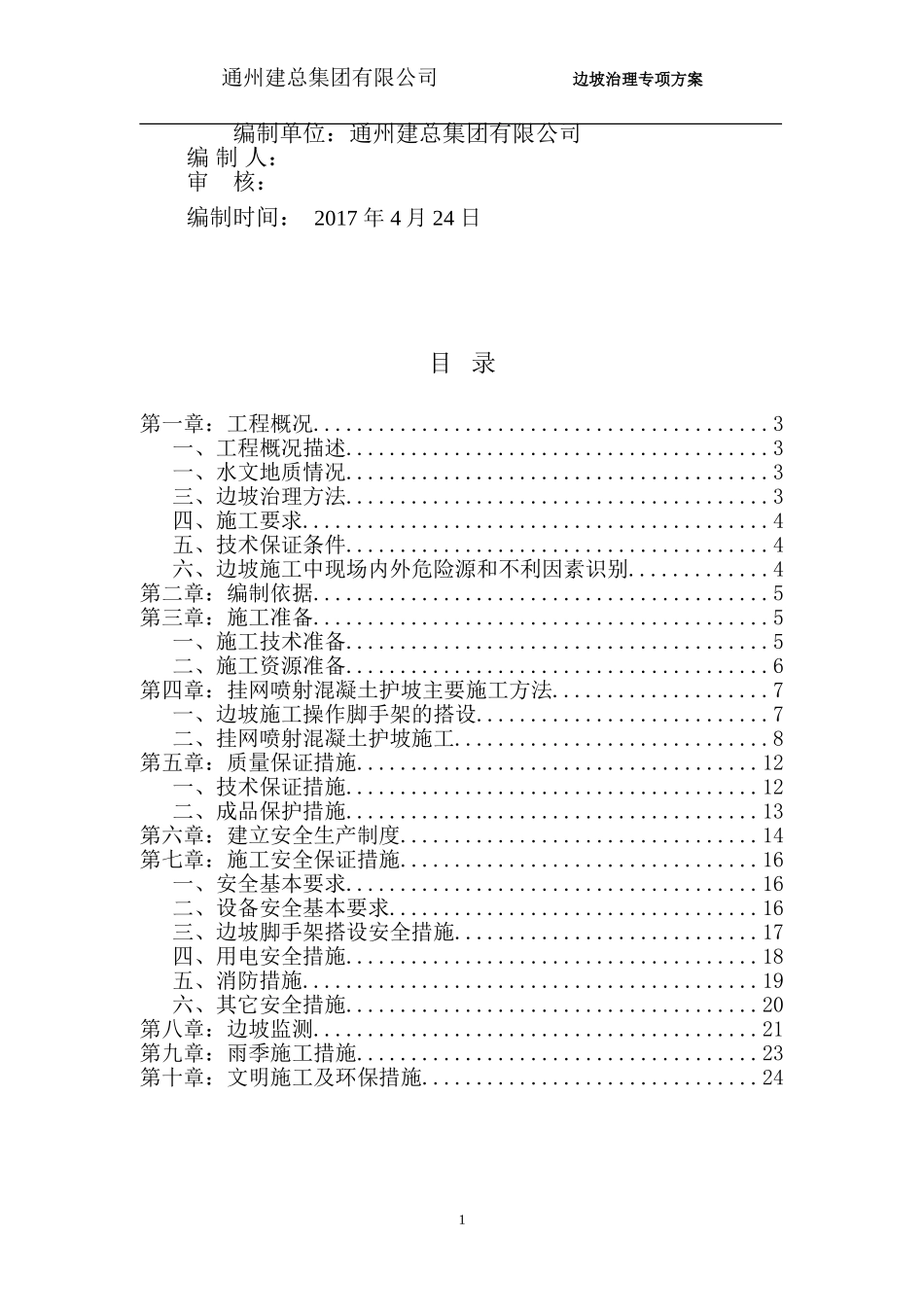

秭归百丽嘉苑项目(一期)边坡支护施工方案通州建总集团有限公司边坡治理专项方案编制单位:通州建总集团有限公司编制人:审核:编制时间:2017年4月24日目录第一章:工程概况..........................................3一、工程概况描述.......................................3一、水文地质情况.......................................3三、边坡治理方法.......................................3四、施工要求...........................................4五、技术保证条件.......................................4六、边坡施工中现场内外危险源和不利因素识别.............4第二章:编制依据..........................................5第三章:施工准备..........................................5一、施工技术准备.......................................5二、施工资源准备.......................................6第四章:挂网喷射混凝土护坡主要施工方法....................7一、边坡施工操作脚手架的搭设...........................7二、挂网喷射混凝土护坡施工.............................8第五章:质量保证措施.....................................12一、技术保证措施......................................12二、成品保护措施......................................13第六章:建立安全生产制度.................................14第七章:施工安全保证措施.................................16一、安全基本要求......................................16二、设备安全基本要求..................................16三、边坡脚手架搭设安全措施............................17四、用电安全措施......................................18五、消防措施..........................................19六、其它安全措施......................................20第八章:边坡监测.........................................21第九章:雨季施工措施.....................................23第十章:文明施工及环保措施...............................241通州建总集团有限公司边坡治理专项方案第一章:工程概况一、工程概况描述秭归百丽嘉苑项目(一期)位于秭归县茅坪镇建东大道楚天路交口南侧。总建筑面积54532平方米,地上18层,地下1层。本工程地下车库开挖完成后,整个场地靠建东路及楚天路一侧形成底边坡,由于受施工场地范围限制,现场实际边坡坡度在1:0.5到1:0.7之间,为了维持边坡稳定,确保边坡下方作业面的施工安全,需对基坑边坡进行临时支护,特编制本专项施工方案。一、水文地质情况(详本项目地勘报告)二、边坡治理方法根据现场实际情况,临时支护边坡的使用时间为3个月。因此对车库周边的边坡进行如下方式处理。(1)基坑靠建东路及楚天路两侧边坡高度约为2~4米,全部为杂填土区及强风化花岗岩区域,按甲方及监理要求做特别处理:放坡比例为1:0.7坡度,搭设操作脚手架,采用Φ16钢筋锚钉,锚钉长度2米,锚钉设置间距为2米×2米梅花型布置,再铺设φ6.5@200钢筋网片形成整体,最后喷射混凝土进行支护。喷射混凝土强度为C20,面层总厚度为100mm。坡面设φ75@3000mm的PVC管泄水孔,泄水孔外倾5%,孔深0.5m,呈梅花型布置。边坡支护范围根据现场确定。(2)在临时支护的坡顶至施工围挡范围内全部采用100mm厚C20混凝土硬化,并在距坡顶2m处纵向设置0.4×0.4的矩形截水沟,防止雨水流向边坡,必要时安装排水管道,截水沟沟底及沟两侧夯实后采用1:2水泥砂浆抹面。(3)边坡治理好后,严密进行监测,发现险情,及时采取措施。四、施工要求(1)安全要求:杜绝安全一般及以上事故,杜绝责任职工死亡事故,杜绝责任火灾爆炸事故,杜绝大及以上责任事故。确保人民生命2通州建总集团有限公司边坡治理专项方案财产不受损害。(2)质量要求:保证施工质量检验合格率达到100%,按照施工方案验收合格率达到100%;在合理使用和正常维护条件下,工程结构的施工质量,满足临时边坡的使用时间要求。五、技术保证条件精心编制切实可行的施工方案,严格按照设计及...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

边坡治理方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
