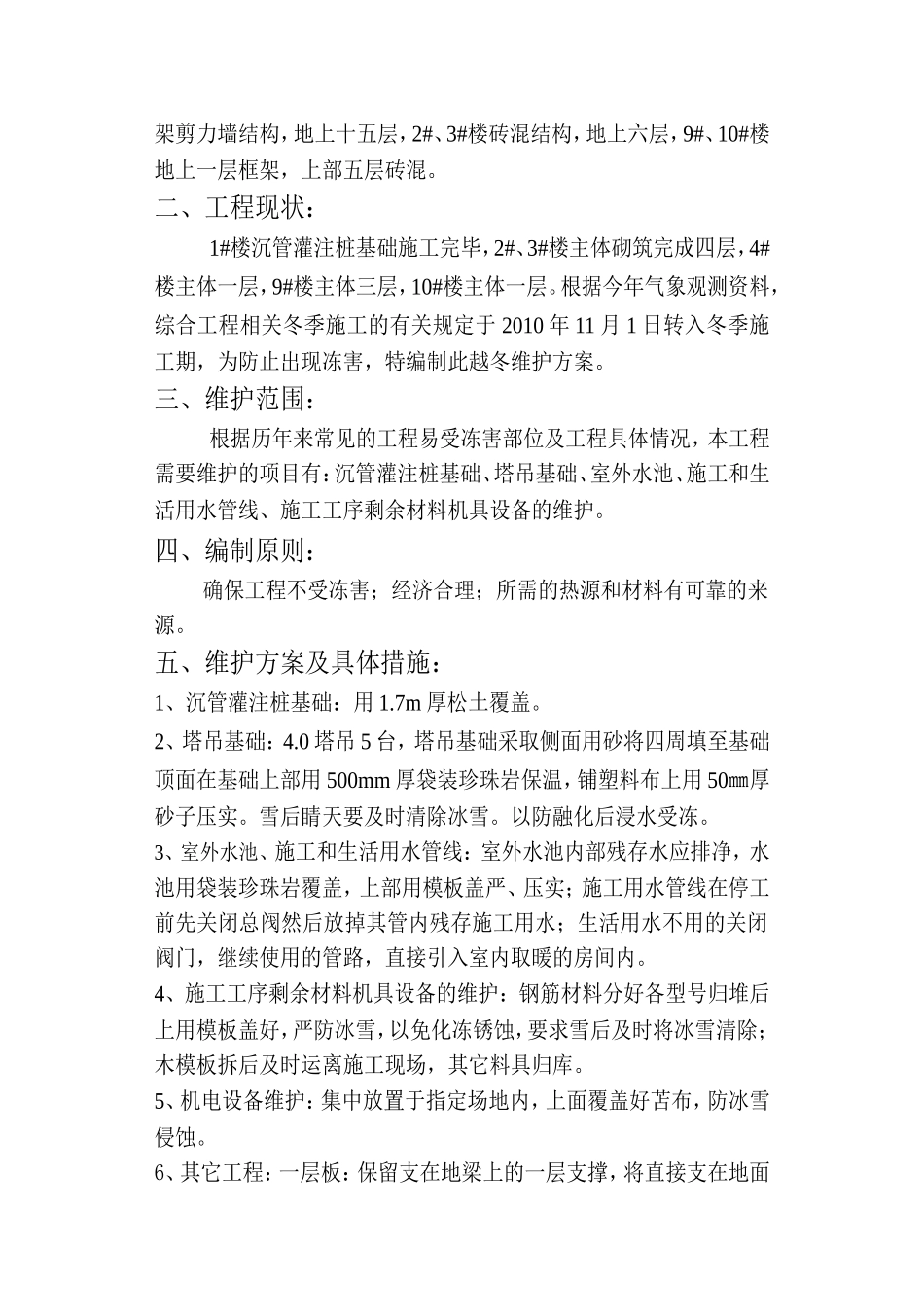

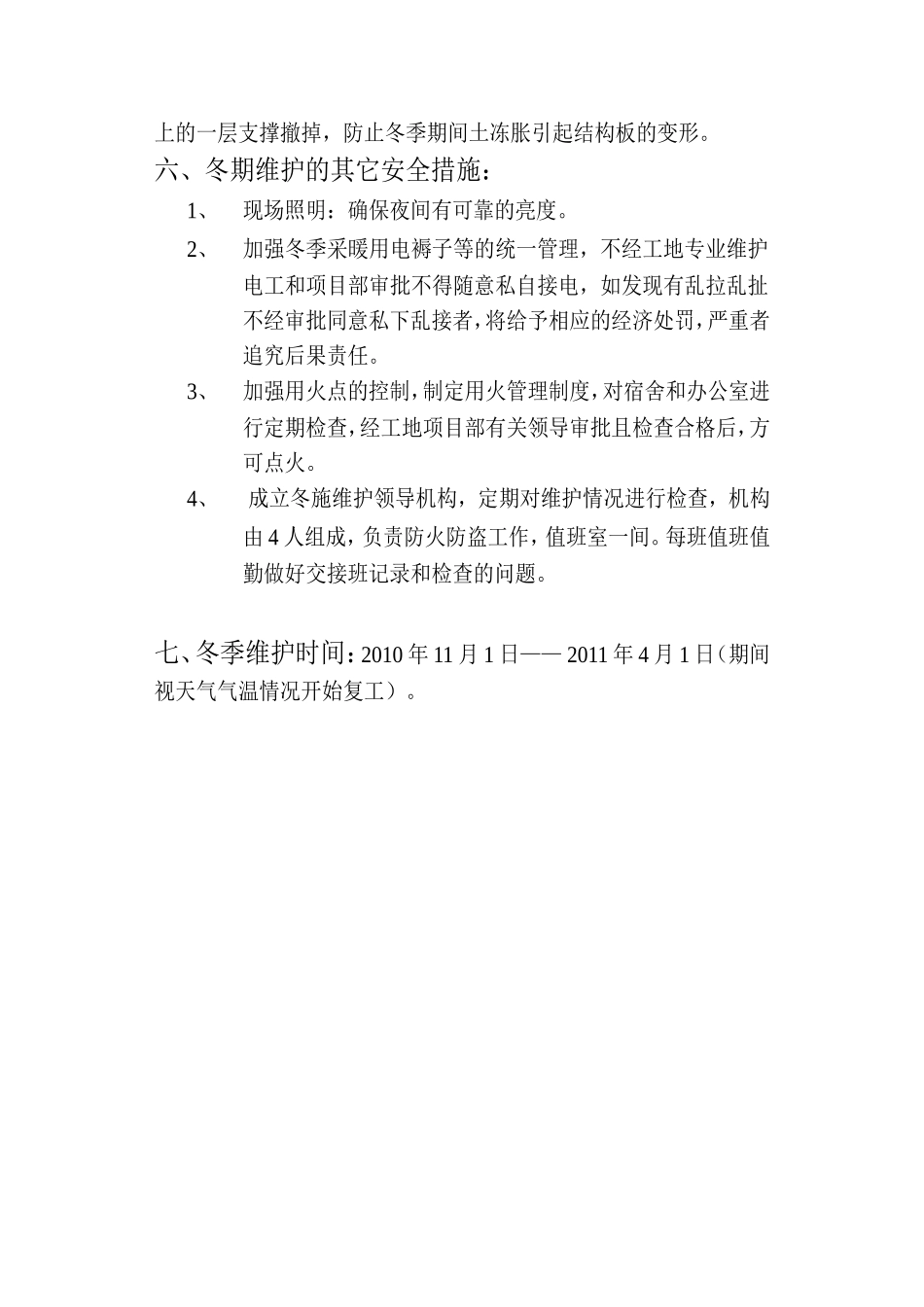

越冬维护方案工程名称:东方明珠二期1#、2#、3#、4#、8#、9#、10#楼工程地址:乾安县植物油厂院内建设单位:青岛盛地达房地产开发有限公司监理单位:乾安县乾城服务有限公司施工单位:长春建工集团吉泓建筑有限公司项目经理:赵学胜项目工程师:编制土建技术员:林涛日期:2010-10-25审批监理工程师:项目总监:甲方代表:越冬维护方案一、工程概况:本工程建筑面积约35000㎡,1#、8#楼框架结构,地上六层,4#楼框架剪力墙结构,地上十五层,2#、3#楼砖混结构,地上六层,9#、10#楼地上一层框架,上部五层砖混
二、工程现状:1#楼沉管灌注桩基础施工完毕,2#、3#楼主体砌筑完成四层,4#楼主体一层,9#楼主体三层,10#楼主体一层
根据今年气象观测资料,综合工程相关冬季施工的有关规定于2010年11月1日转入冬季施工期,为防止出现冻害,特编制此越冬维护方案
三、维护范围:根据历年来常见的工程易受冻害部位及工程具体情况,本工程需要维护的项目有:沉管灌注桩基础、塔吊基础、室外水池、施工和生活用水管线、施工工序剩余材料机具设备的维护
四、编制原则:确保工程不受冻害;经济合理;所需的热源和材料有可靠的来源
五、维护方案及具体措施:1、沉管灌注桩基础:用1
7m厚松土覆盖
2、塔吊基础:4
0塔吊5台,塔吊基础采取侧面用砂将四周填至基础顶面在基础上部用500mm厚袋装珍珠岩保温,铺塑料布上用50㎜厚砂子压实
雪后睛天要及时清除冰雪
以防融化后浸水受冻
3、室外水池、施工和生活用水管线:室外水池内部残存水应排净,水池用袋装珍珠岩覆盖,上部用模板盖严、压实;施工用水管线在停工前先关闭总阀然后放掉其管内残存施工用水;生活用水不用的关闭阀门,继续使用的管路,直接引入室内取暖的房间内
4、施工工序剩余材料机具设备的维护:钢筋材料分好各型号归堆后上用模板盖好,严防冰雪,以免化冻锈蚀,要求雪后
