超临界氧化处理工业固体废物工程雨污水工程施工方案审批:复核:编制:南京长山建设有限公司厂区雨污水施工方案一、编制依据1.道路排水工程设计图纸等

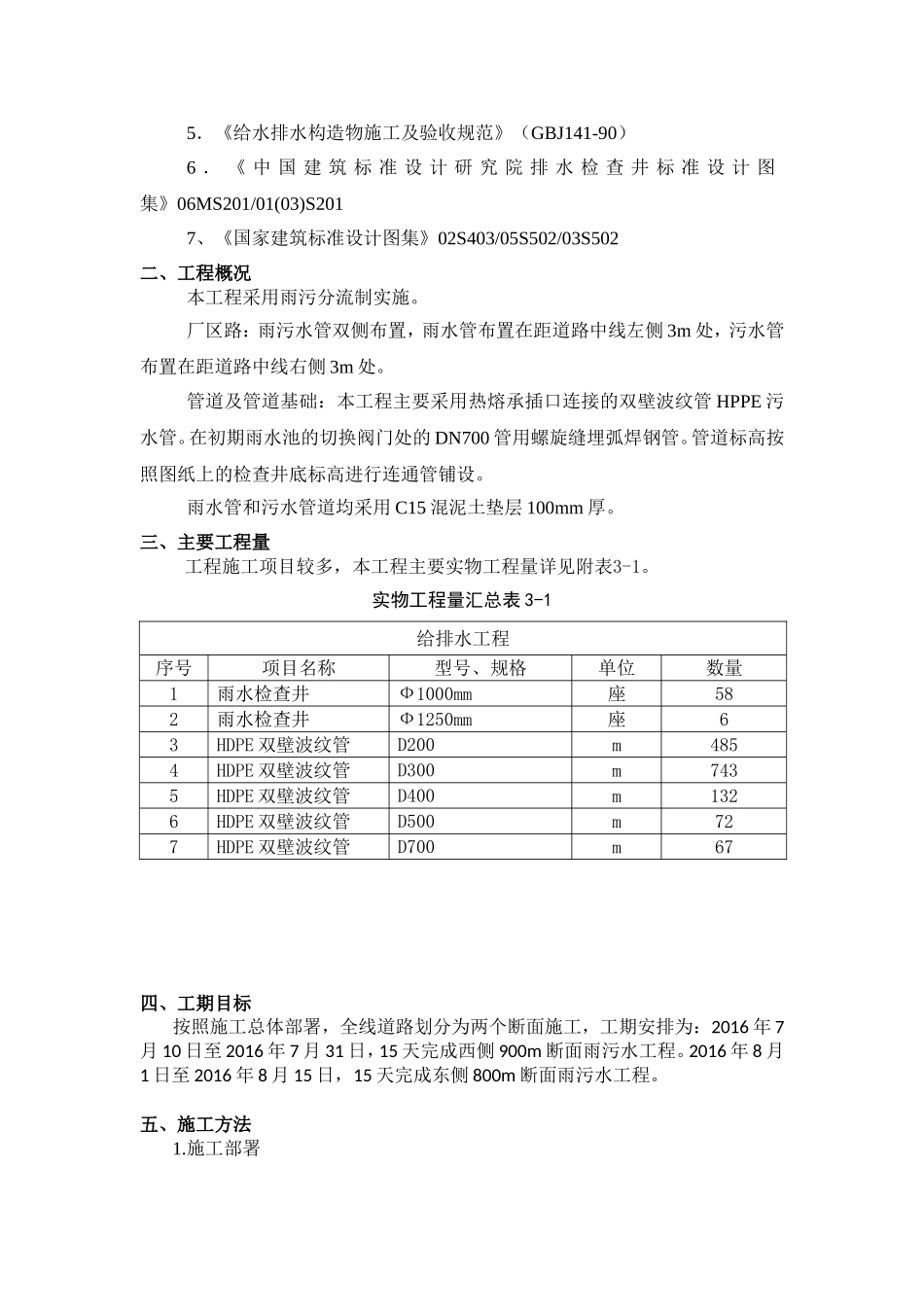

2.中华人民共和国国家标准,部颁各种技术规范、规程
3.《埋地塑料排水管道工程技术规范》CJJ143-20104.《给排水管道施工及验收规范》(GB50268-2008)5.《给水排水构造物施工及验收规范》(GBJ141-90)6.《中国建筑标准设计研究院排水检查井标准设计图集》06MS201/01(03)S2017、《国家建筑标准设计图集》02S403/05S502/03S502二、工程概况本工程采用雨污分流制实施
厂区路:雨污水管双侧布置,雨水管布置在距道路中线左侧3m处,污水管布置在距道路中线右侧3m处
管道及管道基础:本工程主要采用热熔承插口连接的双壁波纹管HPPE污水管
在初期雨水池的切换阀门处的DN700管用螺旋缝埋弧焊钢管
管道标高按照图纸上的检查井底标高进行连通管铺设
雨水管和污水管道均采用C15混泥土垫层100mm厚
三、主要工程量工程施工项目较多,本工程主要实物工程量详见附表3-1
实物工程量汇总表3-1给排水工程序号项目名称型号、规格单位数量1雨水检查井Ф1000mm座582雨水检查井Ф1250mm座63HDPE双壁波纹管D200m4854HDPE双壁波纹管D300m7435HDPE双壁波纹管D400m1326HDPE双壁波纹管D500m727HDPE双壁波纹管D700m67四、工期目标按照施工总体部署,全线道路划分为两个断面施工,工期安排为:2016年7月10日至2016年7月31日,15天完成西侧900m断面雨污水工程
2016年8月1日至2016年8月15日,15天完成东侧800m断面雨污水工程

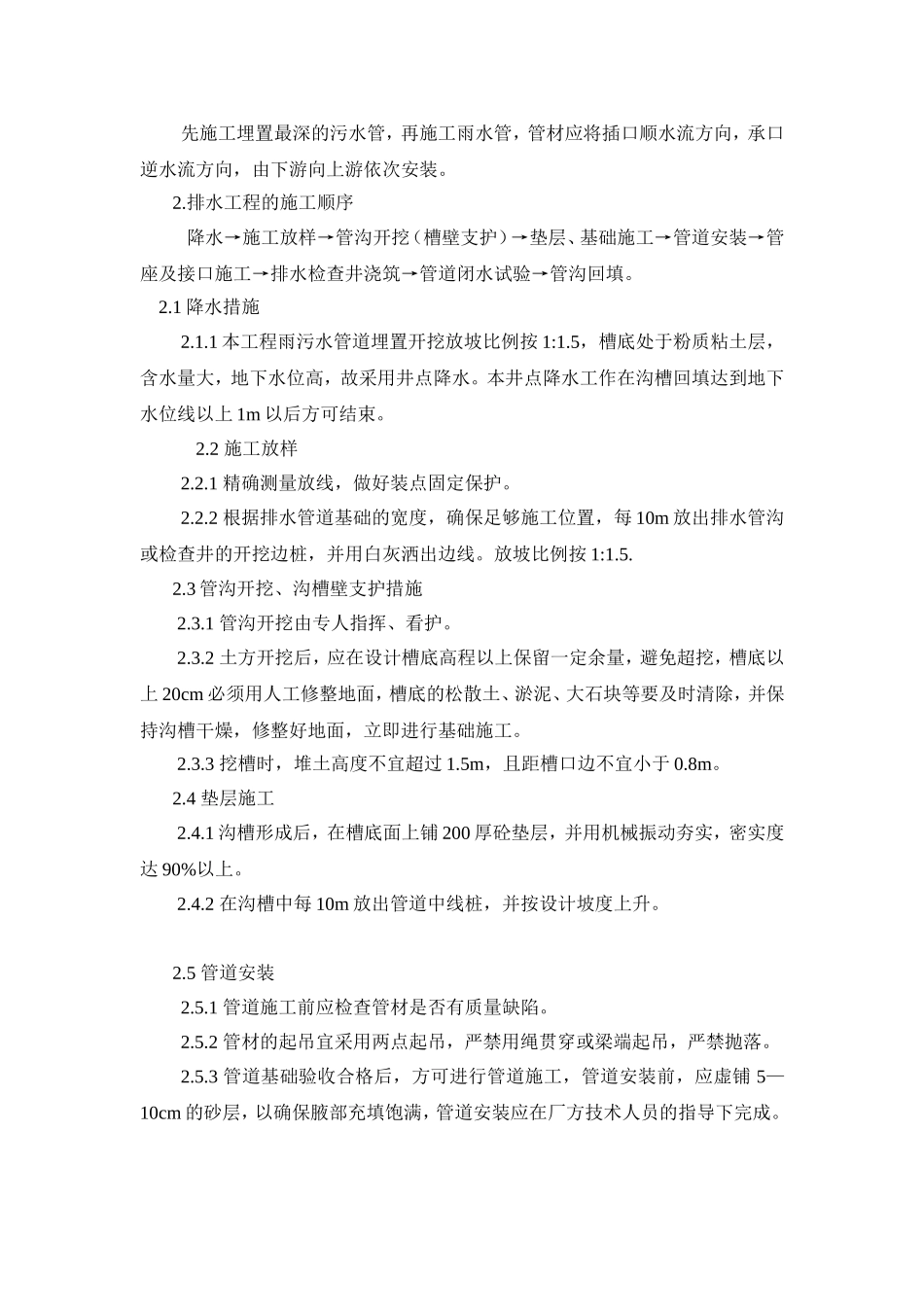

五、施工方法1
施工部署先施工埋置最深的污水管,再施工雨水管,管材应将插口顺水流方向,承口逆水流方向,由下游向
