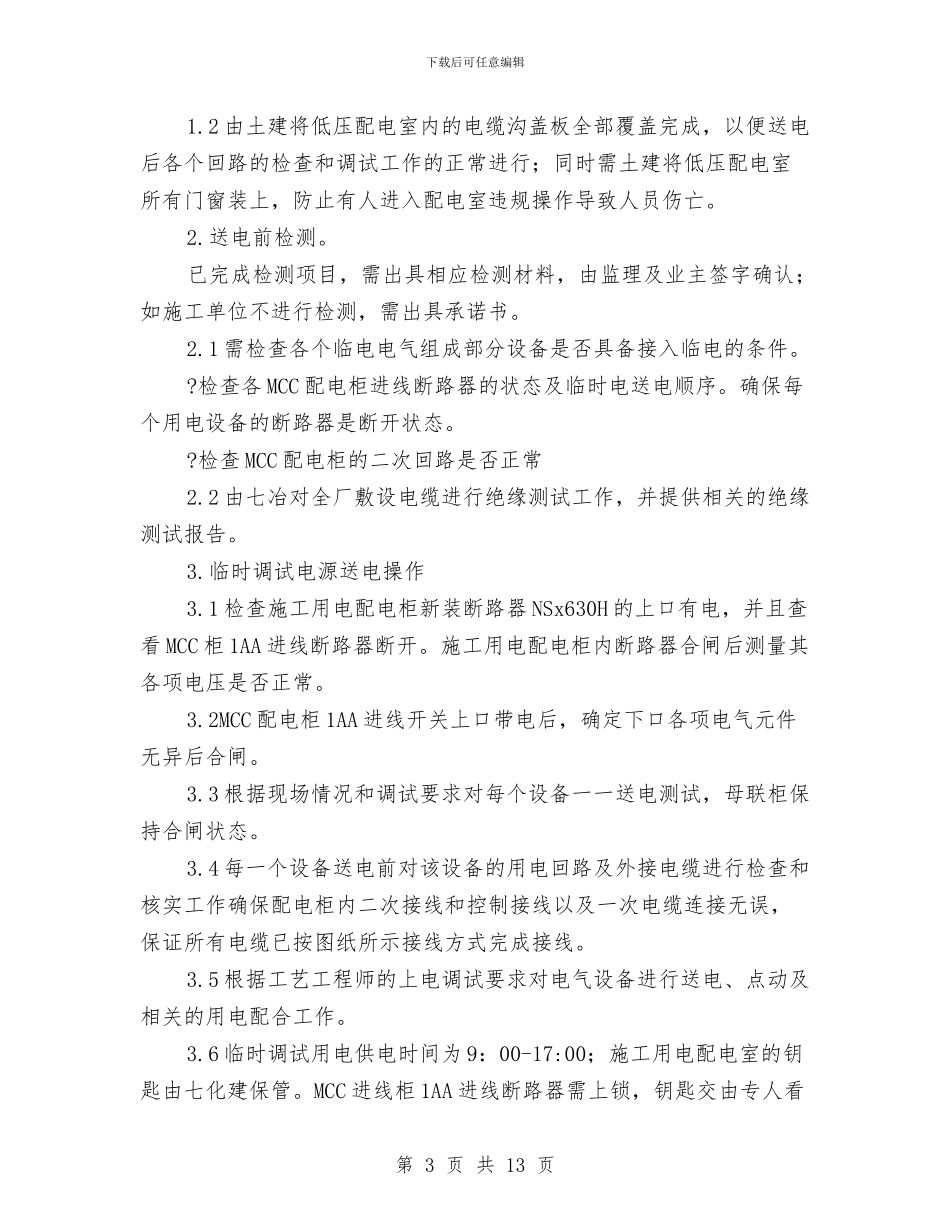

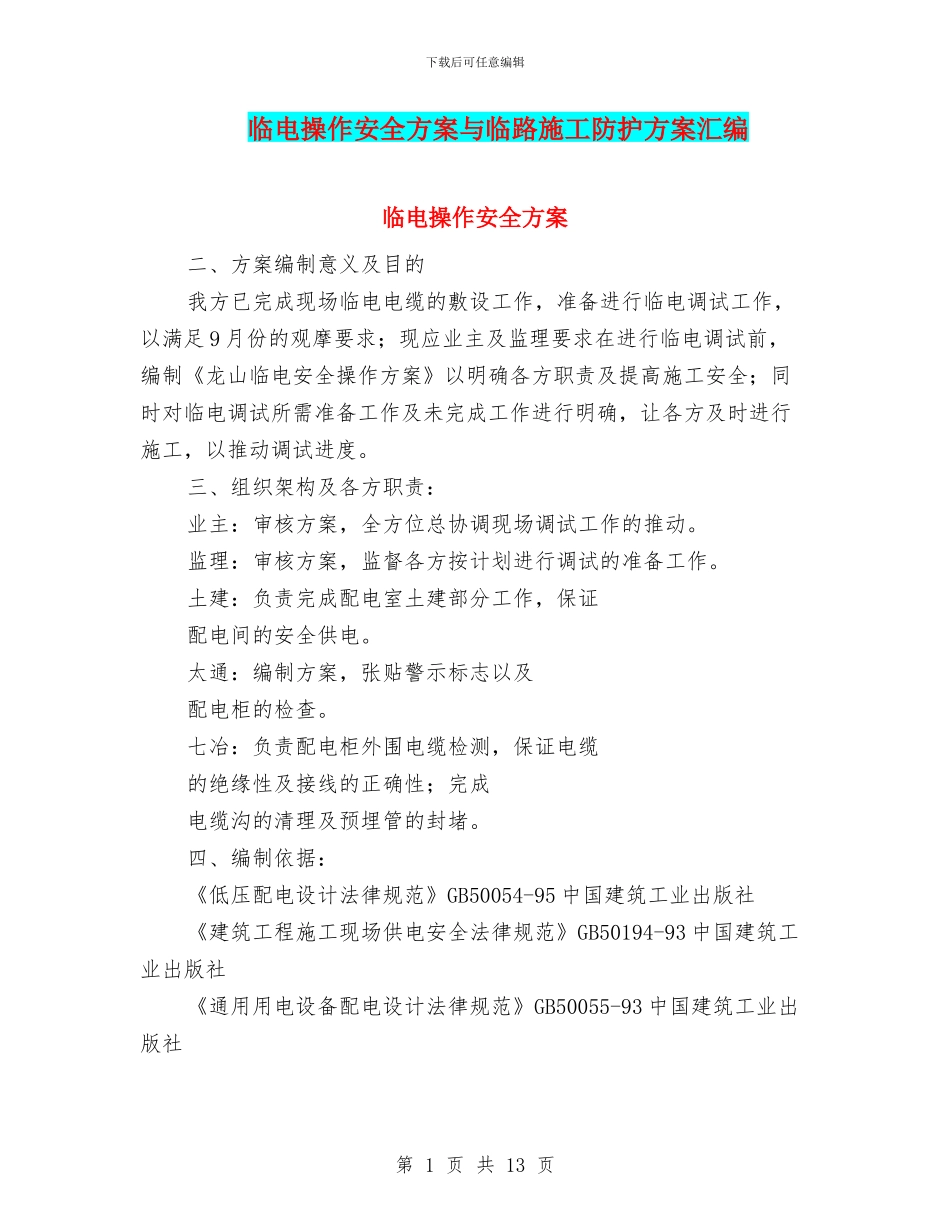

下载后可任意编辑临电操作安全方案与临路施工防护方案汇编临电操作安全方案二、方案编制意义及目的我方已完成现场临电电缆的敷设工作,准备进行临电调试工作,以满足9月份的观摩要求;现应业主及监理要求在进行临电调试前,编制《龙山临电安全操作方案》以明确各方职责及提高施工安全;同时对临电调试所需准备工作及未完成工作进行明确,让各方及时进行施工,以推动调试进度
三、组织架构及各方职责:业主:审核方案,全方位总协调现场调试工作的推动
监理:审核方案,监督各方按计划进行调试的准备工作
土建:负责完成配电室土建部分工作,保证配电间的安全供电
太通:编制方案,张贴警示标志以及配电柜的检查
七冶:负责配电柜外围电缆检测,保证电缆的绝缘性及接线的正确性;完成电缆沟的清理及预埋管的封堵

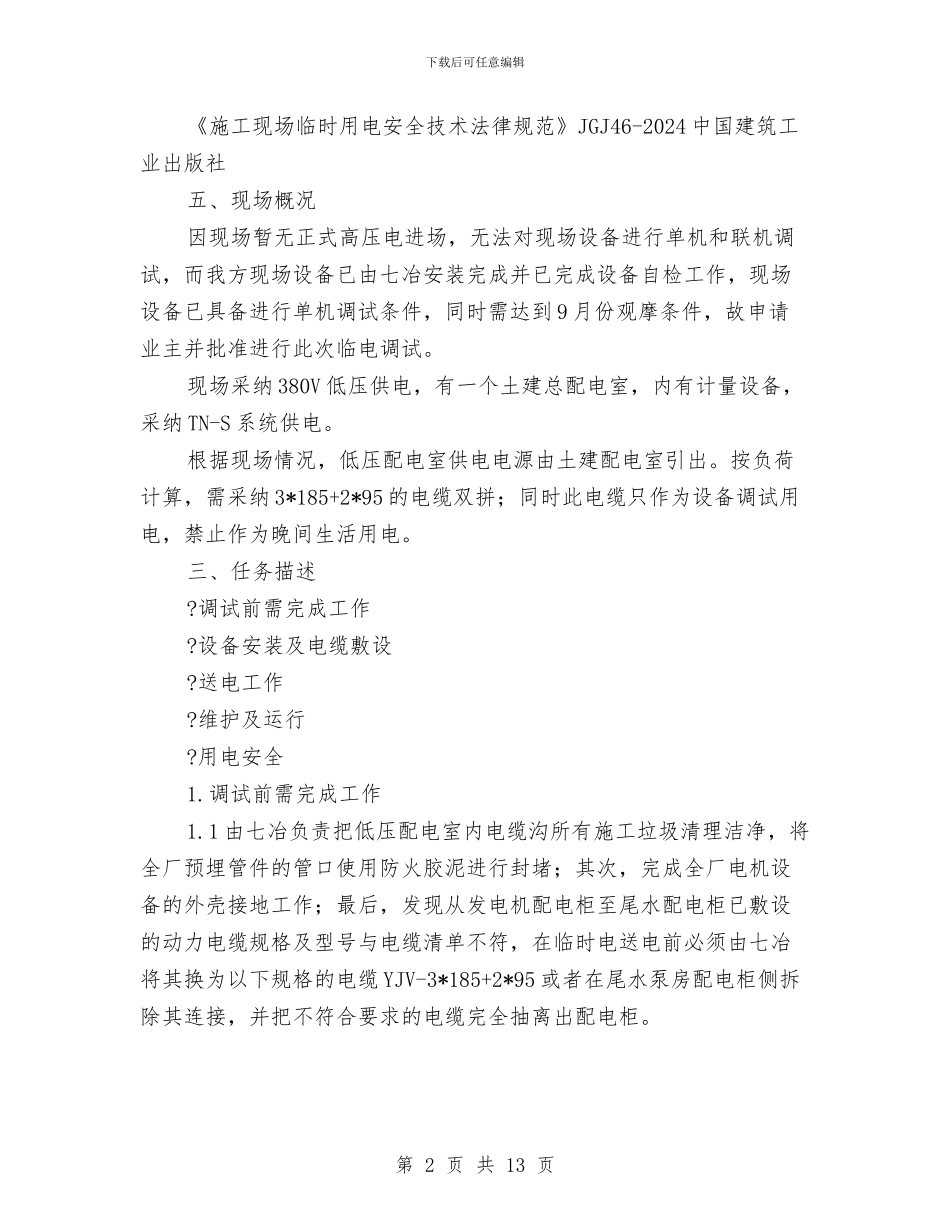

四、编制依据:《低压配电设计法律规范》GB50054-95中国建筑工业出版社《建筑工程施工现场供电安全法律规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计法律规范》GB50055-93中国建筑工业出版社第1页共13页下载后可任意编辑《施工现场临时用电安全技术法律规范》JGJ46-2024中国建筑工业出版社五、现场概况因现场暂无正式高压电进场,无法对现场设备进行单机和联机调试,而我方现场设备已由七冶安装完成并已完成设备自检工作,现场设备已具备进行单机调试条件,同时需达到9月份观摩条件,故申请业主并批准进行此次临电调试
现场采纳380V低压供电,有一个土建总配电室,内有计量设备,采纳TN-S系统供电
根据现场情况,低压配电室供电电源由土建配电室引出
按负荷计算,需采纳3*185+2*95的电缆双拼;同时此电缆只作为设备调试用电,禁止作为晚间生活用电
三、任务描述
调试前需完成工作
设备安装及电缆敷设
调试前需完成工作1
1由七冶负责把低压配电室内电缆沟所有施工垃圾清理洁净
