定位放线砼温升和循环水设施计算及砼浇筑工艺选择循环水管、测温设施、钢筋、模板等安装水管、钢筋等加工智能温度检测仪、水泵等设施安装冷却循环水系统试运行及钢筋等预检隐验及配合比优化温控过程控制砼浇筑、循环水启动砼浇完温控和养护砼检测验收大体积混凝土冷却循环水温控措施由于大体积混凝土具有结构厚、体形大、施工技术要求高等特点,在大体积混凝土施工过程中,因水泥水化热作用产生很大的热量,混凝土表面热量散失较快,内部热量不易散发,从而内部与表面产生较大的温差
当温差超过一定临界值时,致使混凝土产生温度应力裂缝,从而影响工程的耐久性
本工程底板3
6米厚采用“大体积混凝土冷却循环水温控施工工法”,防止了大体积混凝土产生温度应力裂缝的质量通病
采用冷却循环水温控法降低大体积混凝土温升,通过测温点内热偶传感器所测混凝土内温度的变化规律,自动调节循环水管水流速度,平衡大体积混凝土内外温度,防止混凝土温差所产生的应力裂缝,确保工程质量

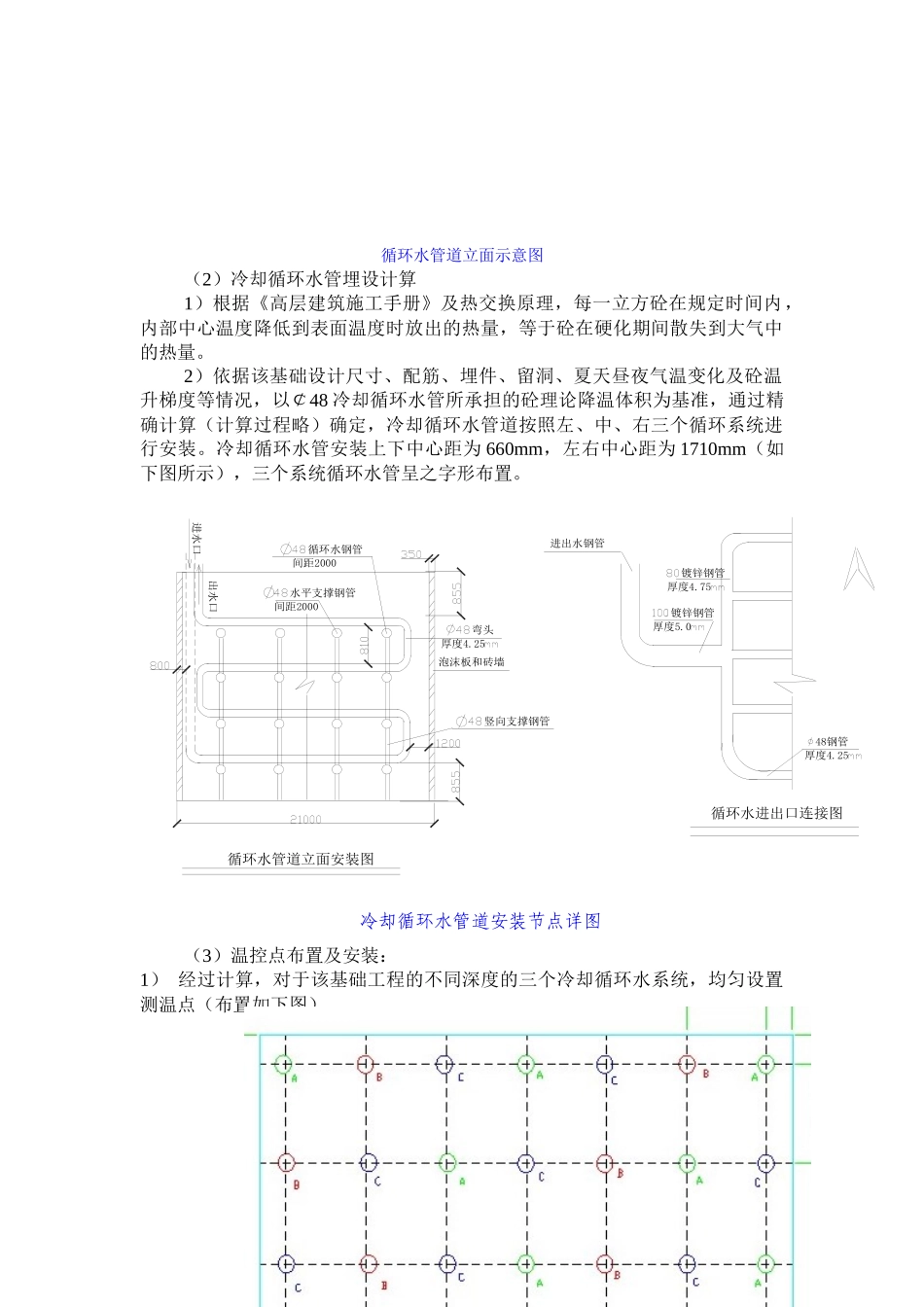

1施工工艺流程施工工艺流程见下图5
2砼温升和冷却循环水管、测温点埋设计算(1)砼温升计算根据经验公式:Tmax=To+Q/10式中Tmax----为砼内部的最高升温值;To----为砼浇筑温度
按夏天15天平均气温取30℃;Q-----为C30每立方米砼中PO42
5矿渣水泥用量取368㎏/m³,则施工中砼中心最高温升值为:Tmax=30+368/10=66
8℃立磨基础砼循环水管道剖面排列图制图:胡长安钢管通长布置循环水管道立面示意图(2)冷却循环水管埋设计算1)根据《高层建筑施工手册》及热交换原理,每一立方砼在规定时间内,内部中心温度降低到表面温度时放出的热量,等于砼在硬化期间散失到大气中的热量
2)依据该基础设计尺寸、配筋、埋件、留洞、夏天昼夜气温变化及砼温升梯度等情况,以¢48冷却循环水管所承担的砼理论降温体积为基准,通过精确计算
