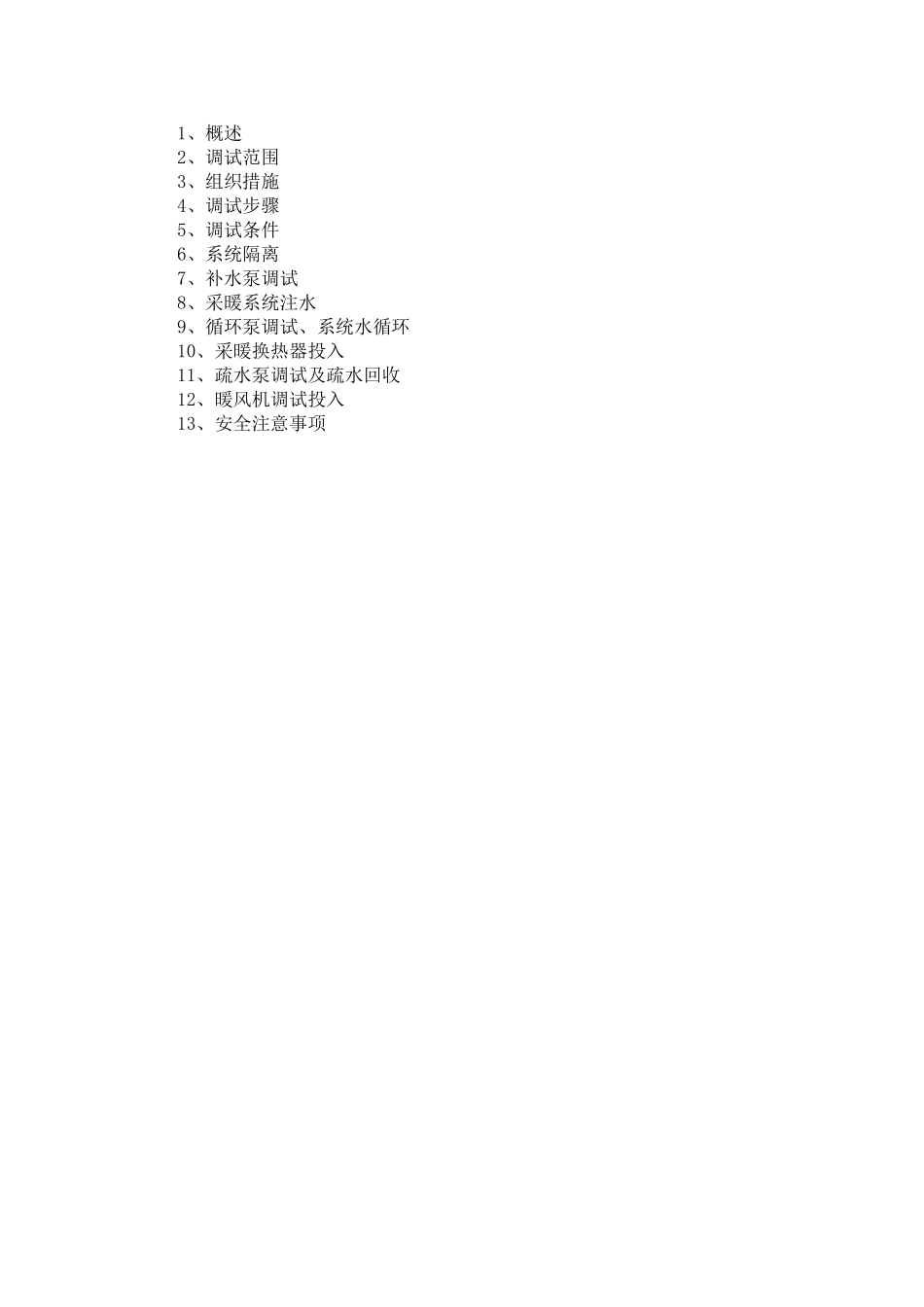

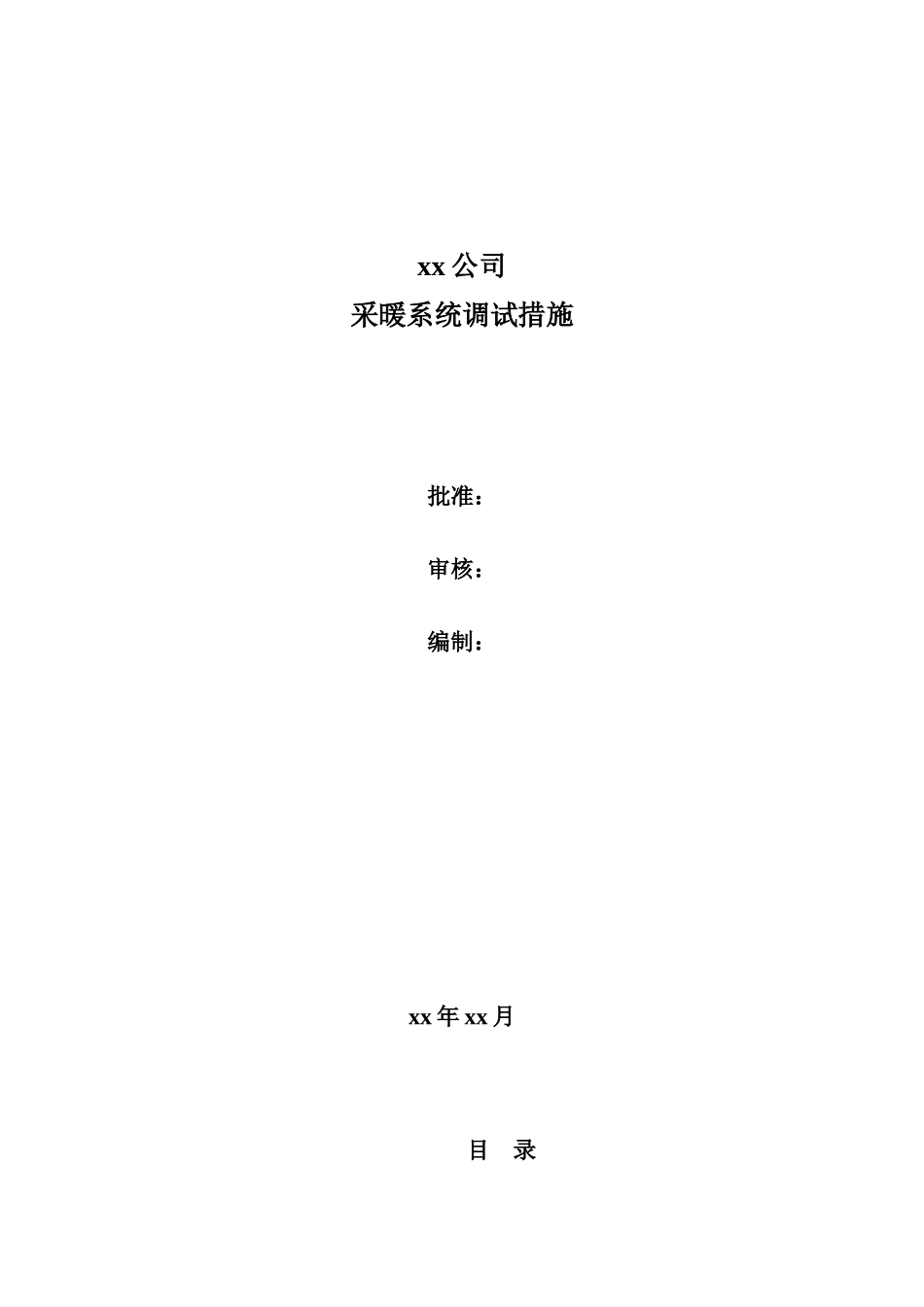

xx公司采暖系统调试措施批准:审核:编制:xx年xx月目录1、概述2、调试范围3、组织措施4、调试步骤5、调试条件6、系统隔离7、补水泵调试8、采暖系统注水9、循环泵调试、系统水循环10、采暖换热器投入11、疏水泵调试及疏水回收12、暖风机调试投入13、安全注意事项1概述我厂采暖系统主要是对全厂生产区的汽机房、锅炉房的暖气片、暖风机和所有辅助厂房的暖气片提供采暖用水;采暖加热站主要有三台热网循环泵、两台补水泵、两台疏水泵、两台汽水换热器、一台水水换热器以及分汽缸、分水器、补水箱等设备和相应的管网、暖气片组成
系统运行压力0
6Mpa,温度不大于110℃
本系统补水采用除盐水和蒸汽采暖回水,换热器疏水合格后通过疏水泵回收至汽机排汽装置
2调试范围2
1采暖加热站的循环泵、补水泵、疏水泵启停及联锁试验2
2#1机组采暖系统注水检漏2
3辅助厂房采暖系统注水检漏2
4采暖系统水循环2
5投入采暖换热器3、组织措施由于采暖系统庞大,关系到生产区的每一个地方,一旦造成泄漏可能会影响正常的生产、生活秩序,因此在调试时必须统一协调指挥,各相关单位积极配合
调试组织机构——总指挥:运行副总指挥:运行专工调度:值长监督:安监部经理或专工,操作:运行值班员(施工单位协助)配合单位:管理公司、监理公司、xx、技术维护部、工程部及相关的设计施工单位
职责:总指挥:负责指挥系统、设备的调试过程,协调各相关单位的工作指挥:运行专工负责指挥设备的启停操作、系统的隔离等调度:当值值长负责统一调度监督:安监部负责指挥清理设备系统的违章现象、监督采暖系统的整个调试过程
操作:运行值班员在指挥人员的指导下进行操作管理公司:督促设备厂家和设计单位提供设备和设计说明书及相关资料监理公司、工程部:督促各施工单位参与调试,并消除调试出现的问题电建一公司:负责向电厂提供和介绍设备安装和管网分布的详细情况,在调试中
