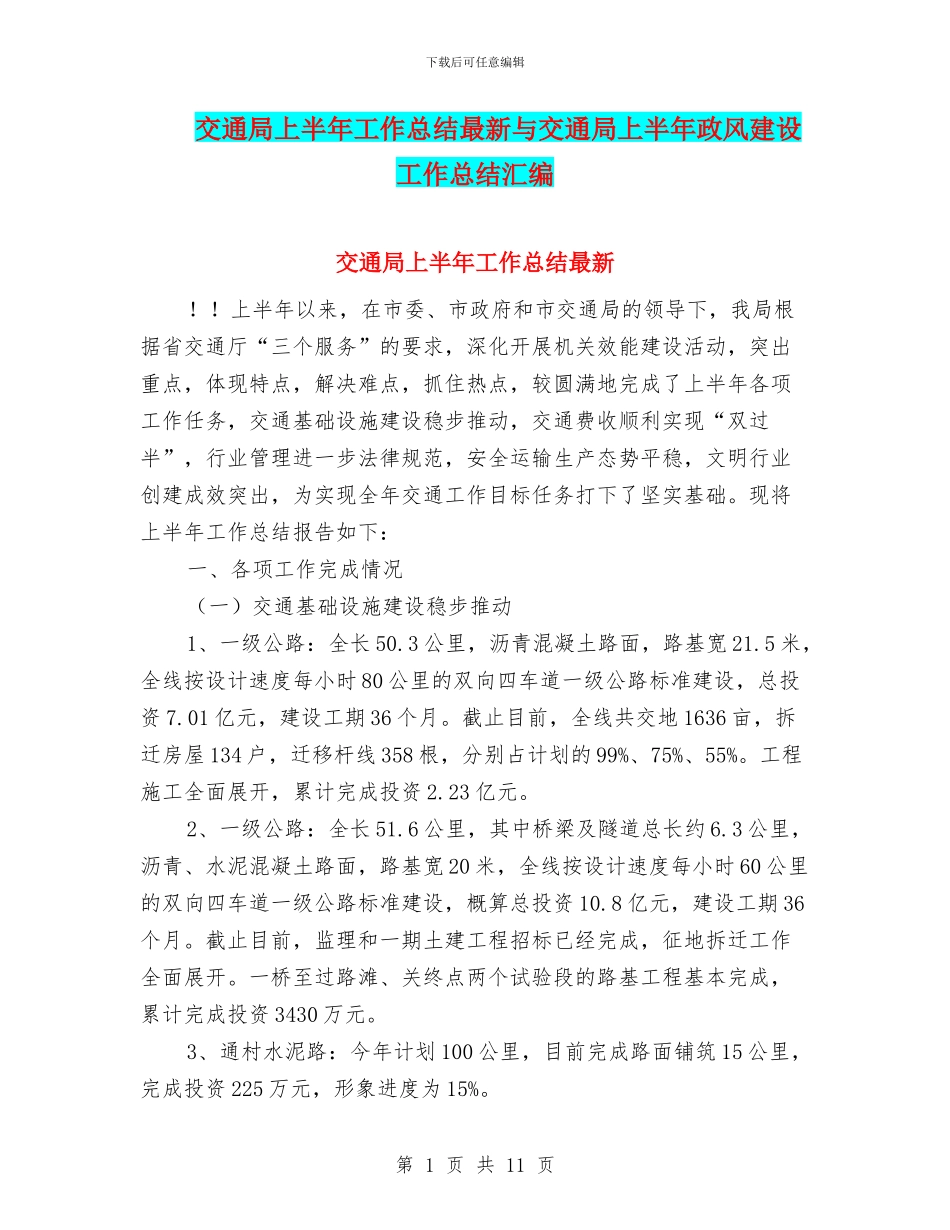

下载后可任意编辑交通局上半年工作总结最新与交通局上半年政风建设工作总结汇编交通局上半年工作总结最新
上半年以来,在市委、市政府和市交通局的领导下,我局根据省交通厅“三个服务”的要求,深化开展机关效能建设活动,突出重点,体现特点,解决难点,抓住热点,较圆满地完成了上半年各项工作任务,交通基础设施建设稳步推动,交通费收顺利实现“双过半”,行业管理进一步法律规范,安全运输生产态势平稳,文明行业创建成效突出,为实现全年交通工作目标任务打下了坚实基础

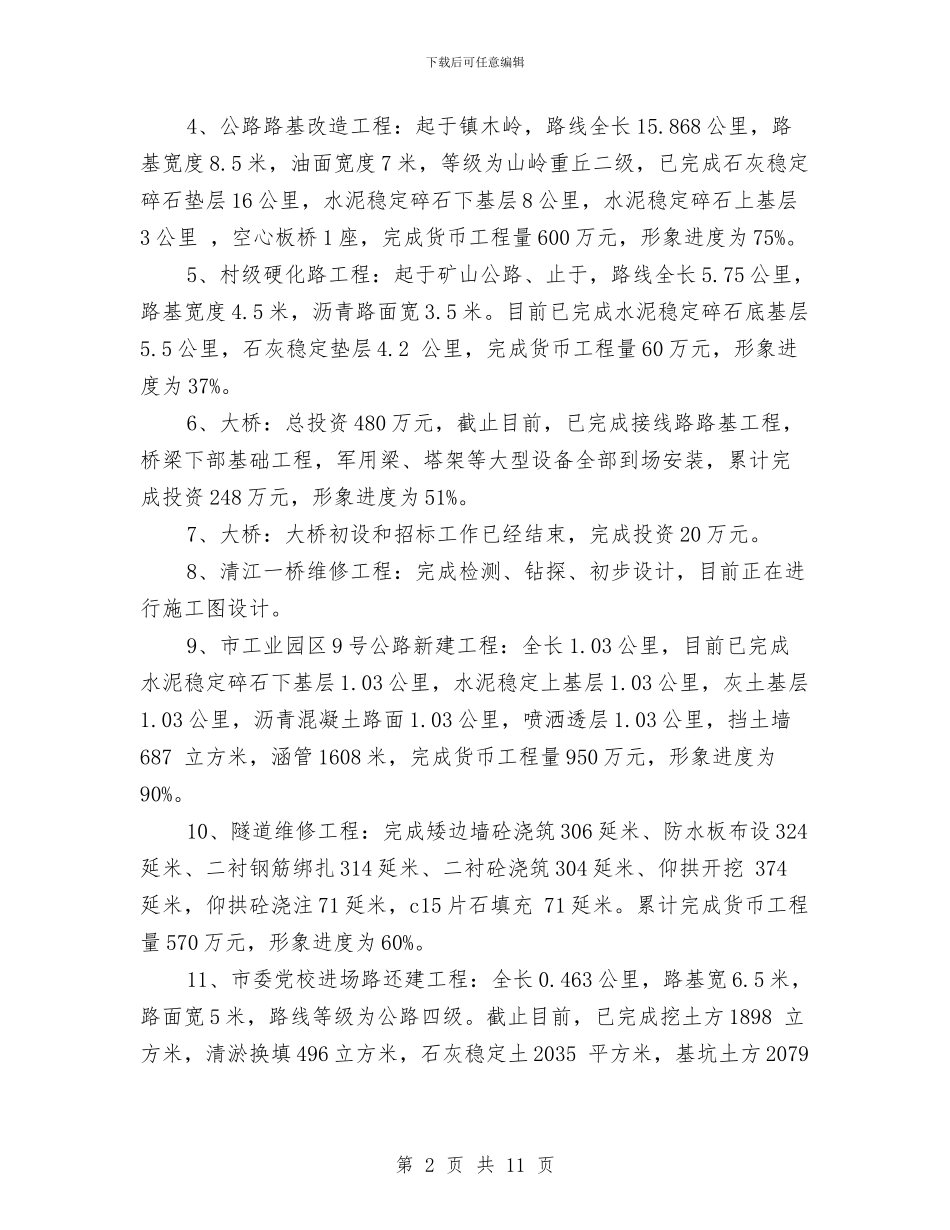

现将上半年工作总结报告如下:一、各项工作完成情况(一)交通基础设施建设稳步推动1、一级公路:全长50
3公里,沥青混凝土路面,路基宽21
5米,全线按设计速度每小时80公里的双向四车道一级公路标准建设,总投资7
01亿元,建设工期36个月

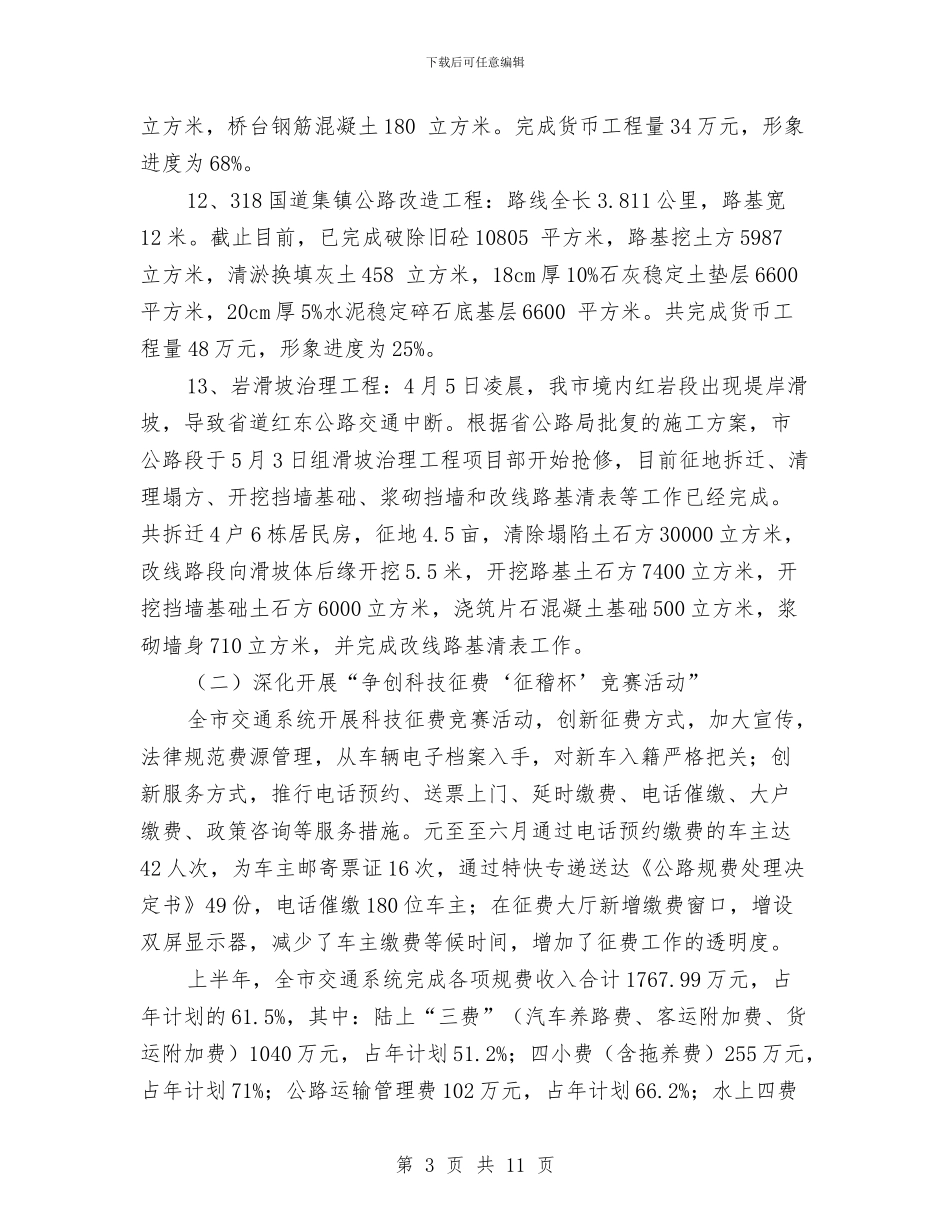

截止目前,全线共交地1636亩,拆迁房屋134户,迁移杆线358根,分别占计划的99%、75%、55%
工程施工全面展开,累计完成投资2
2、一级公路:全长51
6公里,其中桥梁及隧道总长约6
3公里,沥青、水泥混凝土路面,路基宽20米,全线按设计速度每小时60公里的双向四车道一级公路标准建设,概算总投资10
8亿元,建设工期36个月
截止目前,监理和一期土建工程招标已经完成,征地拆迁工作全面展开
一桥至过路滩、关终点两个试验段的路基工程基本完成,累计完成投资3430万元
3、通村水泥路:今年计划100公里,目前完成路面铺筑15公里,完成投资225万元,形象进度为15%
第1页共11页下载后可任意编辑4、公路路基改造工程:起于镇木岭,路线全长15
868公里,路基宽度8
5米,油面宽度7米,等级为山岭重丘二级,已完成石灰稳定碎石垫层16公里,水泥稳定碎石下基层8公里,水泥稳定碎石上基层3公里,空心板桥1座,完成货币工程量600万元,形象进度为75%
5、村级硬化路工程:起于矿山公路、止于,
