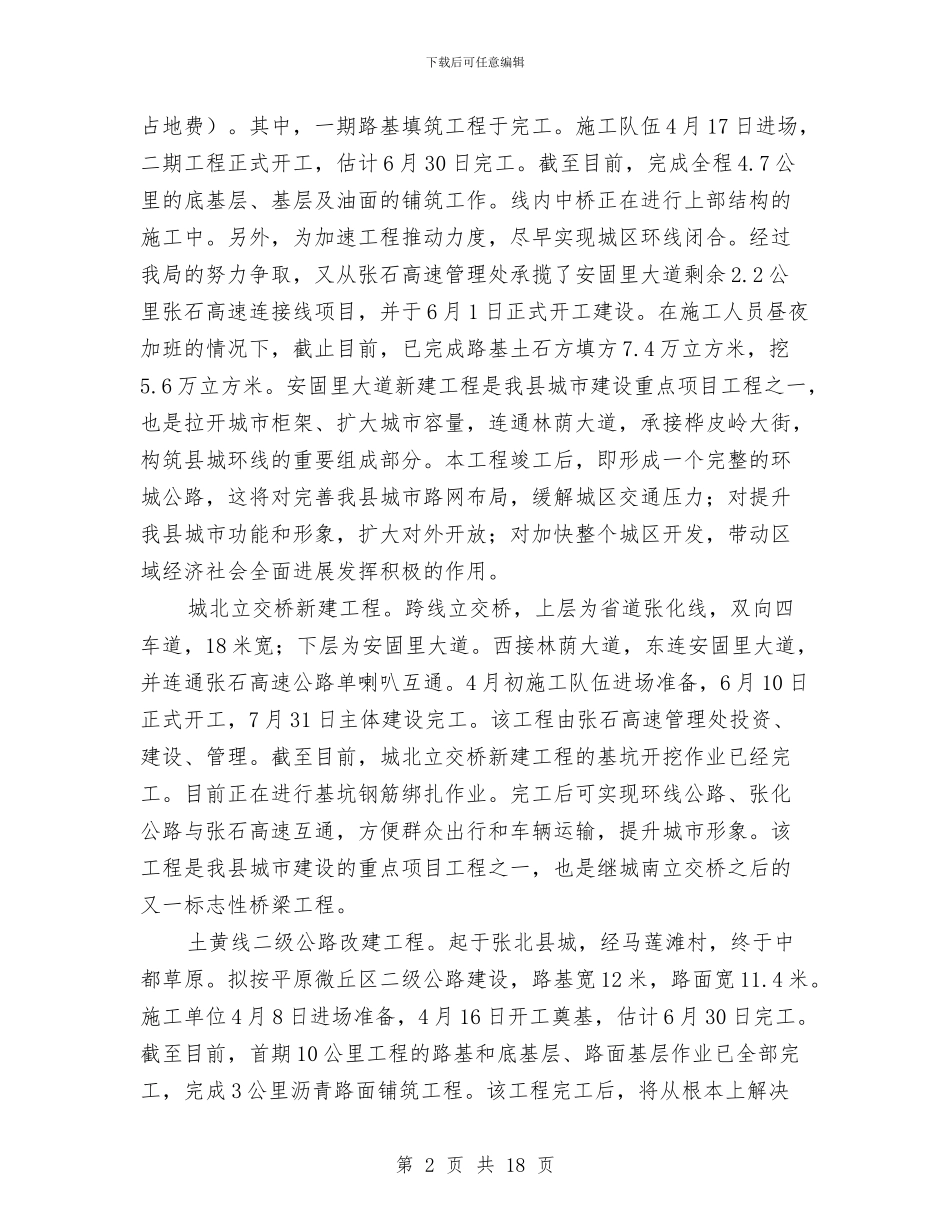

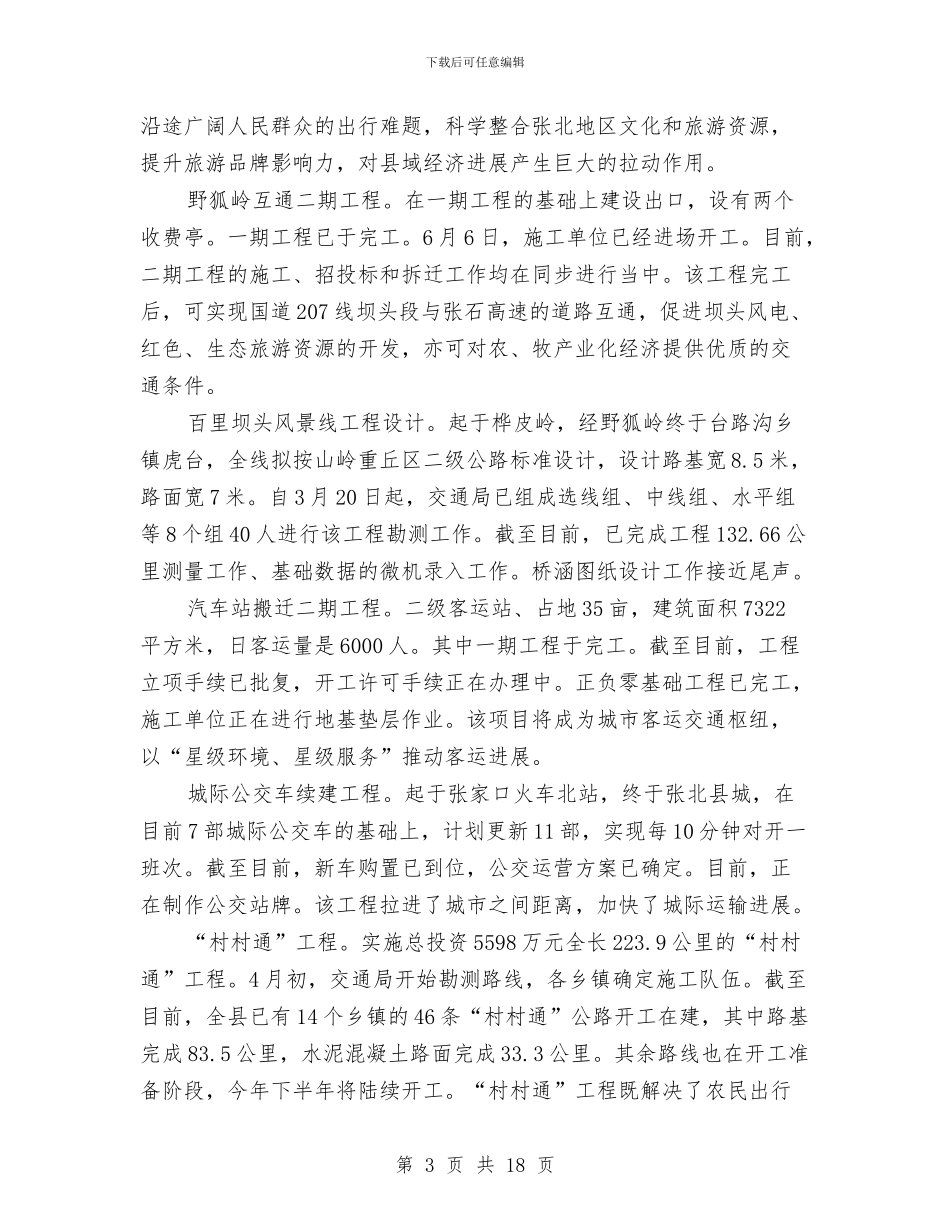

下载后可任意编辑交通局各项建设半年总结与交通局各项建设工作半年总结汇编交通局各项建设半年总结20**年,是我县城镇面貌三年大变样的决胜年,也是张北各项重点交通工程的攻关年
交通局在县委、政府的正确领导下,在省、市交通主管部门的支持下,交通局立足全县进展大局,以科学进展观为统领,以开展“三提升”和“创优争先”活动为契机,深化贯彻落实县委九届五次全会和全县重要经济工作会议精神,紧扣“抢抓机遇、转变方式、提升水平、跨越进展,全力打造实力、活力、魅力新张北”的工作主题,立足于服务城镇面貌三年大变样,服务“三农”,服务工矿旅游,继续奏响“交通围绕产业做,道路围绕城市建”、“统筹城乡抓规划,服务进展搞建设”的主旋律,充分发扬“五加二”、“白加黑”的“铁人”精神,奋力拼搏、合力攻坚,以高水平、高质量,按预定工期圆满地完成了城建交通项目建设的阶段性任务
以道路建设项目为主体的各项交通工作均根据既定目标推动
多项工作受到县委、政府的好评
一、上半年主要工作完成情况(一)交通基础设施建设稳步推动年内,交通局提前谋划,及早准备,做到“动手早、上手快、人手多”,充分发扬“五加二”、“白加黑”的“铁人”精神,倒排工期、挂图作战,实行24小时、平行推动和交叉作业法,保证了开工在建的工程项目顺利进行
安固里大道二期工程
9公里,其中2
2公里为张石高速连接线
路基宽度为26米,双向4车道,线内中桥一座100米,设计标准为线型一级公路
安固里大道新建工程总投资10734万元(包括第1页共18页下载后可任意编辑占地费)
其中,一期路基填筑工程于完工
施工队伍4月17日进场,二期工程正式开工,估计6月30日完工
截至目前,完成全程4
7公里的底基层、基层及油面的铺筑工作
线内中桥正在进行上部结构的施工中
另外,为加速工程推动力度,尽早实现城区环线闭合
经过我局的努力争取,又从张石高速管理处承揽了安固里
