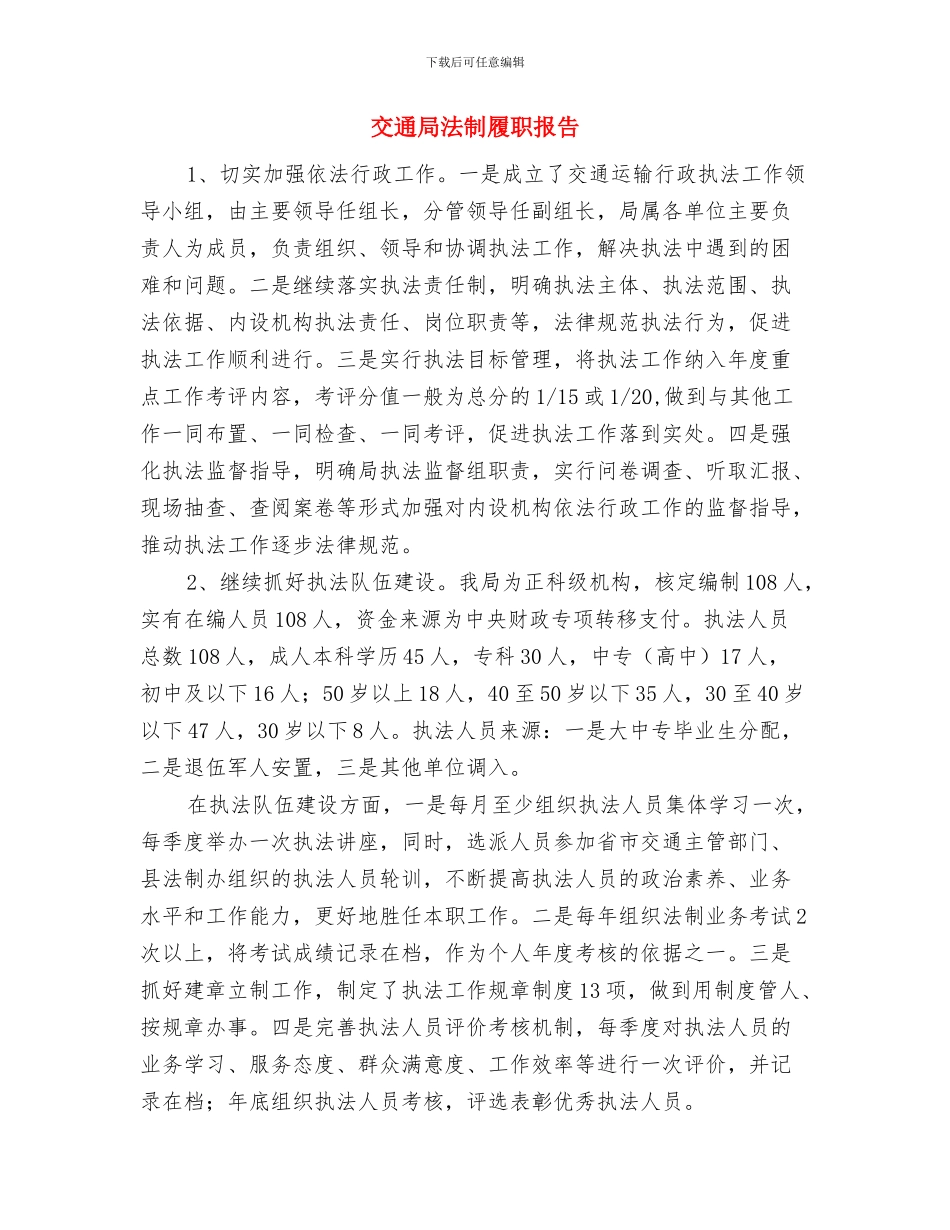

下载后可任意编辑交通局民生工程工作总结与交通局法制履职报告汇编交通局民生工程工作总结一、公路建设步伐加快1.县乡道工程建设全力推动。龙岗至公路完成结构物拆除303立方;路基挖方73592立方;填方71100立方;涵洞563米;浆砌水沟300米;挡墙726立方;桥梁砼1630立方;清除老路砼35955平米,累计完成投资926万元。丹阳至横江公路完完成老路混凝土面板清除6050平米;路基挖方12300立方;填方19150立方;浆砌护坡820立方;涵洞131米;桥梁混凝土522立方,累计完成投资352万元2.桥梁建设工程全面加快。王泥塘桥完成桥面铺装及栏杆安装,主体工程全面竣工,累计完成投资78万元。温坊大桥完成下部构造,25片箱梁预制,14片箱梁吊装,累计完成投资800万元。长安桥完成下部构造及梁片吊装7片,累计完成投资50万元,估计9月上旬竣工。庙子潭大桥正在办理招标事宜,估计10月底开工建设。3.通自然村建设再创新高.继去年争取上级计划同比增长76%的基础上,年内争取计划100公里,同比增长20%。目前,已下发建设预备通知,其中完成路面浇筑25公里,实现投资1050万元。二、农村公路管养实现突破1.机制完善取得突破。通过努力争取,《县农村公路养护管理办法(试行)》于7月24日正式出台,该办法的出台,标志着该县农村公路养护管理走上制度化、规划化、标准化轨道。《办法》共20条,分别对养护管理责任、主体、模式、资金筹措、考核检查、考核奖惩进行了明确。2.及时完成水毁修复工程。年内,对五中至九寨、高田至岩岭公路水毁路段进行了修复,共计完成路面修复330平方,浆砌片石230立第1页共5页下载后可任意编辑方,示范路10.7公里,完成投资20余万元。3.护路意识得到加强。大力开展《公路安全保护条例》宣传活动。活动期间,发放宣传单1000余份,进一步提高了沿线群众爱路护路的意识,为我县农村公路的养护与管理工作营造了良好氛围。4.深化开展危险路段安全隐患排查治理工作。对农村公路危险路段进行大排查,对排查出来的安全隐患进行逐一梳理,安全隐患整治已由县道路交通安全工作领导小组提交县政府待批。5.扎实开展农村公路管养工作。根据公路“畅、洁、绿、美、安、优”目标,精心组织,将湾里至长乐公路、五中至九寨公路列为示范路段进行重点管养,实现了以点带面,整体推动,进一步提升农村公路养护管理责任主体和养护人员的责任意识、标准意识,在年内市局组织的第一、二季度考评中获得好评。三、客运站场建设进展顺利乡客运站平面规划图纸设计已通过上级批复,已完成土地平整,将于近期开展招投标工作。便民候车亭已完成乡村便民候车亭建设,待通过上级验收后全面铺开剩余8个便民候车亭建设。第2页共5页下载后可任意编辑交通局法制履职报告1、切实加强依法行政工作。一是成立了交通运输行政执法工作领导小组,由主要领导任组长,分管领导任副组长,局属各单位主要负责人为成员,负责组织、领导和协调执法工作,解决执法中遇到的困难和问题。二是继续落实执法责任制,明确执法主体、执法范围、执法依据、内设机构执法责任、岗位职责等,法律规范执法行为,促进执法工作顺利进行。三是实行执法目标管理,将执法工作纳入年度重点工作考评内容,考评分值一般为总分的1/15或1/20,做到与其他工作一同布置、一同检查、一同考评,促进执法工作落到实处。四是强化执法监督指导,明确局执法监督组职责,实行问卷调查、听取汇报、现场抽查、查阅案卷等形式加强对内设机构依法行政工作的监督指导,推动执法工作逐步法律规范。2、继续抓好执法队伍建设。我局为正科级机构,核定编制108人,实有在编人员108人,资金来源为中央财政专项转移支付。执法人员总数108人,成人本科学历45人,专科30人,中专(高中)17人,初中及以下16人;50岁以上18人,40至50岁以下35人,30至40岁以下47人,30岁以下8人。执法人员来源:一是大中专毕业生分配,二是退伍军人安置,三是其他单位调入。在执法队伍建设方面,一是每月至少组织执法人员集体学习一次,每季度举办一次执法讲座,同时,选派人员参加省市交通主管部门、县法制办组织的执法人员轮训,不断提高执法人员的政治素养、业务水平和工...
