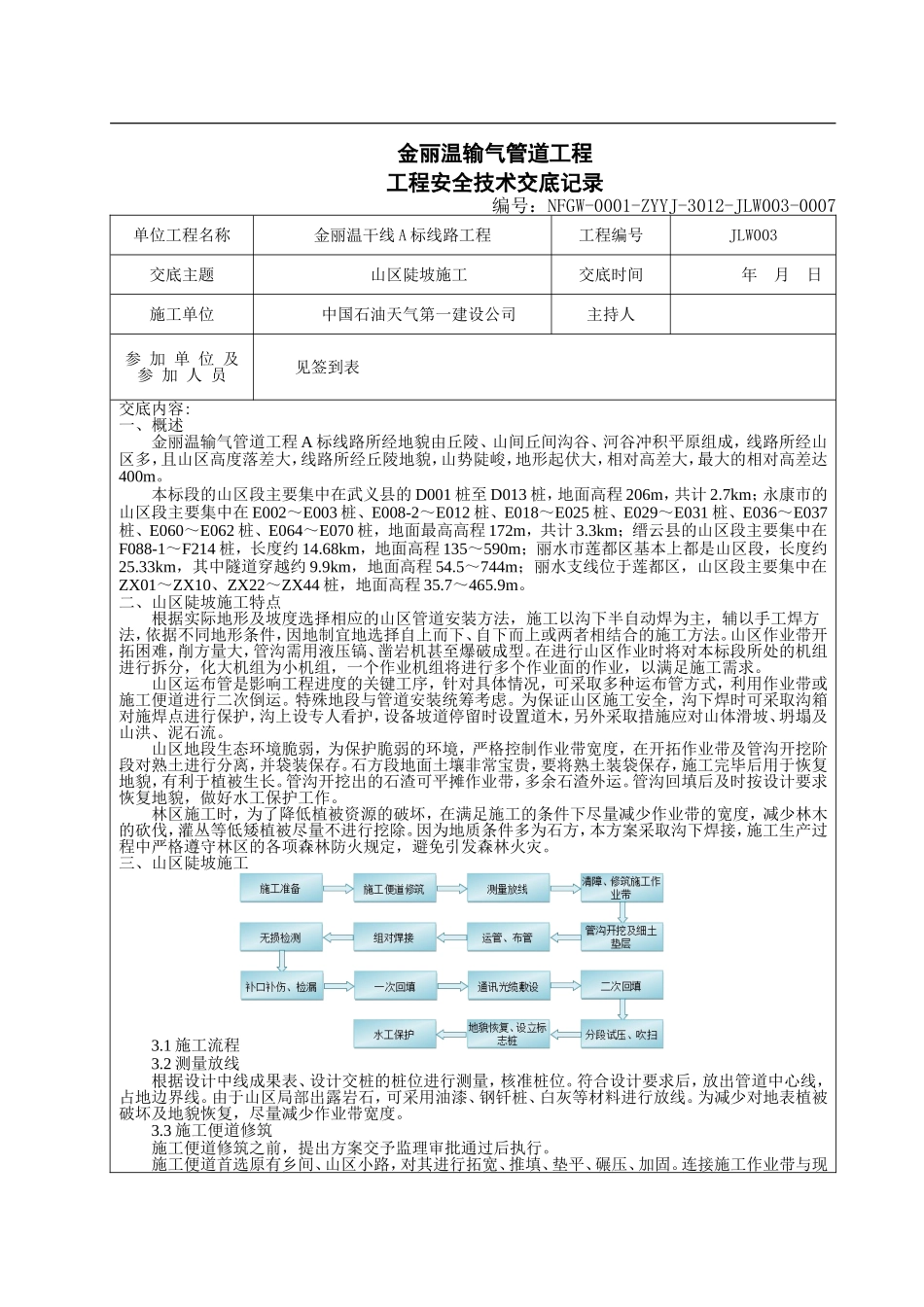

金丽温输气管道工程工程安全技术交底记录编号:NFGW-0001-ZYYJ-3012-JLW003-0007单位工程名称金丽温干线A标线路工程工程编号JLW003交底主题山区陡坡施工交底时间年月日施工单位中国石油天气第一建设公司主持人参加单位及参加人员见签到表交底内容:一、概述金丽温输气管道工程A标线路所经地貌由丘陵、山间丘间沟谷、河谷冲积平原组成,线路所经山区多,且山区高度落差大,线路所经丘陵地貌,山势陡峻,地形起伏大,相对高差大,最大的相对高差达400m
本标段的山区段主要集中在武义县的D001桩至D013桩,地面高程206m,共计2
7km;永康市的山区段主要集中在E002~E003桩、E008-2~E012桩、E018~E025桩、E029~E031桩、E036~E037桩、E060~E062桩、E064~E070桩,地面最高高程172m,共计3
3km;缙云县的山区段主要集中在F088-1~F214桩,长度约14
68km,地面高程135~590m;丽水市莲都区基本上都是山区段,长度约25
33km,其中隧道穿越约9
9km,地面高程54
5~744m;丽水支线位于莲都区,山区段主要集中在ZX01~ZX10、ZX22~ZX44桩,地面高程35
二、山区陡坡施工特点根据实际地形及坡度选择相应的山区管道安装方法,施工以沟下半自动焊为主,辅以手工焊方法,依据不同地形条件,因地制宜地选择自上而下、自下而上或两者相结合的施工方法
山区作业带开拓困难,削方量大,管沟需用液压镐、凿岩机甚至爆破成型
在进行山区作业时将对本标段所处的机组进行拆分,化大机组为小机组,一个作业机组将进行多个作业面的作业,以满足施工需求
山区运布管是影响工程进度的关键工序,针对具体情况,可采取多种运布管方式,利用作业带或施工便道进行二次倒运
特殊地段与管道安装统筹考虑

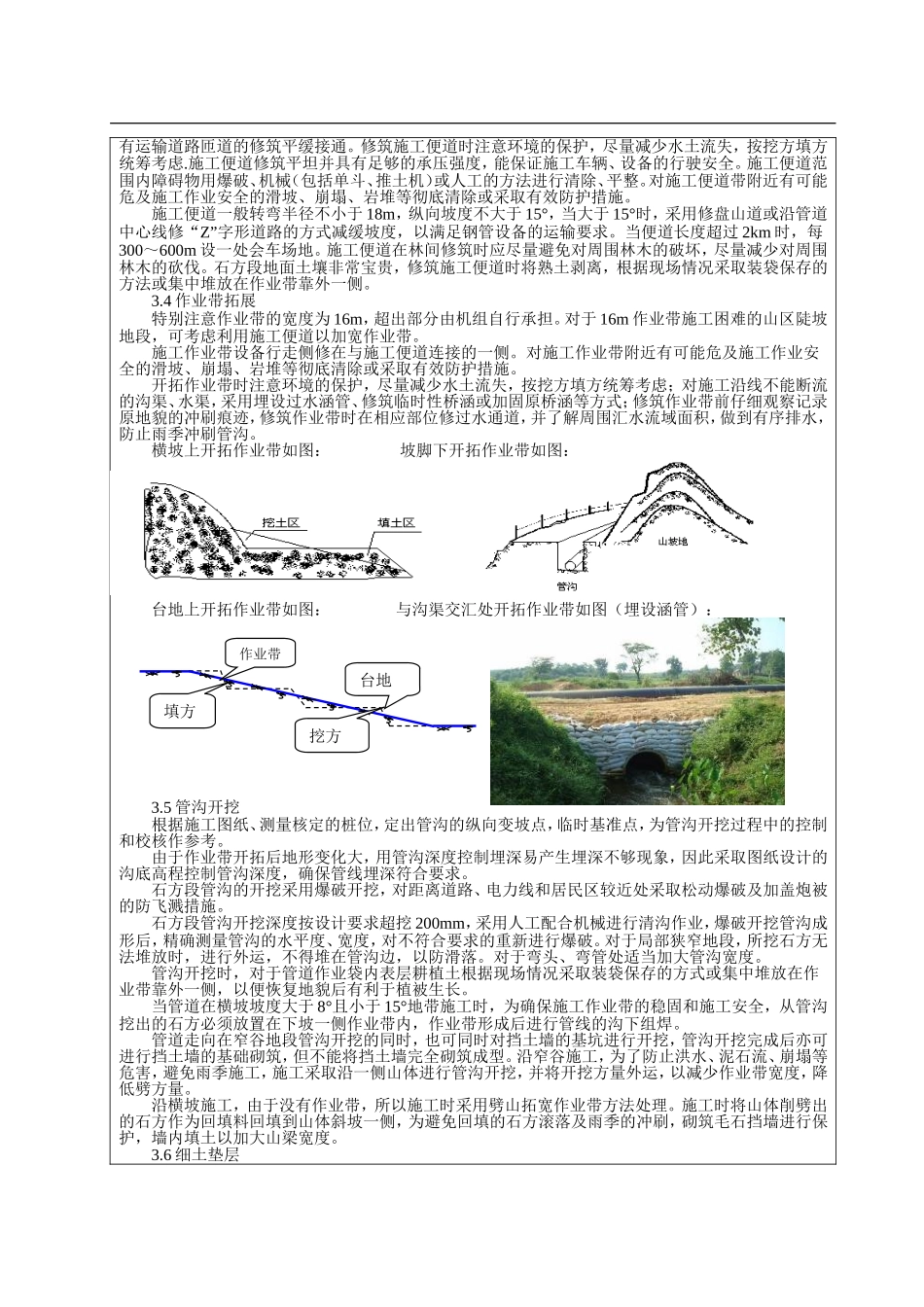

为保证山区施工安全
