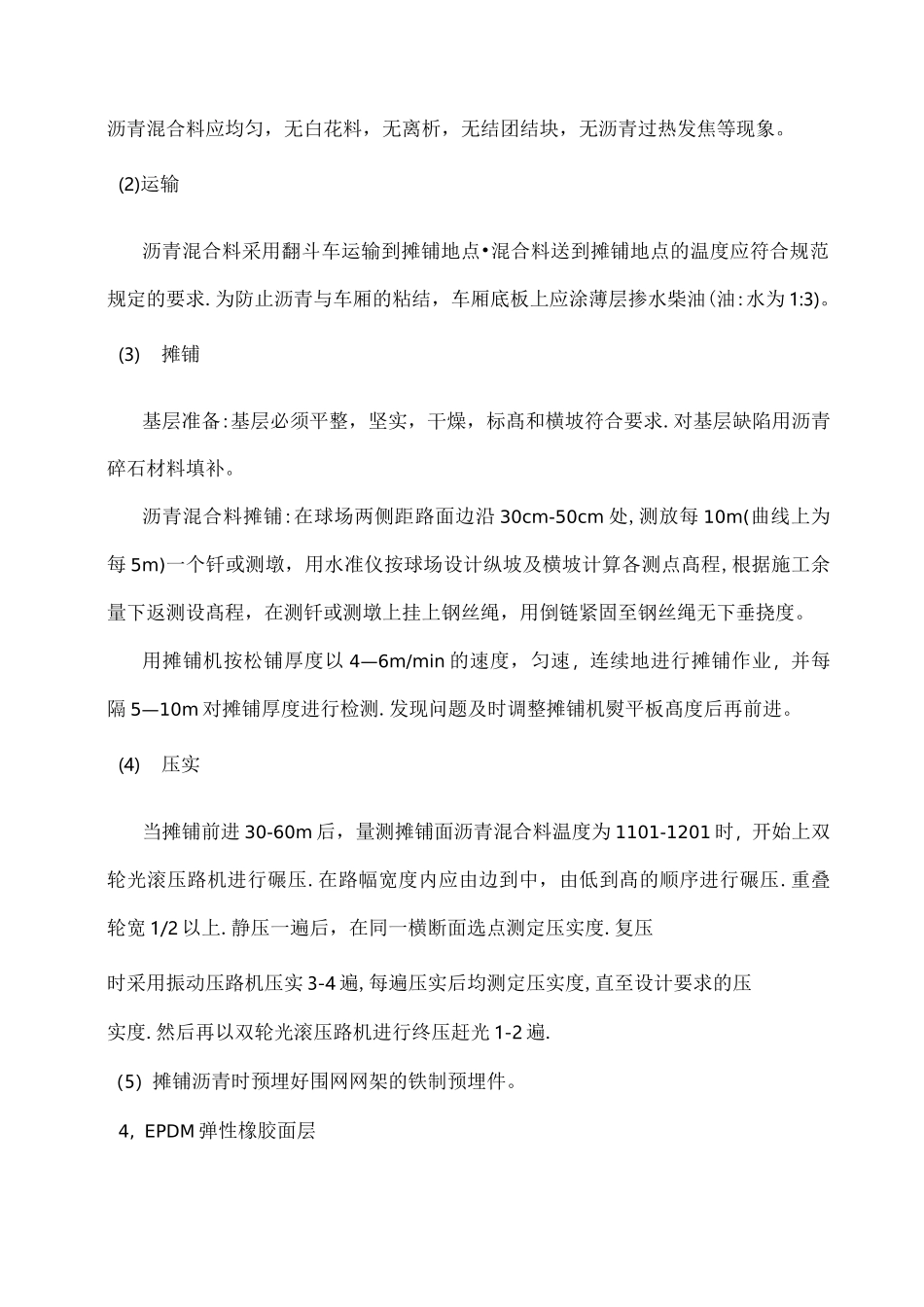

施工技术方案一、工程概况本工程包括:电厂海滨电力园#3、4、5、6楼间2个篮球场、1个网球场和2个停车场及其附属的照明、排水设施、围栏和路肩、人行通道等
其中篮球场1184平米,网球场614
4平米,路肩、人行通道铺砖783
4平米,停车场967平米,网球场钢丝网围栏427平米、篮球场围栏64平米,p排水沟168米
二、EPDM地面网球场、篮球场施工方案及技术措施1,地基层球场地进行定位放样及标高测量后,计算挖深土方深度及立方数,并根据开挖土方的深度和方量,确定使用人工或者机械来施工,确定使用推土机还是装载机施工
在开始施工前,需计划开挖路线,开挖顺序,堆土区域,运土车辆的行车路线
工程机械使用时,必须有专人来指挥,确保不发生机械伤人的事故
不管是人工还是机械开挖,特别是装载车辆运土的时候,都有很大的灰尘,所以要注意经常洒水,防止土方起尘,避免伤害人体健康
因为工地离办公楼,住宅楼很近,应多注意防尘,不要因为灰尘而影响职工工作、休息
对于工程施工散落在园内的泥土,必须及时清理,保持电力园的清洁
土方开挖时,要严格控制开挖的深度,避免因超挖而带来的回填
超挖对基础造成了不必要扰动,也对基础的处理不利
(1)原基础改造挖土方:整个场地进行定位,标高测量后,计算挖深土方厚度及平方数,开始施工,此工序包括清除表土,开挖土方,余土外运,整平埸地,夯实素土
(2)平整,压实场地:施工测量人员,测出中线高程及横向坡度,用刮平机整平到规定高程,控制土层的含水量在最佳含水量的2%之内进行碾压
压路机辗压吨重宜采用8-121,方向沿纵向路中辗压,行车速度25-30m/min,重叠辗压平整坚实为止,一般碾压5至8遍

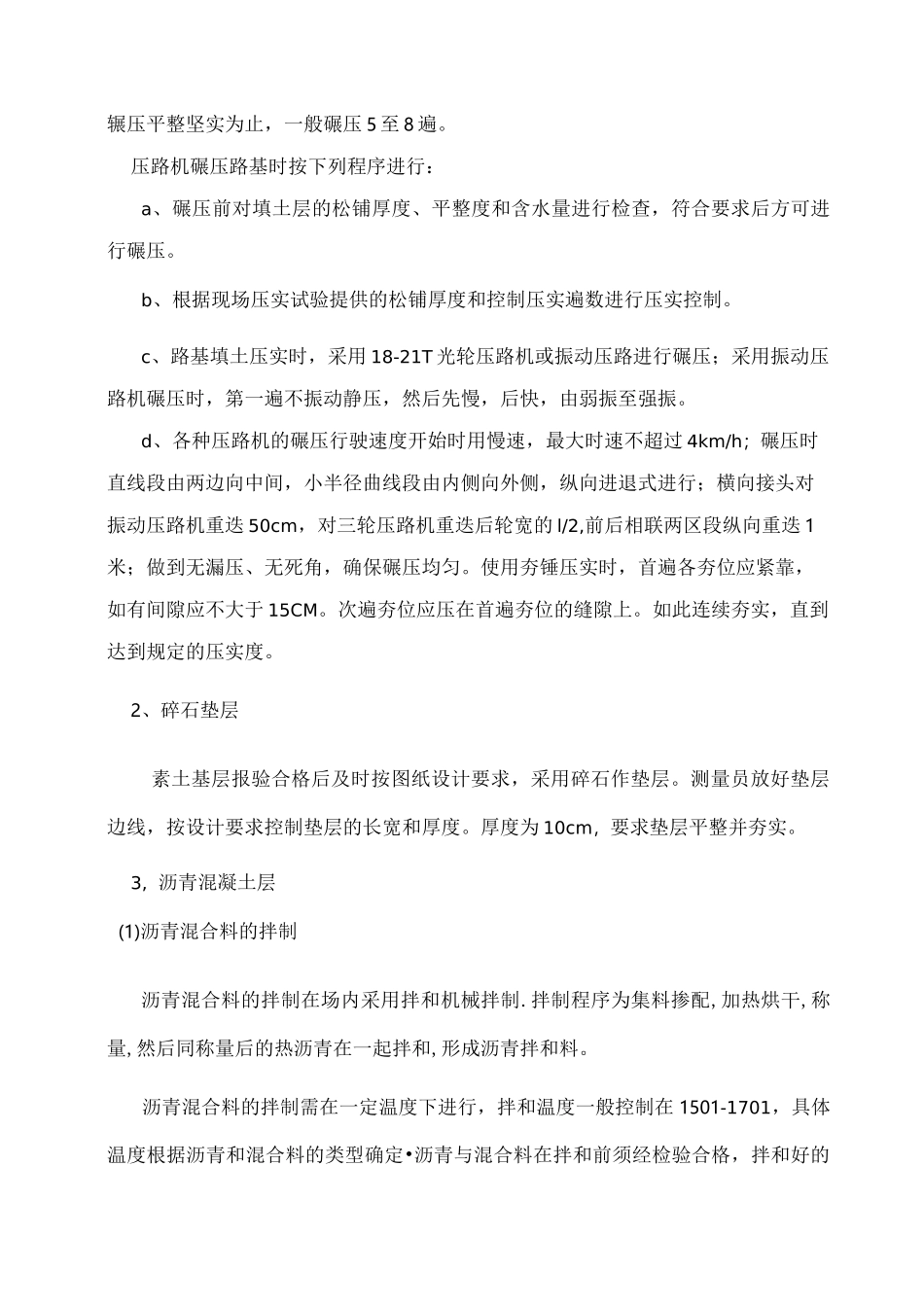

压路机碾压路基时按下列程序进行:a、碾压前对填土层的松铺厚度、平整度和含水量进行检查,符合要求后方可进行碾压
b、根据现场压实试验提供的松铺厚度和控制压实遍数进行压实控制
