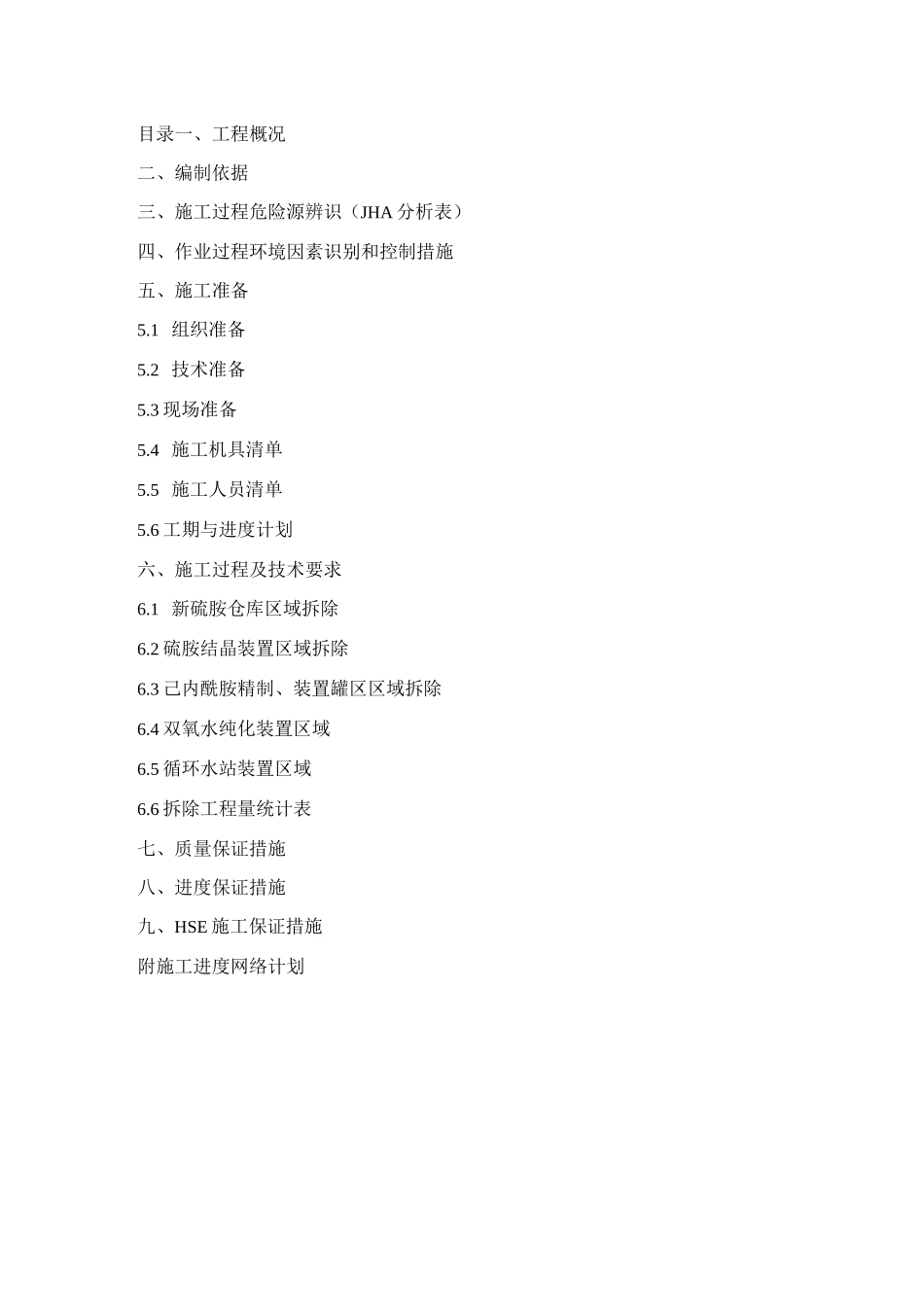

目录一、工程概况二、编制依据三、施工过程危险源辨识(JHA分析表)四、作业过程环境因素识别和控制措施五、施工准备5
1组织准备5
2技术准备5
3现场准备5
4施工机具清单5
5施工人员清单5
6工期与进度计划六、施工过程及技术要求6
1新硫胺仓库区域拆除6
2硫胺结晶装置区域拆除6
3己内酰胺精制、装置罐区区域拆除6
4双氧水纯化装置区域6
5循环水站装置区域6

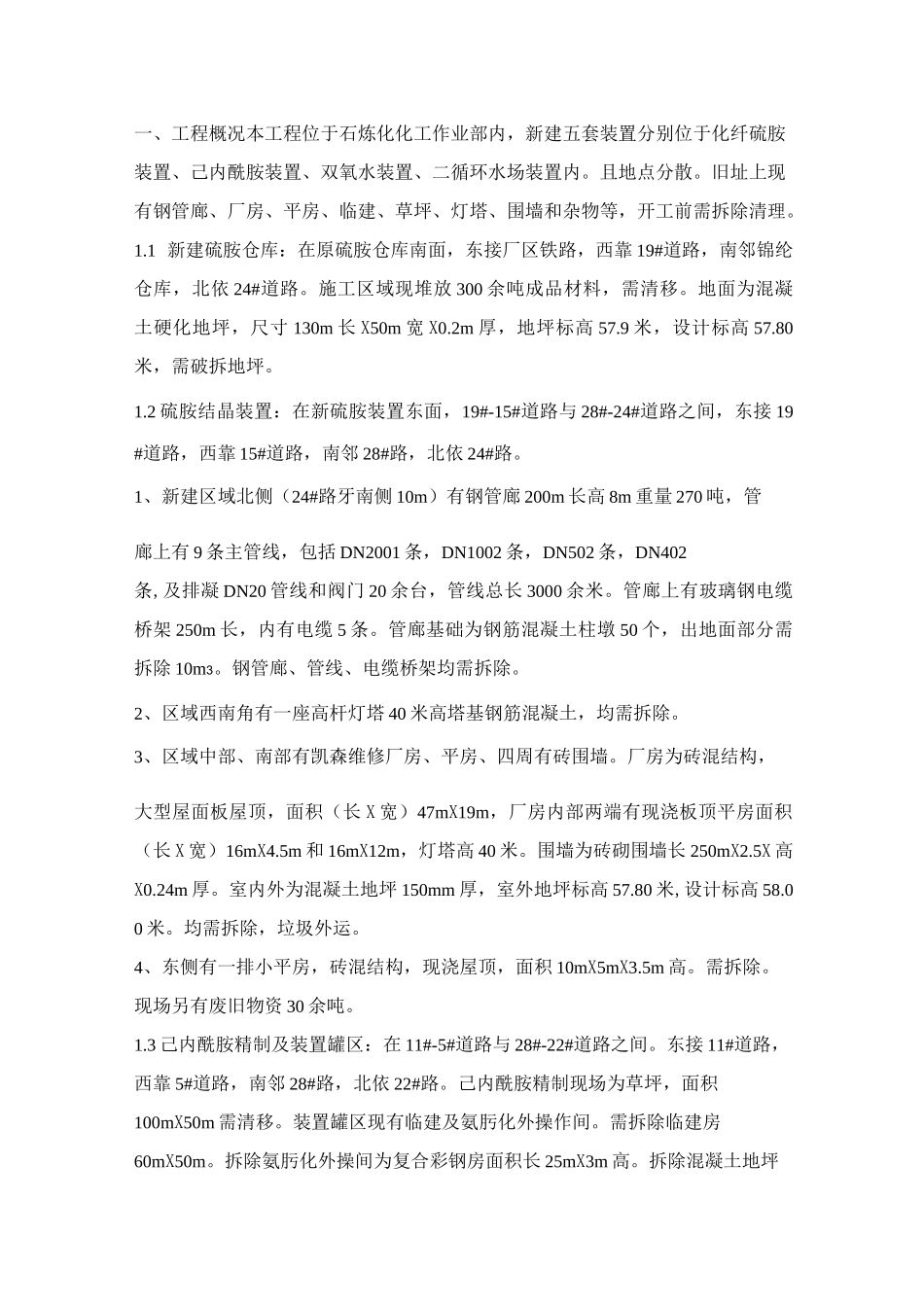

6拆除工程量统计表七、质量保证措施八、进度保证措施九、HSE施工保证措施附施工进度网络计划一、工程概况本工程位于石炼化化工作业部内,新建五套装置分别位于化纤硫胺装置、己内酰胺装置、双氧水装置、二循环水场装置内
旧址上现有钢管廊、厂房、平房、临建、草坪、灯塔、围墙和杂物等,开工前需拆除清理
1新建硫胺仓库:在原硫胺仓库南面,东接厂区铁路,西靠19#道路,南邻锦纶仓库,北依24#道路
施工区域现堆放300余吨成品材料,需清移
地面为混凝土硬化地坪,尺寸130m长X50m宽X0
2m厚,地坪标高57
9米,设计标高57
80米,需破拆地坪
2硫胺结晶装置:在新硫胺装置东面,19#-15#道路与28#-24#道路之间,东接19#道路,西靠15#道路,南邻28#路,北依24#路
1、新建区域北侧(24#路牙南侧10m)有钢管廊200m长高8m重量270吨,管廊上有9条主管线,包括DN2001条,DN1002条,DN502条,DN402条,及排凝DN20管线和阀门20余台,管线总长3000余米
管廊上有玻璃钢电缆桥架250m长,内有电缆5条
管廊基础为钢筋混凝土柱墩50个,出地面部分需拆除10m3
钢管廊、管线、电缆桥架均需拆除
2、区域西南角有一座高杆灯塔40米高塔基钢筋混凝土,均需拆除
3、区域中部、南部有凯森维修厂房、平房、四周有砖围墙
厂房为砖混结构,大型屋面板屋顶,面积(长X宽)47mX19m,
