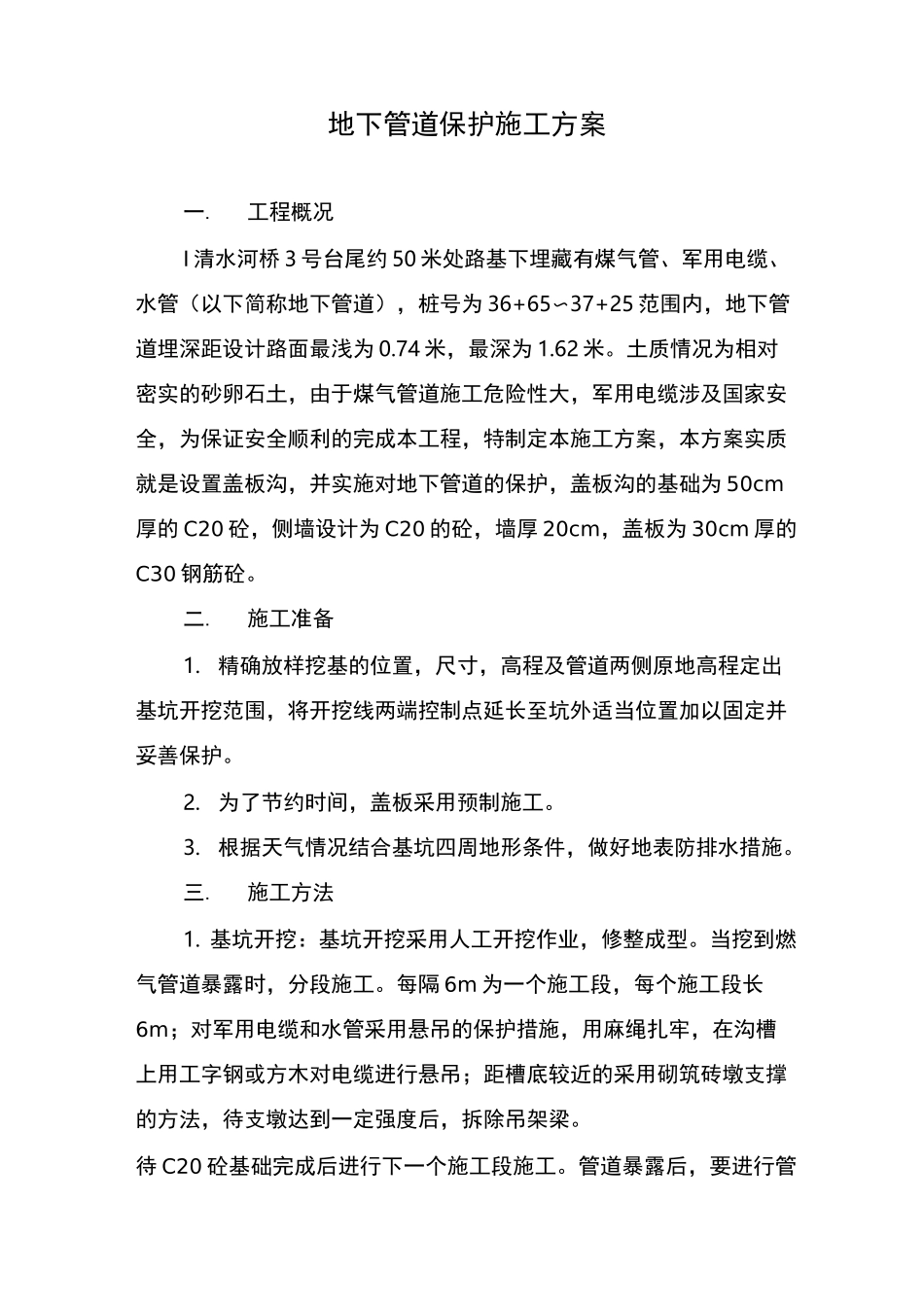

地下管道保护施工方案一
工程概况I清水河桥3号台尾约50米处路基下埋藏有煤气管、军用电缆、水管(以下简称地下管道),桩号为36+65〜37+25范围内,地下管道埋深距设计路面最浅为0
74米,最深为1
土质情况为相对密实的砂卵石土,由于煤气管道施工危险性大,军用电缆涉及国家安全,为保证安全顺利的完成本工程,特制定本施工方案,本方案实质就是设置盖板沟,并实施对地下管道的保护,盖板沟的基础为50cm厚的C20砼,侧墙设计为C20的砼,墙厚20cm,盖板为30cm厚的C30钢筋砼
精确放样挖基的位置,尺寸,高程及管道两侧原地高程定出基坑开挖范围,将开挖线两端控制点延长至坑外适当位置加以固定并妥善保护
为了节约时间,盖板采用预制施工
根据天气情况结合基坑四周地形条件,做好地表防排水措施
基坑开挖:基坑开挖采用人工开挖作业,修整成型
当挖到燃气管道暴露时,分段施工
每隔6m为一个施工段,每个施工段长6m;对军用电缆和水管采用悬吊的保护措施,用麻绳扎牢,在沟槽上用工字钢或方木对电缆进行悬吊;距槽底较近的采用砌筑砖墩支撑的方法,待支墩达到一定强度后,拆除吊架梁
待C20砼基础完成后进行下一个施工段施工

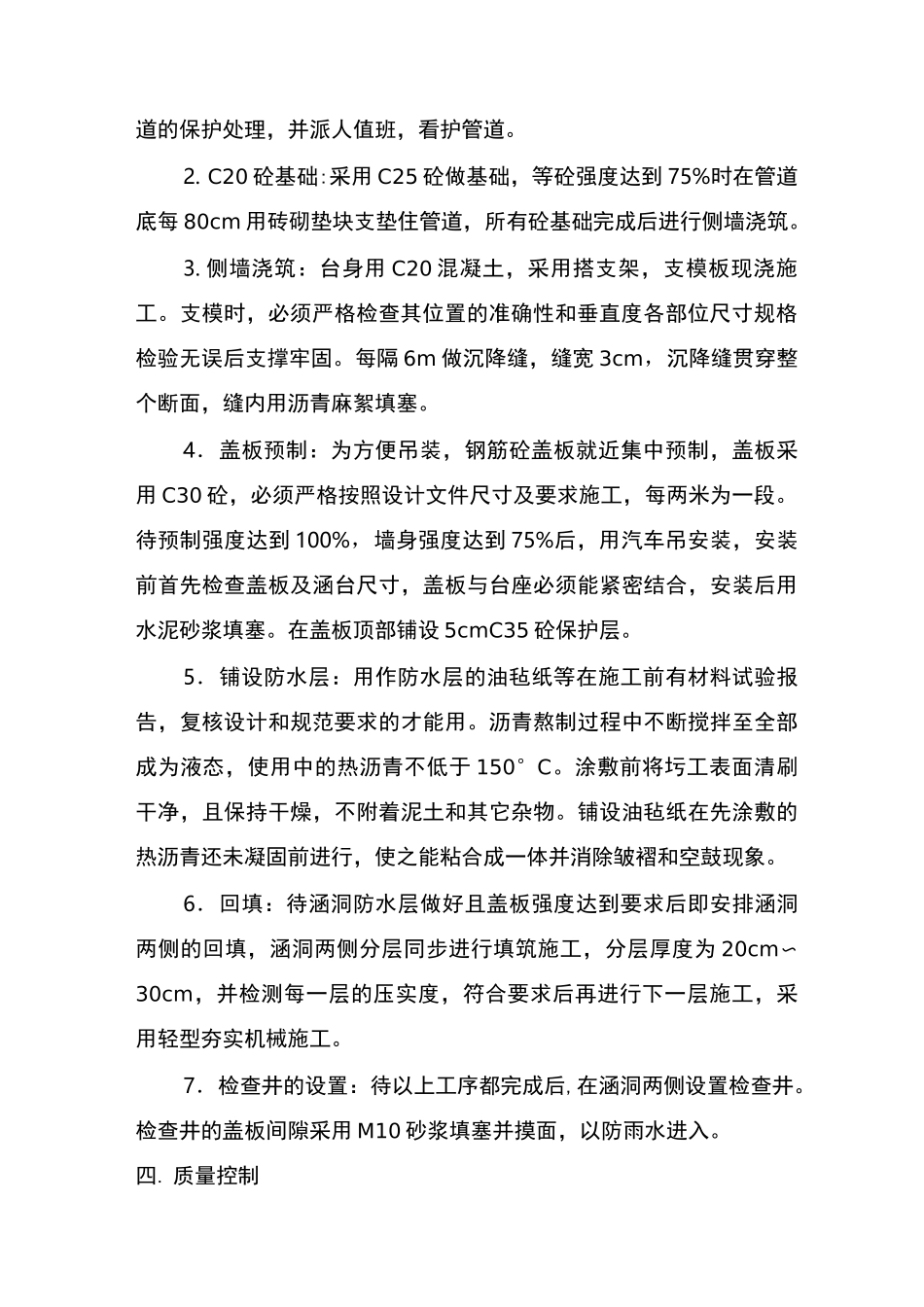

管道暴露后,要进行管道的保护处理,并派人值班,看护管道
C20砼基础:采用C25砼做基础,等砼强度达到75%时在管道底每80cm用砖砌垫块支垫住管道,所有砼基础完成后进行侧墙浇筑
侧墙浇筑:台身用C20混凝土,采用搭支架,支模板现浇施工
支模时,必须严格检查其位置的准确性和垂直度各部位尺寸规格检验无误后支撑牢固
每隔6m做沉降缝,缝宽3cm,沉降缝贯穿整个断面,缝内用沥青麻絮填塞
4.盖板预制:为方便吊装,钢筋砼盖板就近集中预制,盖板采用C30砼,必须严格按照设计文件尺寸及要求施工,每两米为一段

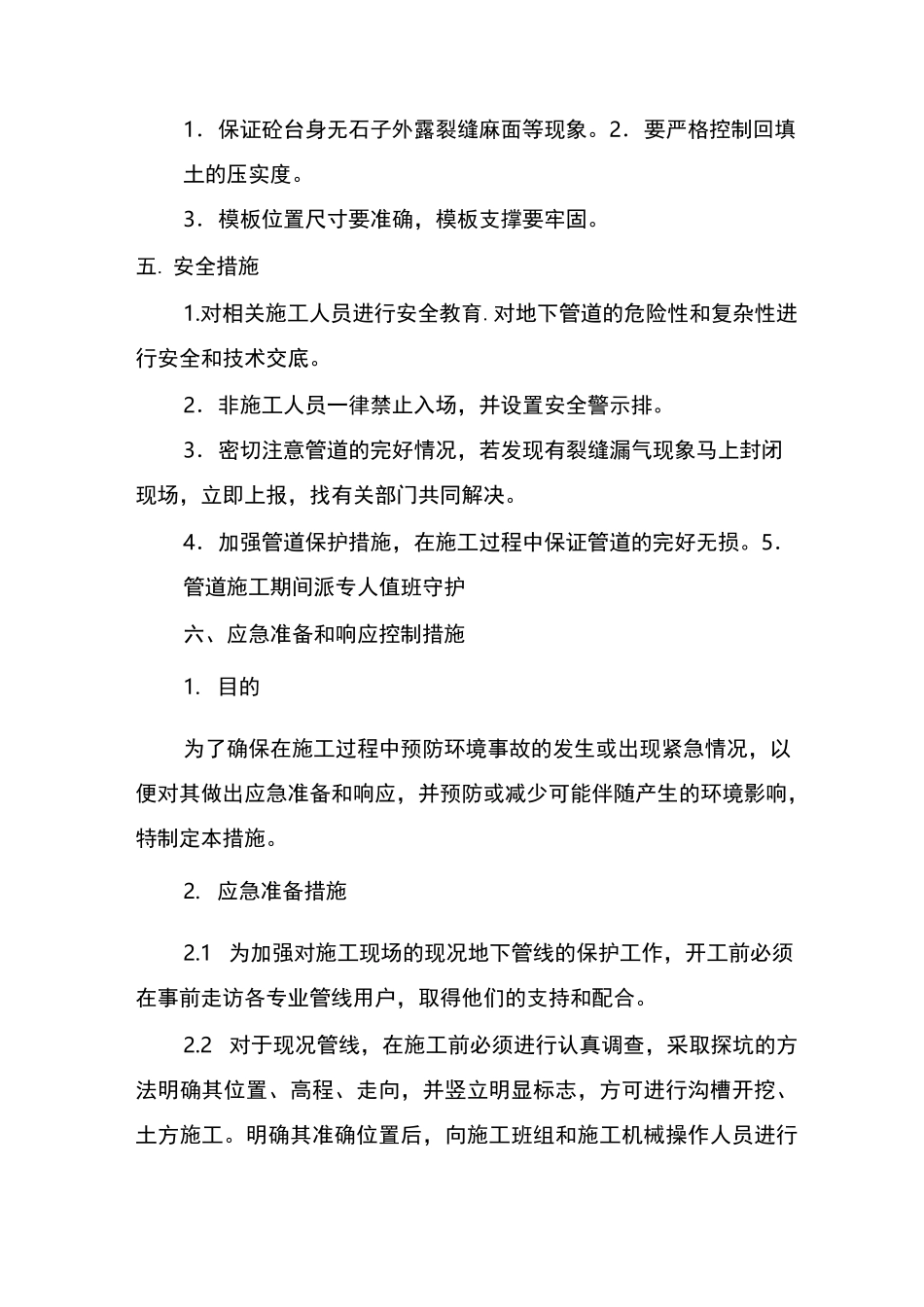

待预制强度达到100%,墙身强度达到7
