1-######炼油化工临时用电方案编制:审核:审批:#######2018年5月25日一、编制依据(1)《施工现场临时用电安全技术规范》GJG46(2)《电气工程施工及验收规范》GB50303(3)《工程施工现场供用电安全规范》GB50194(4)《########临时用电安全管理规定》二、工程概况(1)项目名称:##########(2)施工地点:##########(3)施工单位:##########-2-(4)监理单位:###########(5)临时用电组织与部署各施工单位根据现场施工需求,确定一级配电箱数量、安装位置,并办理相关票证格尔木炼油厂电仪车间大检修值班人员严格按照票证要求从就近检修箱接临时电配至一级配电箱,就近无检修箱的装置单元从低压配电室备用回路接取电源引至一级配电箱

施工单位根据现场施工需求,配备一定数量的二级配电箱,电源由施工单位专业电工引自现场就近一级配电箱,现场施工临时用电须从二级配电箱接取电源
三、用电设备负荷统计:1、施工用电设备负荷统计表编号用设备名称功率(KW或KVA)工作电压单位数量备注1###############2###############3###############4###############5###############6###############7###############8###############2、配电箱电缆、空气开关选择施工单位须根据配电箱用电设备负荷选择合适电缆及空气开关,保证用电安全可靠
四、临时用电配电箱设计漏电开关动作电流不大于15mA,动作时间不大于0
1s,其系统图如下:电焊机等380V用电照明等220V用照明等220V用电-3-二级配电箱二级配电箱二级配电箱开关上须标明所带负荷称

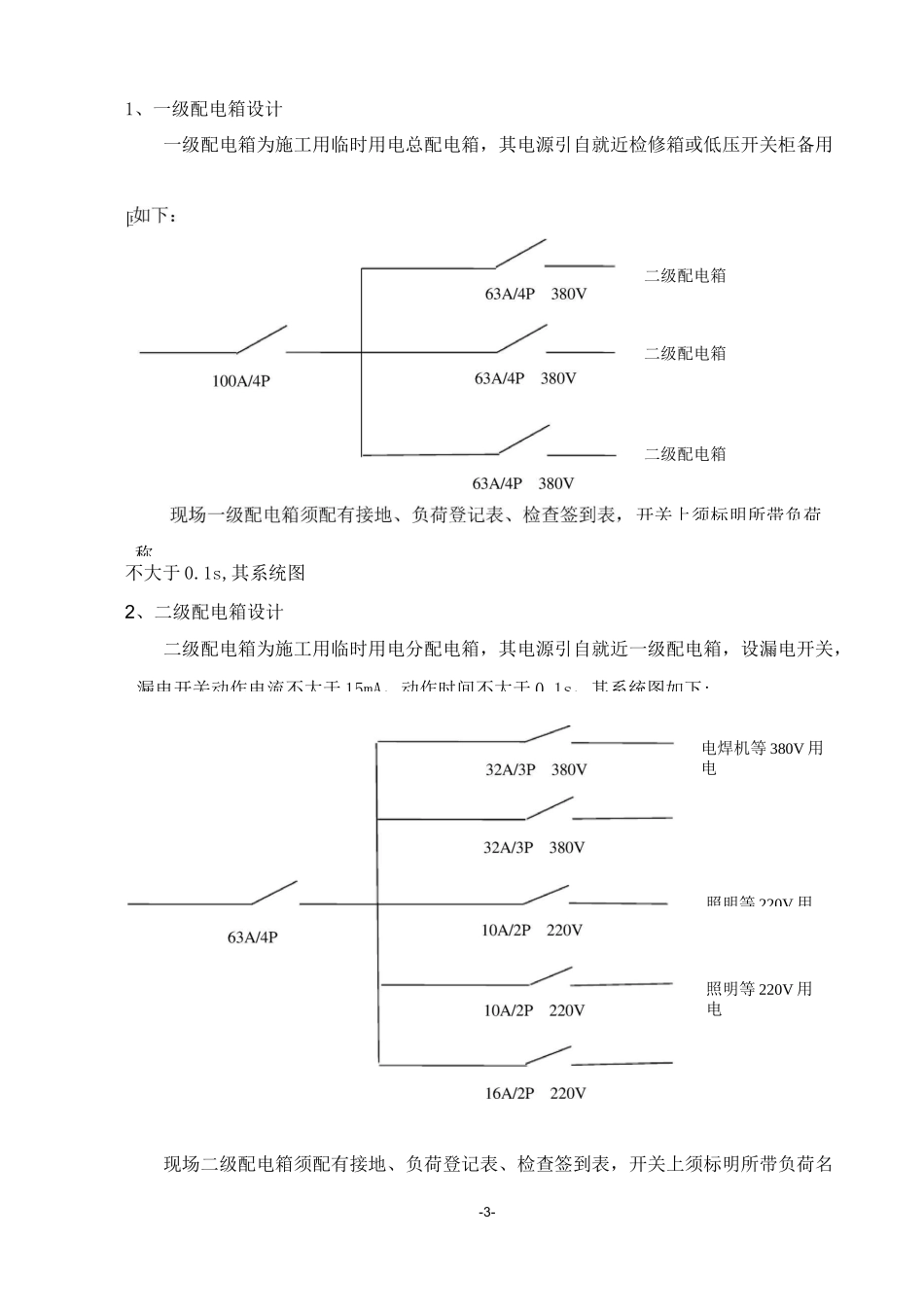

1、一级配电箱设计一级配电箱为施工用临时用电总配电箱,其电源引自就近检修箱或低压开关柜备用回路
