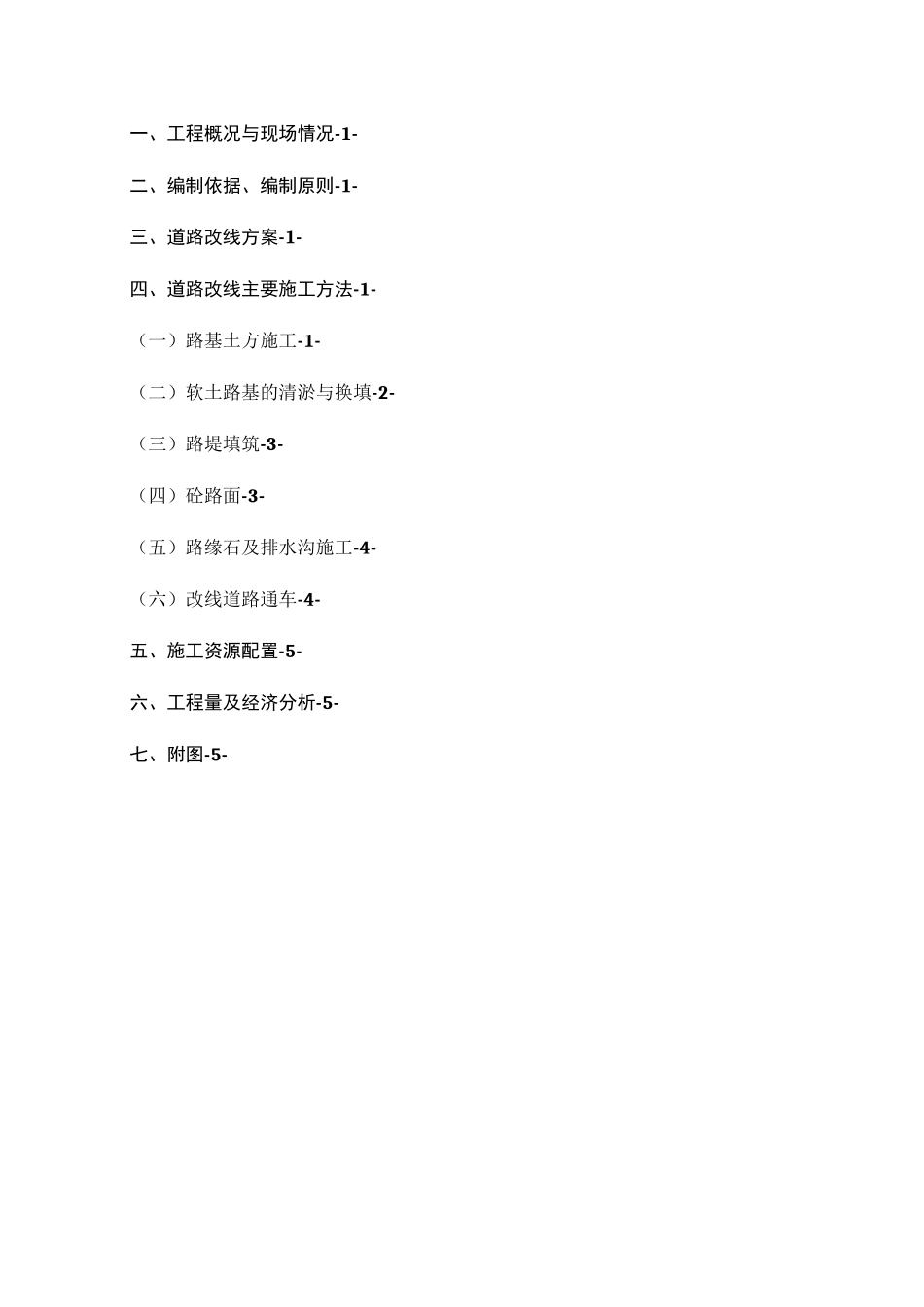

青海省黄南州同仁县浪加水库工程项目工程施工区内道路改线施工方案编制单位:宁夏回族自治区水利水电工程局2017年7月一、工程概况与现场情况-1-二、编制依据、编制原则-1-三、道路改线方案-1-四、道路改线主要施工方法-1-(一)路基土方施工-1-(二)软土路基的清淤与换填-2-(三)路堤填筑-3-(四)砼路面-3-(五)路缘石及排水沟施工-4-(六)改线道路通车-4-五、施工资源配置-5-六、工程量及经济分析-5-七、附图-5-黄南州同仁县浪加水库道路改线施工方案宁夏水利水电工程局-3黄南州同仁县浪加水库道路改线施工方案宁夏水利水电工程局-2-黄南州同仁县浪加水库道路改线施工方案宁夏水利水电工程局-3-(2)控制辗压机械的速度,经静压2遍后,采用强振6〜8遍
(3)换填材料太干燥时,应洒水,以保证上下材料结合良好
(4)夯实应先四周后中间
8、找平验收(1)最后一层辗压完成后,应检查高程和平整度
(2)低洼处应及时补充填料
(三)路堤填筑1、级配砾石基层水泥稳定层施工(1)准备下承层①下承层表面应平整、坚实、具有规定的路拱,没有任何的松散材料和软弱地点
②对于底基层,根据压实度检查结果,凡不符合设计要求的路段,必须根据具体情况,分别采用补充碾压、加厚底基层、换填好的材料、挖开晾晒等措施,使达到标准
③底层上的坑洼和坑洞,应仔细填补及压实
④逐一断面检查下承层标高是否符合设计要求
下承层标高的误差应符合规范要求
(2)测量①在下承层上恢复中线
直线段没15-20m设一桩,平曲线每段10-15m设一桩,并在两侧路面边缘外0
5m设指示桩
②进行水平测量
在两侧指示桩上用红漆标出基层或底层边缘的设计高
(3)基本要求①计算材料用量,根据各段路基层或底基层的宽度、厚度及预订的干压实密度,精确计算铺筑路段需要的集料数量,并进行备料
②在洒水加湿时,使含水量较最佳含水量大1%左
