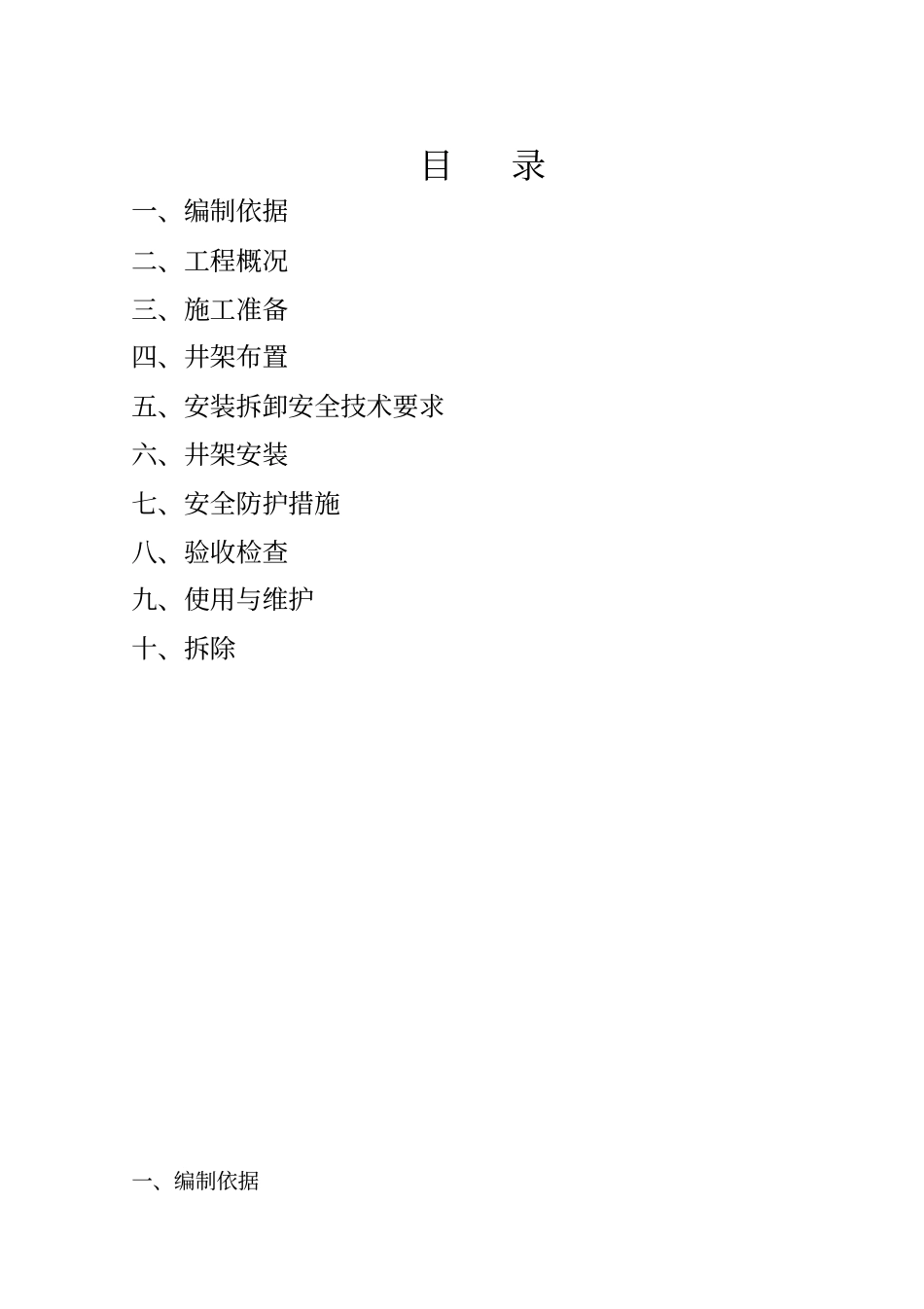

目录一、编制依据二、工程概况三、施工准备四、井架布置五、安装拆卸安全技术要求六、井架安装七、安全防护措施八、验收检查九、使用与维护十、拆除一、编制依据1、《宁波双鹿电池科技城二期工程施工图》;2、《建筑施工高处作业安全技术规范》JGJ80-91;3、《机械设备安装工程施工及验收通用规范》GB50231-98;4、《建筑机械使用安全技术规程》JGJ33-2001;5、国家及地方相关施工及验收规范;6、本公司QESH(质量、环境、职业安全健康)三个体系程序文件和综合管理手册;7、施工手册及本公司企业标准(技术标准、管理标准、工作标准)。二、工程概况宁波双鹿电池科技城二期工程位于宁波市科技园区内,建设单位为中银(宁波)电池有限公司,厂房建筑面积为94424m2。厂房A区、B区均为5层砼框架结构,建筑高度23.900米,局部机房顶高度为26.600米,建筑轴线尺寸A区为114米×99米,B区为114米×97.5米。附属厂房内为二层框架砼结构,建筑高度11.300米,建筑轴线尺寸135米×58.8米。附属厂房与A区厂房间距为17米,A区厂房与B区厂房间距为20.4米。三、施工准备1、产品选择:根据《建筑施工安全检查标准》(JG59-99)和省实施意见的要求,经多个厂家的产品实施考察,本工程决定采用SSD100系列施工升降机成套设备,采用井字架吊笼及配重形式,架体采用拼装式标准节形式。为了满足施工时安全使用要求,按规定施工升降机的天轮梁,必须高出施工升降机的最顶层的卸料平台6米以上(不小于6米)。施工升降机的高度附属厂房要达到19.8米(即11个标准节),计划安装3台。A区、B区厂房要达到30米(即17个标准节),计划安装8台(见平面布置图),以此组织进货。2、基础处理技术要求(见图一)2.1、井架基础从下到上做法:素土夯实,片石垫层200厚,碎石垫层70厚,C25素砼300厚,表面抹平,基础尺寸2512×4600,基础顶面标高为-0.7米;2.2、基础埋设螺栓部位应留设250×250×500的预留孔。(详见基础图一)3、安拆人员以及工具准备3.1、参与安装拆卸的队伍必须具有专业拆装资质,拆装人员必须熟悉升降机的性能、结构特点,经过专门培训持证上岗。安装、拆卸过程必须有专人负责、统一指挥。3.2、安装拆卸人员一般要求4-5名,其中一名为电工。人员分工如下:3.2.1、架塔上设三人,负责安拆工作;3.2.2、地面上设一人,负责地面附件设备的搬运、整理以及吊运工作;(由电工兼自);3.2.3、电工最后还应负责电气设备的安全调节器试工作;3.2.4、负责兼指挥员一名,负责指导指挥及全面安全工作。3.3、工具的准备:经纬仪1台,万用表1台、IT手拉葫芦1个、12寸活动板手3把、φ16麻绳60m、IIQGZKL起重滑车一个、3m跳板4片、安全带3条等。四、井架布置根据工程特点,施工进度部署及施工技术要求,确定在本工程安装十一台SSD100型井架。井架中心位置布置如下表:井架编号井架中心轴线位置备注11-1a轴向北4400*1-Gc轴向西2950附房22-H轴向东4200*2-16轴向北340031-3轴向北3600*2-E轴向东29504C轴向南4600*3轴向东5200A区5S轴向南5200*3轴向西43006R轴向南3600*14轴向东52007D轴向南2200*14轴向东5800819轴向西2950*C轴向北4000B区921轴向东2300*S轴向北29501027轴向东3300*S轴向北29501127轴向东3300*C轴向南2950五、安装拆卸安全技术要求1、安装时安全技术要求:1.1、安装之前基础应完整,混凝土养护到期,现场具备安装空间和平面,电源到位;1.2、天气恶劣时,如雷雨、大雾、风速超过20m/s不得进行安装作业;1.3、安装前,必须对所有参加安装人员进行安全技术交底并进行周密的分工以及落实岗位责任,指定有经验的专人统一指挥,且对所有安装工具事先进行安全检查;1.4、作业区域必须拉好警戒线,设置醒目警示牌,设监护人员,无关人员严禁进入作业区域;1.5、安装过程,所有人中严禁酒后作业或嬉戏打闹,高空作业人员必须穿防滑鞋,系安全带,身体健康,不允许有恐高症人员登高作业,且在作业中使用的工具或零部件一定要随时拿好、放好,以防意外坠落,地面作业人员必须头戴安全帽,同时负责作业区域的安全工具;1.6、拆装作业中,严禁从高处向下抛掷物件;1.7、安装架体时,每安装2节标准节,应采取临时支撑...
