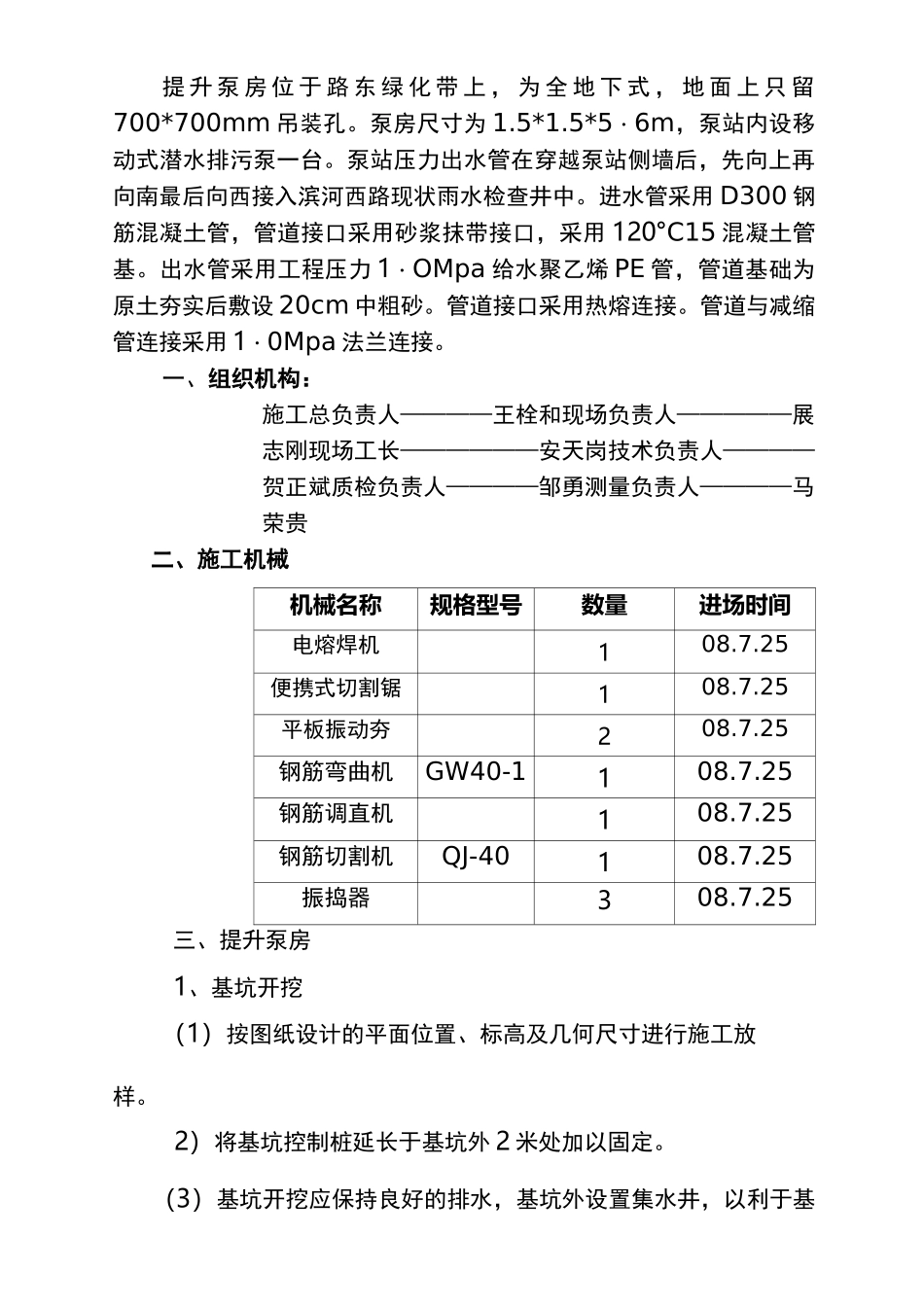

提升泵房位于路东绿化带上,为全地下式,地面上只留700*700mm吊装孔
泵房尺寸为1
5*5・6m,泵站内设移动式潜水排污泵一台
泵站压力出水管在穿越泵站侧墙后,先向上再向南最后向西接入滨河西路现状雨水检查井中
进水管采用D300钢筋混凝土管,管道接口采用砂浆抹带接口,采用120°C15混凝土管基
出水管采用工程压力1・OMpa给水聚乙烯PE管,管道基础为原土夯实后敷设20cm中粗砂
管道接口采用热熔连接
管道与减缩管连接采用1・0Mpa法兰连接
一、组织机构:施工总负责人————王栓和现场负责人—————展志刚现场工长——————安天岗技术负责人————贺正斌质检负责人————邹勇测量负责人————马荣贵二、施工机械机械名称规格型号数量进场时间电熔焊机108
25便携式切割锯108
25平板振动夯208
25钢筋弯曲机GW40-1108
25钢筋调直机108
25钢筋切割机QJ-40108
25振捣器308
25三、提升泵房1、基坑开挖(1)按图纸设计的平面位置、标高及几何尺寸进行施工放样
2)将基坑控制桩延长于基坑外2米处加以固定
(3)基坑开挖应保持良好的排水,基坑外设置集水井,以利于基底排水
(4)用挖机开挖至中砂层,将上层填土挖除,然后用毛砂回填至基底高程
(5)基坑开挖后应检验基底承载力(基底承载力要求大于150kpa),若承载力达不到要求,应按监理工程师的指示处理
(6)基坑开挖过程中,若发现围护结构有渗漏必须及时封堵
2、C15基础垫层(1)模板加工及安装模板采用外加工模板
模板的厚度、长度、横竖肋根据护栏尺寸、长度和摸板周转次数确定
根据设计图纸和测量放线位置支设模板
相邻的模板用螺栓联接,模板搭接处夹海绵双面胶条密封
模板与混凝土接触面必须打磨光洁呈亮色,然后均匀涂刷脱模剂
模板尺寸要先经过质检员进行自检,然后向监理
