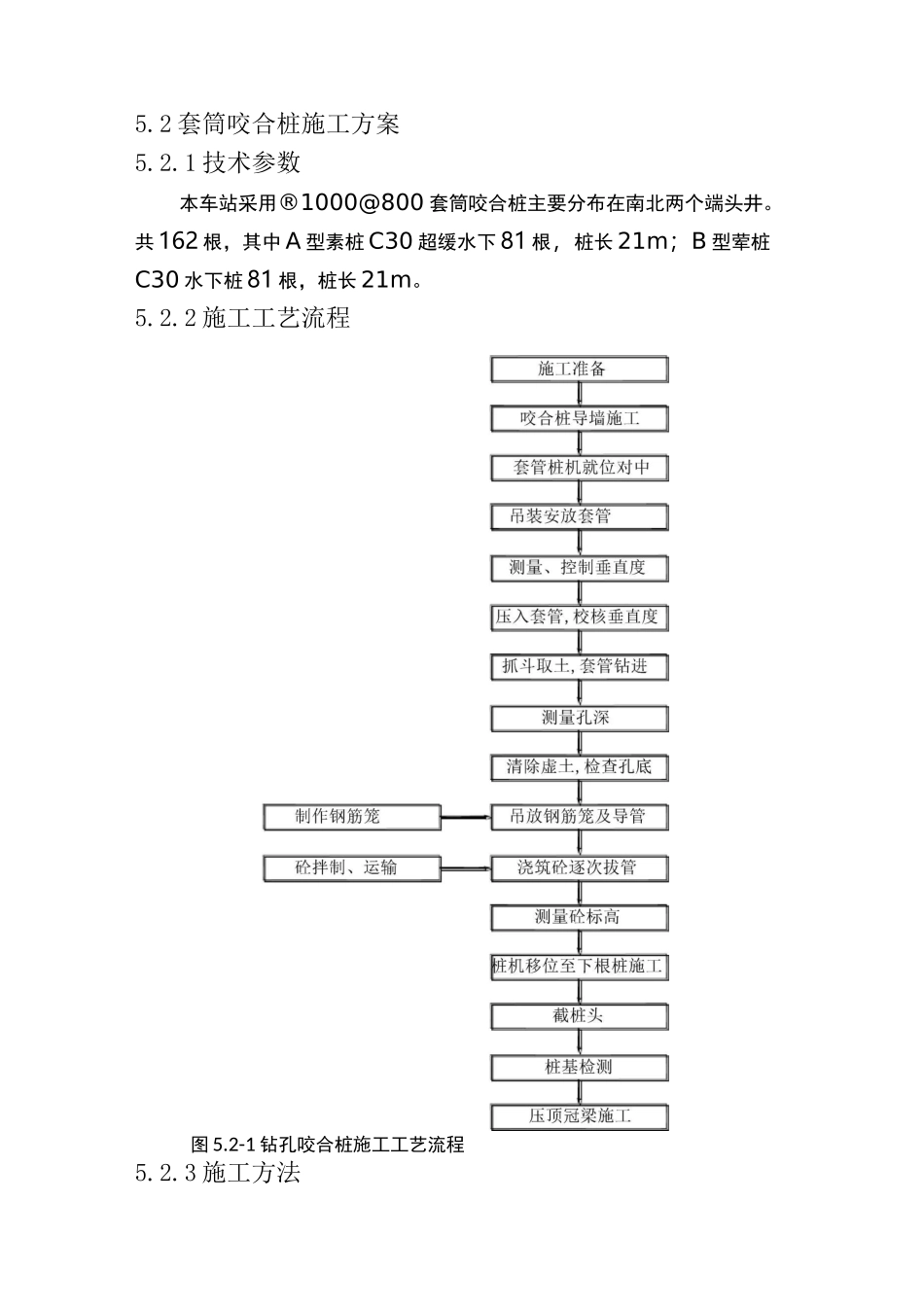

2套筒咬合桩施工方案5
1技术参数本车站采用®1000@800套筒咬合桩主要分布在南北两个端头井
共162根,其中A型素桩C30超缓水下81根,桩长21m;B型荤桩C30水下桩81根,桩长21m
2施工工艺流程图5
2-1钻孔咬合桩施工工艺流程5
3施工方法5

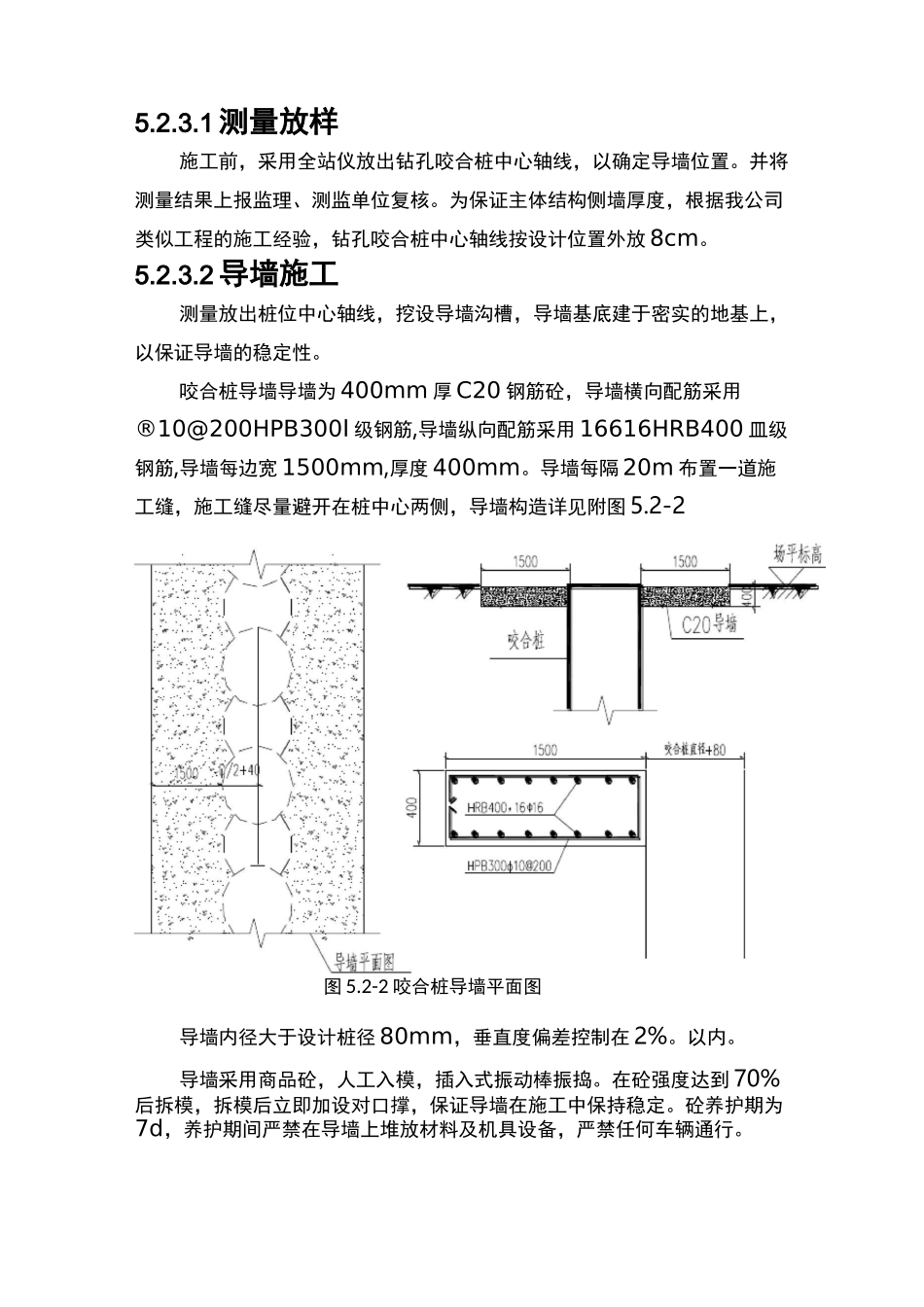

1测量放样施工前,采用全站仪放出钻孔咬合桩中心轴线,以确定导墙位置
并将测量结果上报监理、测监单位复核
为保证主体结构侧墙厚度,根据我公司类似工程的施工经验,钻孔咬合桩中心轴线按设计位置外放8cm
2导墙施工测量放出桩位中心轴线,挖设导墙沟槽,导墙基底建于密实的地基上,以保证导墙的稳定性
咬合桩导墙导墙为400mm厚C20钢筋砼,导墙横向配筋采用®10@200HPB300I级钢筋,导墙纵向配筋采用16616HRB400皿级钢筋,导墙每边宽1500mm,厚度400mm
导墙每隔20m布置一道施工缝,施工缝尽量避开在桩中心两侧,导墙构造详见附图5
2-2咬合桩导墙平面图导墙内径大于设计桩径80mm,垂直度偏差控制在2%
导墙采用商品砼,人工入模,插入式振动棒振捣
在砼强度达到70%后拆模,拆模后立即加设对口撑,保证导墙在施工中保持稳定
砼养护期为7d,养护期间严禁在导墙上堆放材料及机具设备,严禁任何车辆通行

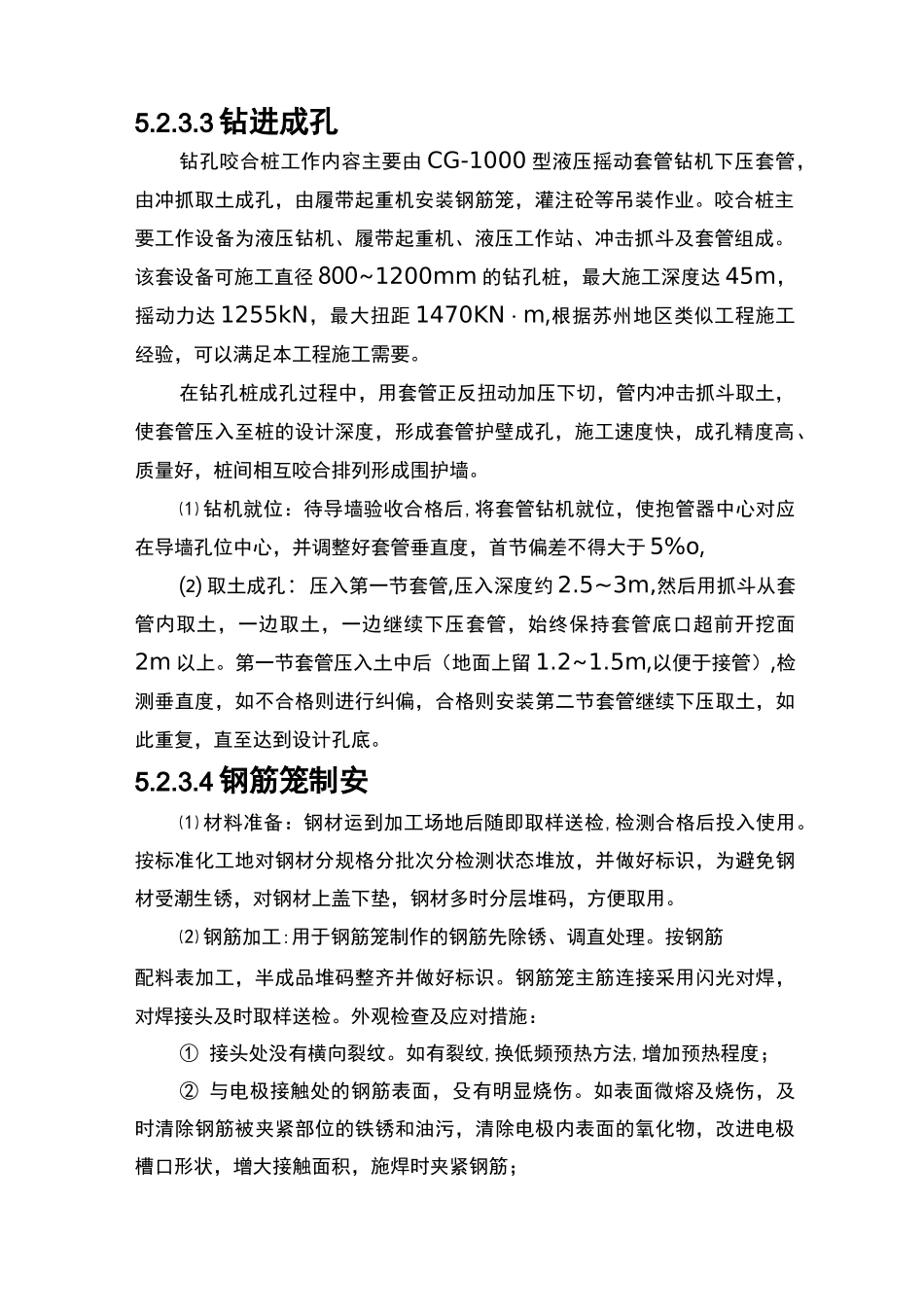

3钻进成孔钻孔咬合桩工作内容主要由CG-1000型液压摇动套管钻机下压套管,由冲抓取土成孔,由履带起重机安装钢筋笼,灌注砼等吊装作业
咬合桩主要工作设备为液压钻机、履带起重机、液压工作站、冲击抓斗及套管组成
该套设备可施工直径800~1200mm的钻孔桩,最大施工深度达45m,摇动力达1255kN,最大扭距1470KN・m,根据苏州地区类似工程施工经验,可以满足本工程施工需要
在钻孔桩成孔过程中,用套管正反扭动加压下切,管内冲击抓斗取土,使套管压入
