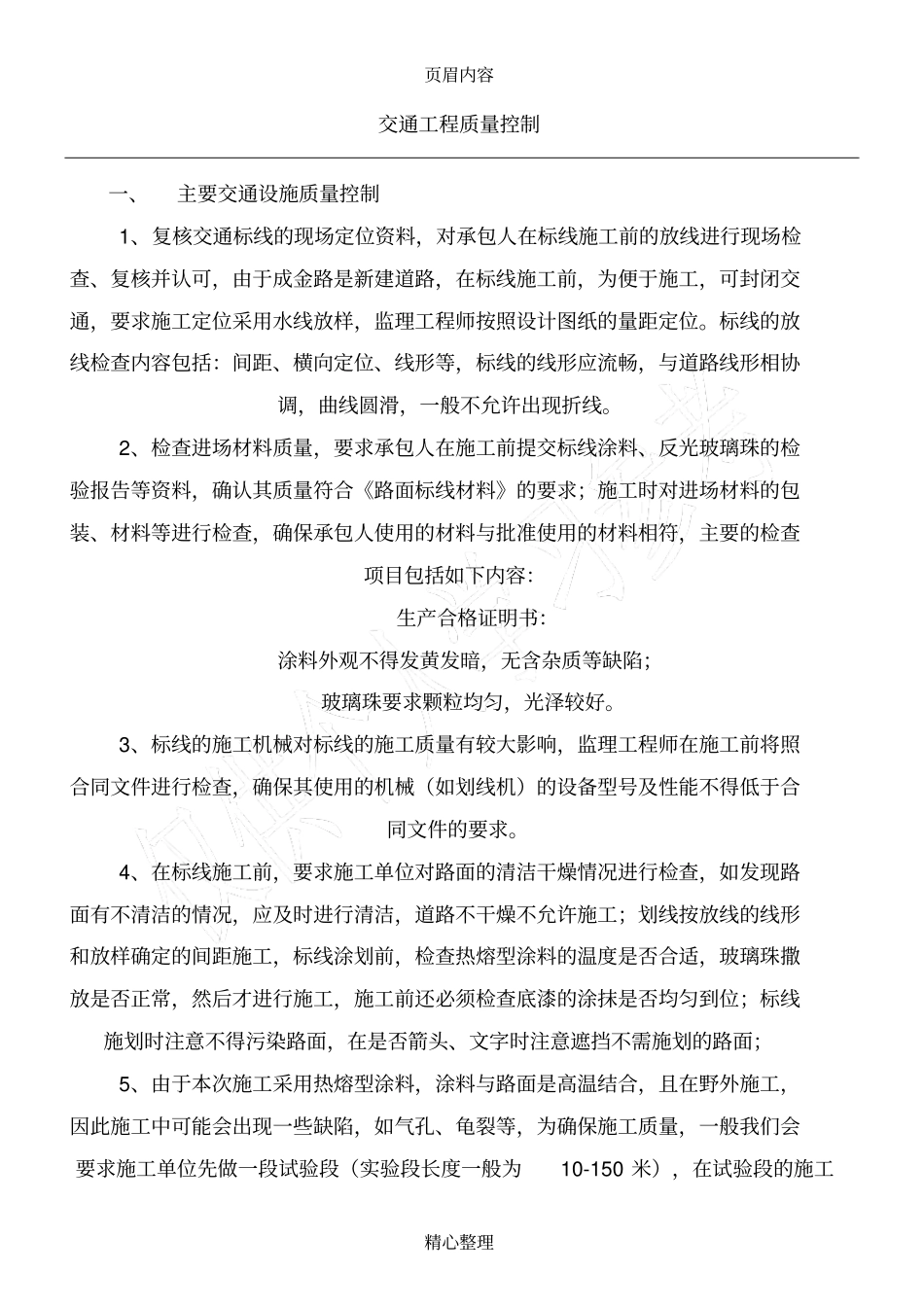

页眉内容精心整理交通工程质量控制一、主要交通设施质量控制1、复核交通标线的现场定位资料,对承包人在标线施工前的放线进行现场检查、复核并认可,由于成金路是新建道路,在标线施工前,为便于施工,可封闭交通,要求施工定位采用水线放样,监理工程师按照设计图纸的量距定位
标线的放线检查内容包括:间距、横向定位、线形等,标线的线形应流畅,与道路线形相协调,曲线圆滑,一般不允许出现折线
2、检查进场材料质量,要求承包人在施工前提交标线涂料、反光玻璃珠的检验报告等资料,确认其质量符合《路面标线材料》的要求;施工时对进场材料的包装、材料等进行检查,确保承包人使用的材料与批准使用的材料相符,主要的检查项目包括如下内容:生产合格证明书:涂料外观不得发黄发暗,无含杂质等缺陷;玻璃珠要求颗粒均匀,光泽较好
3、标线的施工机械对标线的施工质量有较大影响,监理工程师在施工前将照合同文件进行检查,确保其使用的机械(如划线机)的设备型号及性能不得低于合同文件的要求
4、在标线施工前,要求施工单位对路面的清洁干燥情况进行检查,如发现路面有不清洁的情况,应及时进行清洁,道路不干燥不允许施工;划线按放线的线形和放样确定的间距施工,标线涂划前,检查热熔型涂料的温度是否合适,玻璃珠撒放是否正常,然后才进行施工,施工前还必须检查底漆的涂抹是否均匀到位;标线施划时注意不得污染路面,在是否箭头、文字时注意遮挡不需施划的路面;5、由于本次施工采用热熔型涂料,涂料与路面是高温结合,且在野外施工,因此施工中可能会出现一些缺陷,如气孔、龟裂等,为确保施工质量,一般我们会要求施工单位先做一段试验段(实验段长度一般为10-150米),在试验段的施工页眉内容精心整理分项工程开工申告承包人填开工审核开工报审表现场监理人员初专业监理工程师批复开工报总监理工程过程中,监理工程师会督促承包人做好自控、自检和总结,当试验段出现质量问题时,监理工程师
