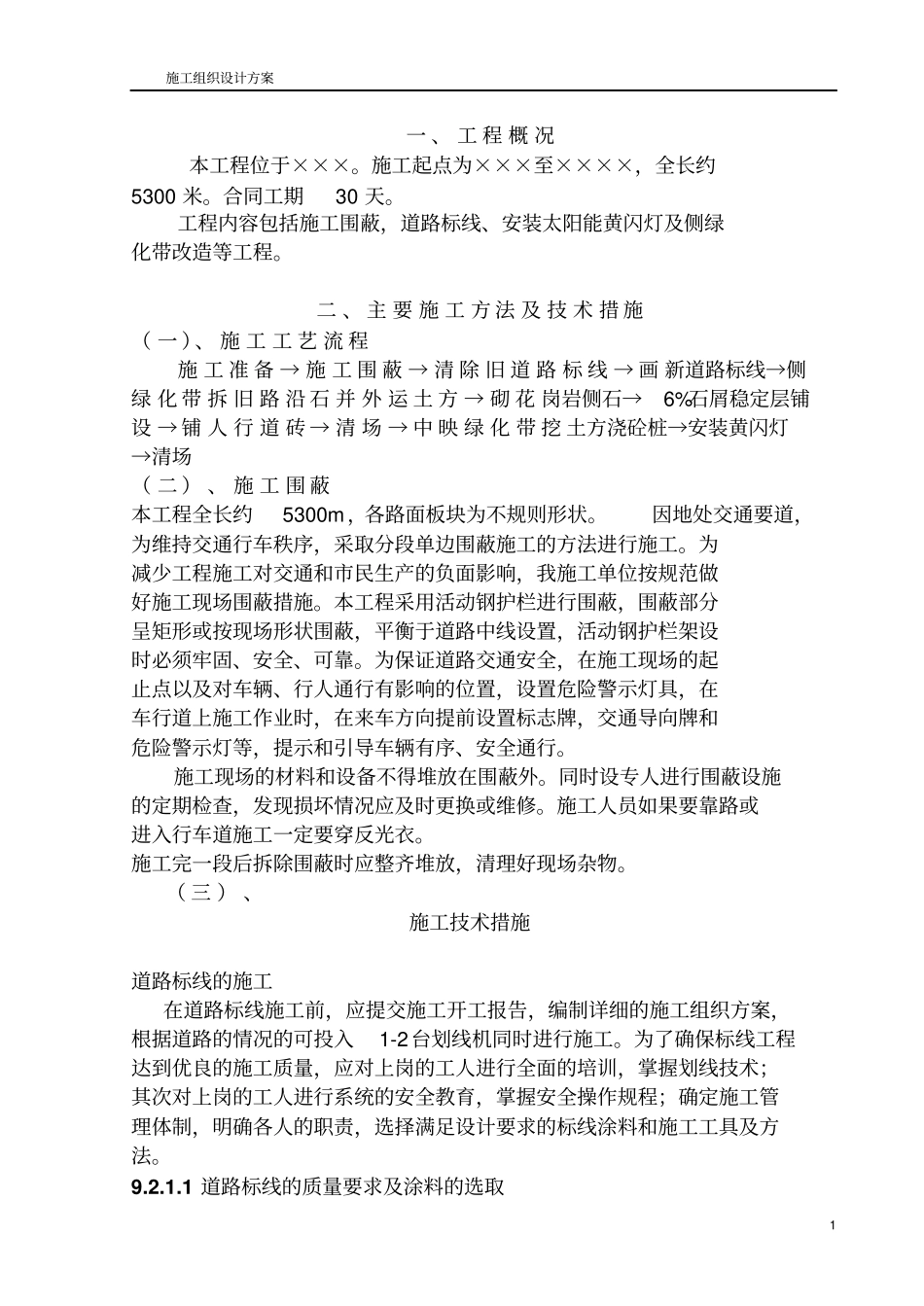

⋯⋯22施工组织设计方案1一、工程概况本工程位于×××
施工起点为×××至××××,全长约5300米
合同工期30天
工程内容包括施工围蔽,道路标线、安装太阳能黄闪灯及侧绿化带改造等工程
二、主要施工方法及技术措施(一)、施工工艺流程施工准备→施工围蔽→清除旧道路标线→画新道路标线→侧绿化带拆旧路沿石并外运土方→砌花岗岩侧石→6%石屑稳定层铺设→铺人行道砖→清场→中映绿化带挖土方浇砼桩→安装黄闪灯→清场(二)、施工围蔽本工程全长约5300m,各路面板块为不规则形状
因地处交通要道,为维持交通行车秩序,采取分段单边围蔽施工的方法进行施工
为减少工程施工对交通和市民生产的负面影响,我施工单位按规范做好施工现场围蔽措施
本工程采用活动钢护栏进行围蔽,围蔽部分呈矩形或按现场形状围蔽,平衡于道路中线设置,活动钢护栏架设
