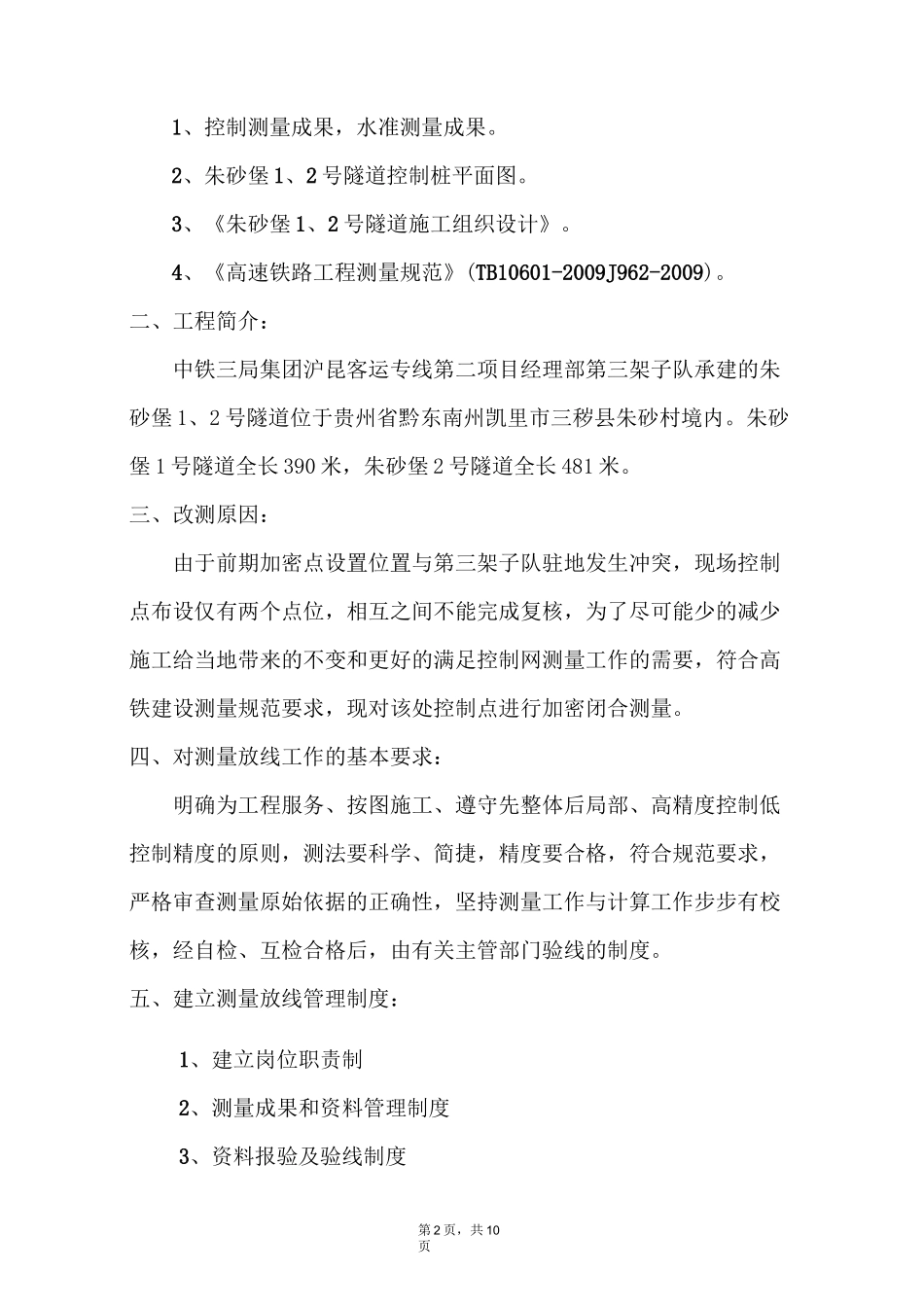

第1页,共10页中国中铁中铁三局集团沪昆客专第二项目经理部第三架子队导线控制测量成果制:核:准:收:号:CKGZTJ2-ZTSJ2-20101210-编制日期:2010年12月10日朱砂堡隧道导线控制点改测闭合导线测量方案一、测量依据:第2页,共10页1、控制测量成果,水准测量成果
2、朱砂堡1、2号隧道控制桩平面图
3、《朱砂堡1、2号隧道施工组织设计》
4、《高速铁路工程测量规范》(TB10601-2009J962-2009)
二、工程简介:中铁三局集团沪昆客运专线第二项目经理部第三架子队承建的朱砂堡1、2号隧道位于贵州省黔东南州凯里市三秽县朱砂村境内
朱砂堡1号隧道全长390米,朱砂堡2号隧道全长481米
三、改测原因:由于前期加密点设置位置与第三架子队驻地发生冲突,现场控制点布设仅有两个点位,相互之间不能完成复核,为了尽可能少的减少施工给当地带来的不变和更好的满足控制网测量工作的需要,符合高铁建设测量规范要求,现对该处控制点进行加密闭合测量
四、对测量放线工作的基本要求:明确为工程服务、按图施工、遵守先整体后局部、高精度控制低控制精度的原则,测法要科学、简捷,精度要合格,符合规范要求,严格审查测量原始依据的正确性,坚持测量工作与计算工作步步有校核,经自检、互检合格后,由有关主管部门验线的制度

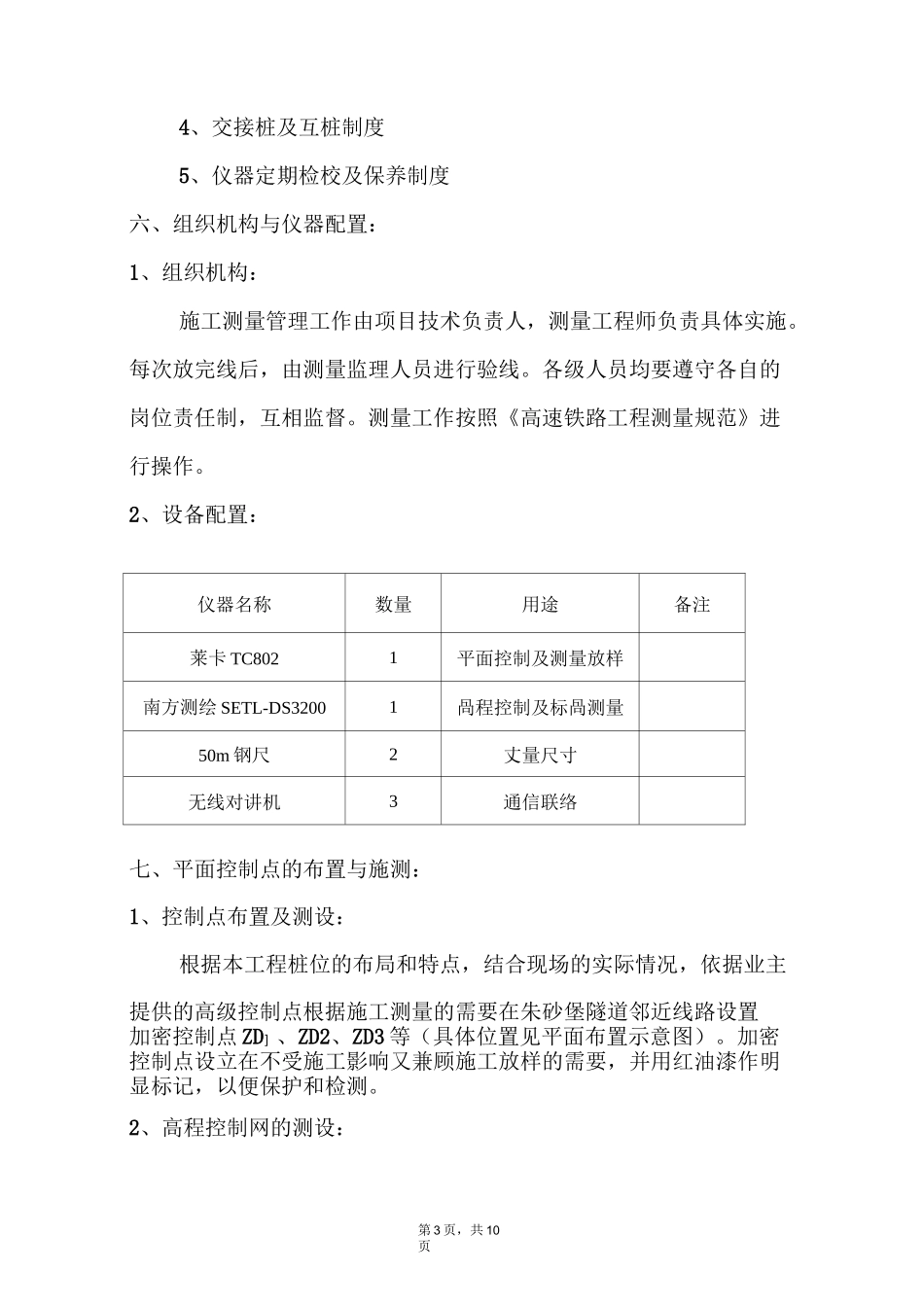

五、建立测量放线管理制度:1、建立岗位职责制2、测量成果和资料管理制度3、资料报验及验线制度第3页,共10页4、交接桩及互桩制度5、仪器定期检校及保养制度六、组织机构与仪器配置:1、组织机构:施工测量管理工作由项目技术负责人,测量工程师负责具体实施
每次放完线后,由测量监理人员进行验线
各级人员均要遵守各自的岗位责任制,互相监督
测量工作按照《高速铁路工程测量规范》进行操作
2、设备配置:仪器名称数量用途备注莱卡TC8021平面控制及测量放样南方测绘SETL-DS32001咼程
