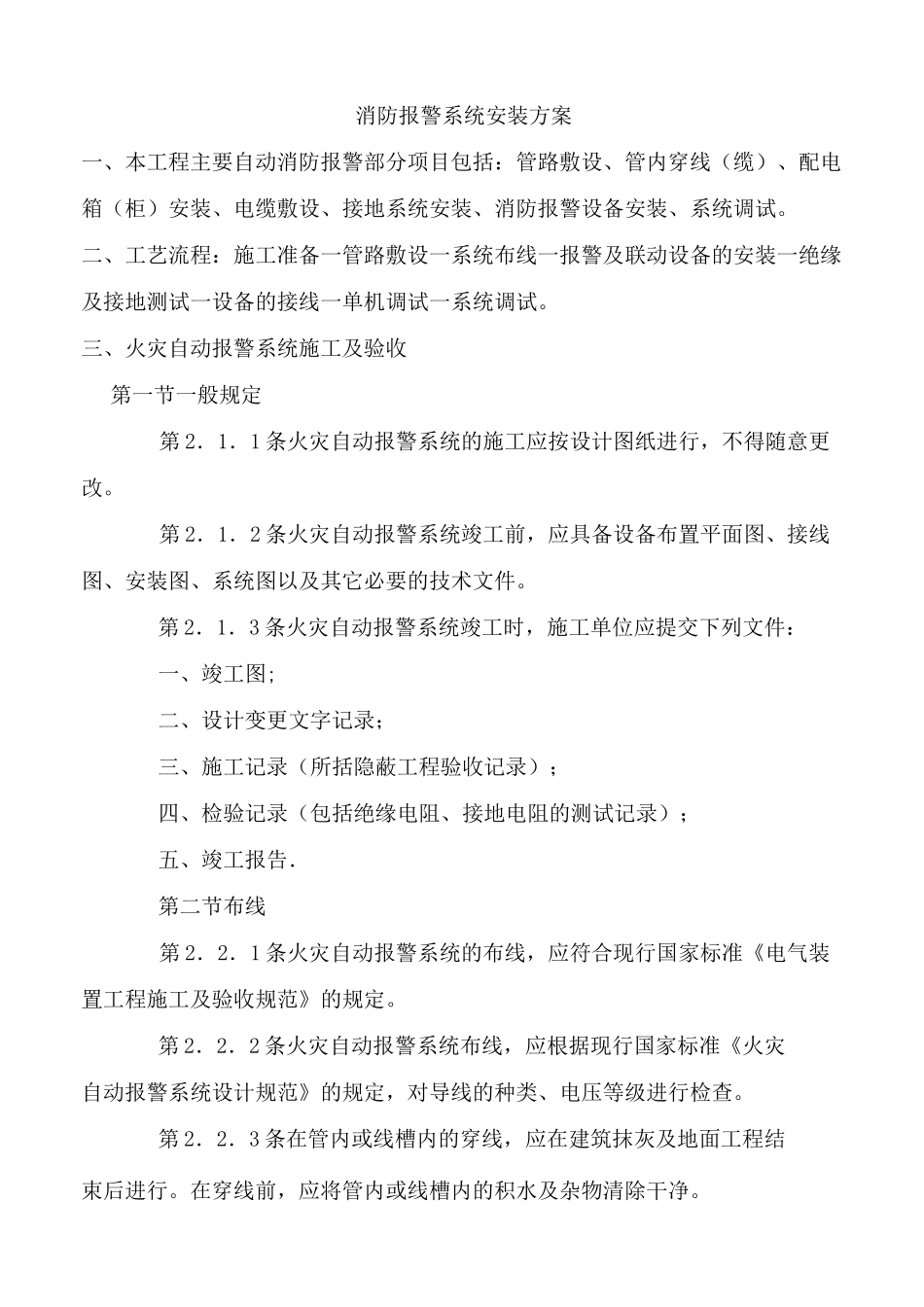

消防报警系统安装方案一、本工程主要自动消防报警部分项目包括:管路敷设、管内穿线(缆)、配电箱(柜)安装、电缆敷设、接地系统安装、消防报警设备安装、系统调试
二、工艺流程:施工准备一管路敷设一系统布线一报警及联动设备的安装一绝缘及接地测试一设备的接线一单机调试一系统调试
三、火灾自动报警系统施工及验收第一节一般规定第2.1.1条火灾自动报警系统的施工应按设计图纸进行,不得随意更改
第2.1.2条火灾自动报警系统竣工前,应具备设备布置平面图、接线图、安装图、系统图以及其它必要的技术文件
第2.1.3条火灾自动报警系统竣工时,施工单位应提交下列文件:一、竣工图;二、设计变更文字记录;三、施工记录(所括隐蔽工程验收记录);四、检验记录(包括绝缘电阻、接地电阻的测试记录);五、竣工报告.第二节布线第2.2.1条火灾自动报警系统的布线,应符合现行国家标准《电气装置工程施工及验收规范》的规定
第2.2.2条火灾自动报警系统布线,应根据现行国家标准《火灾自动报警系统设计规范》的规定,对导线的种类、电压等级进行检查
第2.2.3条在管内或线槽内的穿线,应在建筑抹灰及地面工程结束后进行
在穿线前,应将管内或线槽内的积水及杂物清除干净
第2.2.4条不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽的同一槽孔内
第2.2.5条导线在管内或线槽内,不应有接头或扭结
导线的接头,应在接线盒内焊接或用端子连接
第2.2.6条敷设在多尘或潮湿场所管路的管口和管子连接处,均应作密封处理

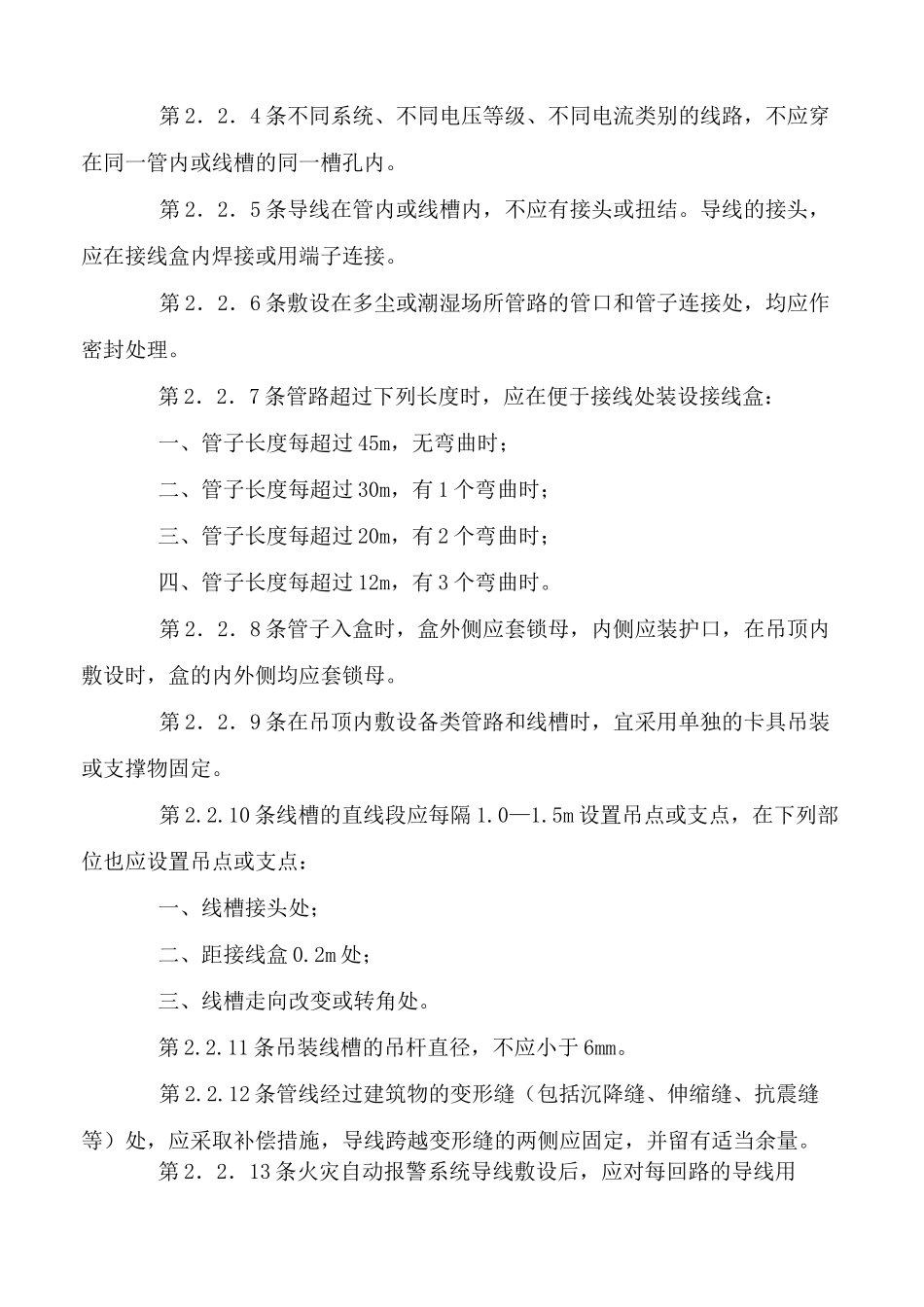

第2.2.7条管路超过下列长度时,应在便于接线处装设接线盒:一、管子长度每超过45m,无弯曲时;二、管子长度每超过30m,有1个弯曲时;三、管子长度每超过20m,有2个弯曲时;四、管子长度每超过12m,有3个弯曲时

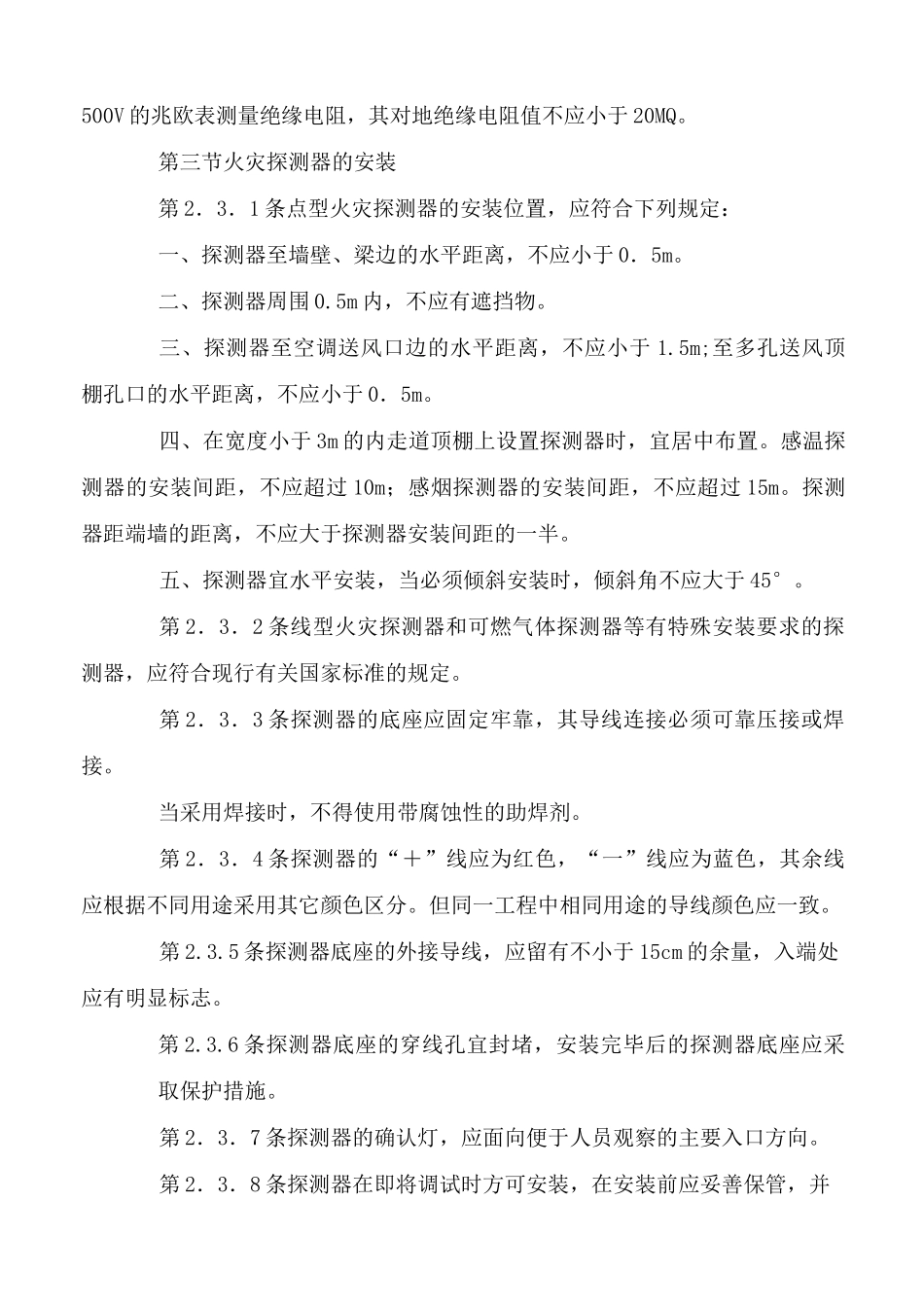

第2.2.8条管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内外侧均应套锁母
