一、编制依据二、施工准备2
1材料要求2
2施工机具与设备2
3作业条件三、施工工艺3
1施工排水:3
2基础施工:3
3工艺流程:3
4操作办法3
5检查井周的回填土:3
6井框(盖)安装施工:3
7检查井施工的质量监控:一、编制依据1
1《排水检查井图集》(图集号02S515)1・2《
3踏勘现场所获取的调查资料
二、施工准备2・1材料要求2
1水泥、砂、砖、掺合料及水等经检验合格,其数量应满足施工需要,质量要满足砂浆拌制的各项要求
2砖、砂浆、盖板砼抗压强度应符合设计要求
3井圈、井盖、踏步的选用符合设计要求
2・2施工机具与设备砂浆拌制设备、数量、能力应满足现场拌制需要
2・3作业条件2
1排水管道检查井基础强度应满足设计要求,表面清理干净整洁2
2测设井位轴线位置并标示井底高程(流水面高程)
3所用材料已运至施工现场,数量满足施工需要
4施工用砂浆配合比已完成并满足施工需要
5井室内未接通的备用支线管口已封堵完成
三、施工工艺3・1施工排水:3

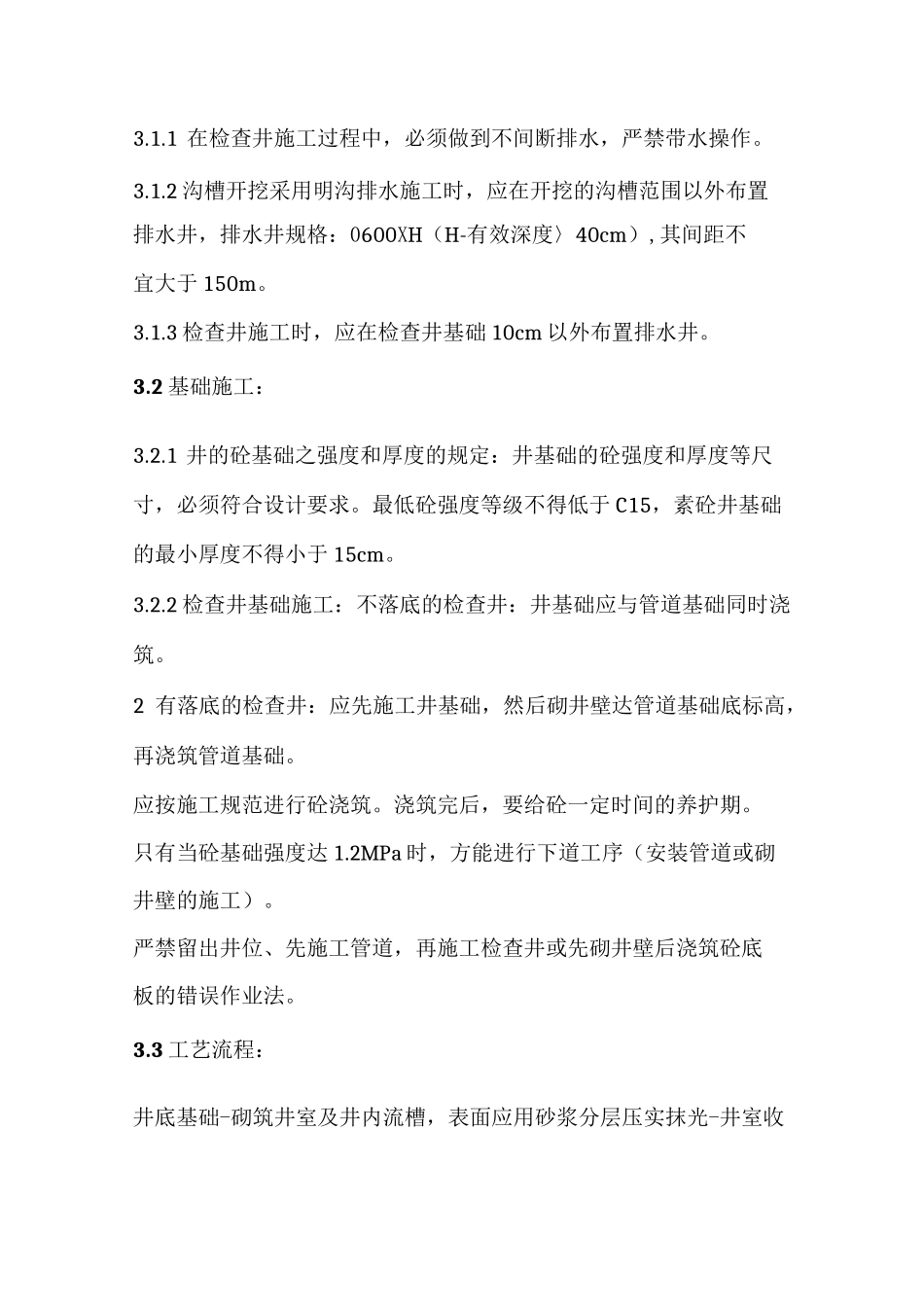

1在检查井施工过程中,必须做到不间断排水,严禁带水操作
2沟槽开挖采用明沟排水施工时,应在开挖的沟槽范围以外布置排水井,排水井规格:0600XH(H-有效深度〉40cm),其间距不宜大于150m
3检查井施工时,应在检查井基础10cm以外布置排水井
2基础施工:3
1井的砼基础之强度和厚度的规定:井基础的砼强度和厚度等尺寸,必须符合设计要求
最低砼强度等级不得低于C15,素砼井基础的最小厚度不得小于15cm
2检查井基础施工:不落底的检查井:井基础应与管道基础同时浇筑
2有落底的检查井:应先施工井基础,然后砌井壁达管道基础底标高,再浇筑管道基础
