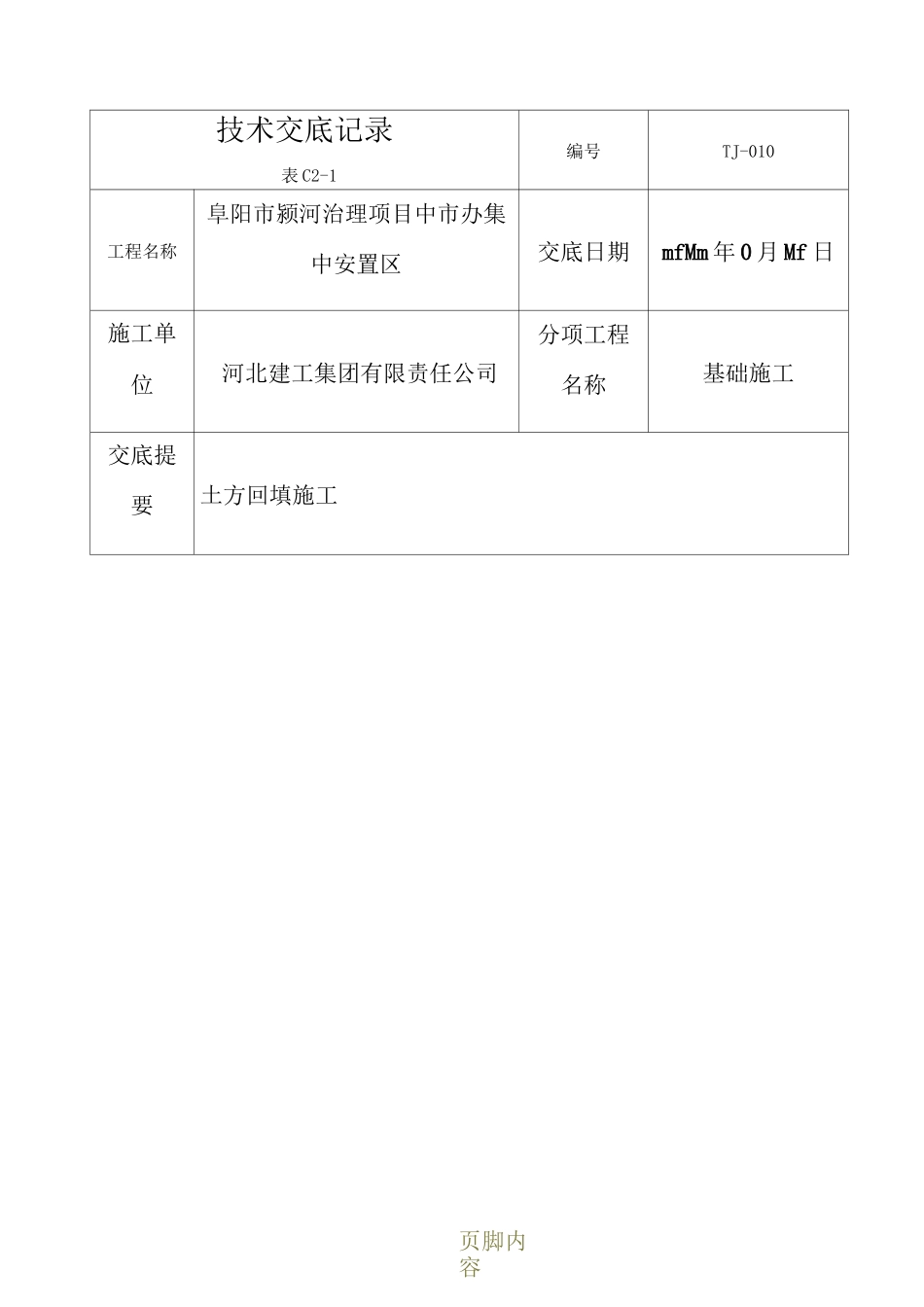

页脚内容技术交底记录编号TJ-010表C2-1工程名称阜阳市颍河治理项目中市办集中安置区交底日期mfMm年0月Mf日施工单位河北建工集团有限责任公司分项工程名称基础施工交底提要土方回填施工页脚内容交底内容:一、施工准备:M、材料准备:回填土采用素土,但不得含有有机杂质
使用前应过筛,其粒径不大于
含水率以紧握成团,落地开花为宜
m、工具准备:挖掘机、自卸汽车、蛙式打夯机、气夯、手推车、筛子(孔径Pf〜PfMM)、木耙、铁锹(尖头及平头)、mW靠尺、小白线等
N、作业条件:M)回填前,应对基础进行检查验收
并要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
m)主楼及地下车库回填土工程主要包括房心回填,肥槽回填和车库顶板覆土回填
主楼MbHPb、肌、他、Mfb、Mmb、MPb、MPb、Mq6>MQ6楼主楼基础外围四周回填素土,房心回填厚度为phmW,其中室内标高下范围为mSq灰土,其余为素土回填
主楼pb、Q6>Q6>MM6>MN6>Mp6>MQ6楼房心回填素土,厚度为fhPqW
车库顶板覆土回填Mhm厚,车库基础外围四周MhpW范围内回填mSq灰土,其余全部素土回填
回填压实系数不小于fhbP
场地自然地貌低于设计室外标高回填素土
N)施工前,抄平做好标志,以控制回填土的高度或厚度

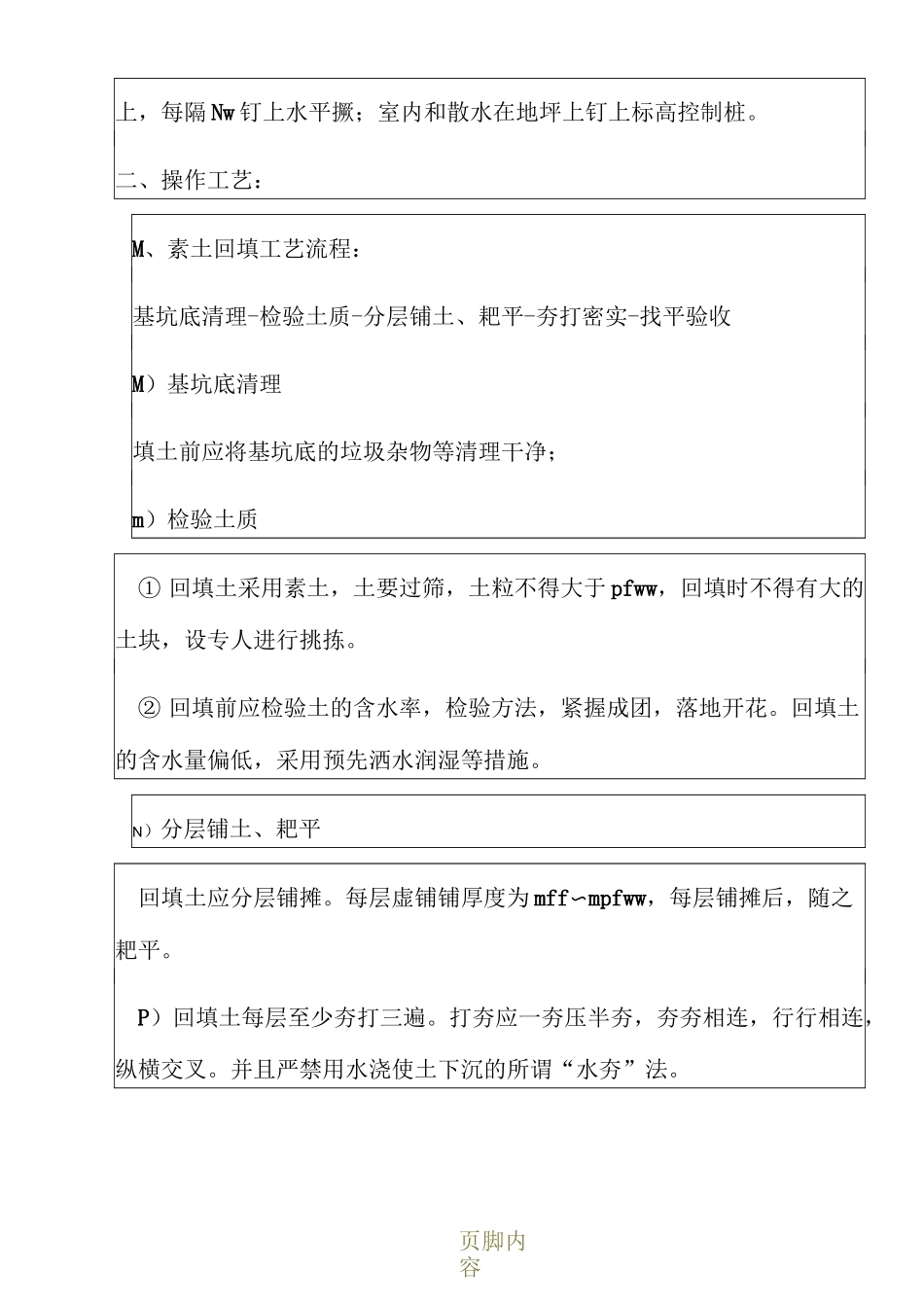

在基坑边坡页脚内容上,每隔Nw钉上水平撅;室内和散水在地坪上钉上标高控制桩
二、操作工艺:M、素土回填工艺流程:基坑底清理-检验土质-分层铺土、耙平-夯打密实-找平验收M)基坑底清理填土前应将基坑底的垃圾杂物等清理干净;m)检验土质①回填土采用素土,土要过筛,土粒不得大于pfww,回填时不得有大的土块,设专人进行挑拣
②回填前应检验土的含水率,检验方法,紧握成团,落地开花
回填土的含水量偏低,采用预先洒水润湿等措施
N)分层铺土、耙平回填土应分层铺摊
每层虚铺铺厚度为mff〜mp
