电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

密闭墙施工安全技术措施VIP免费

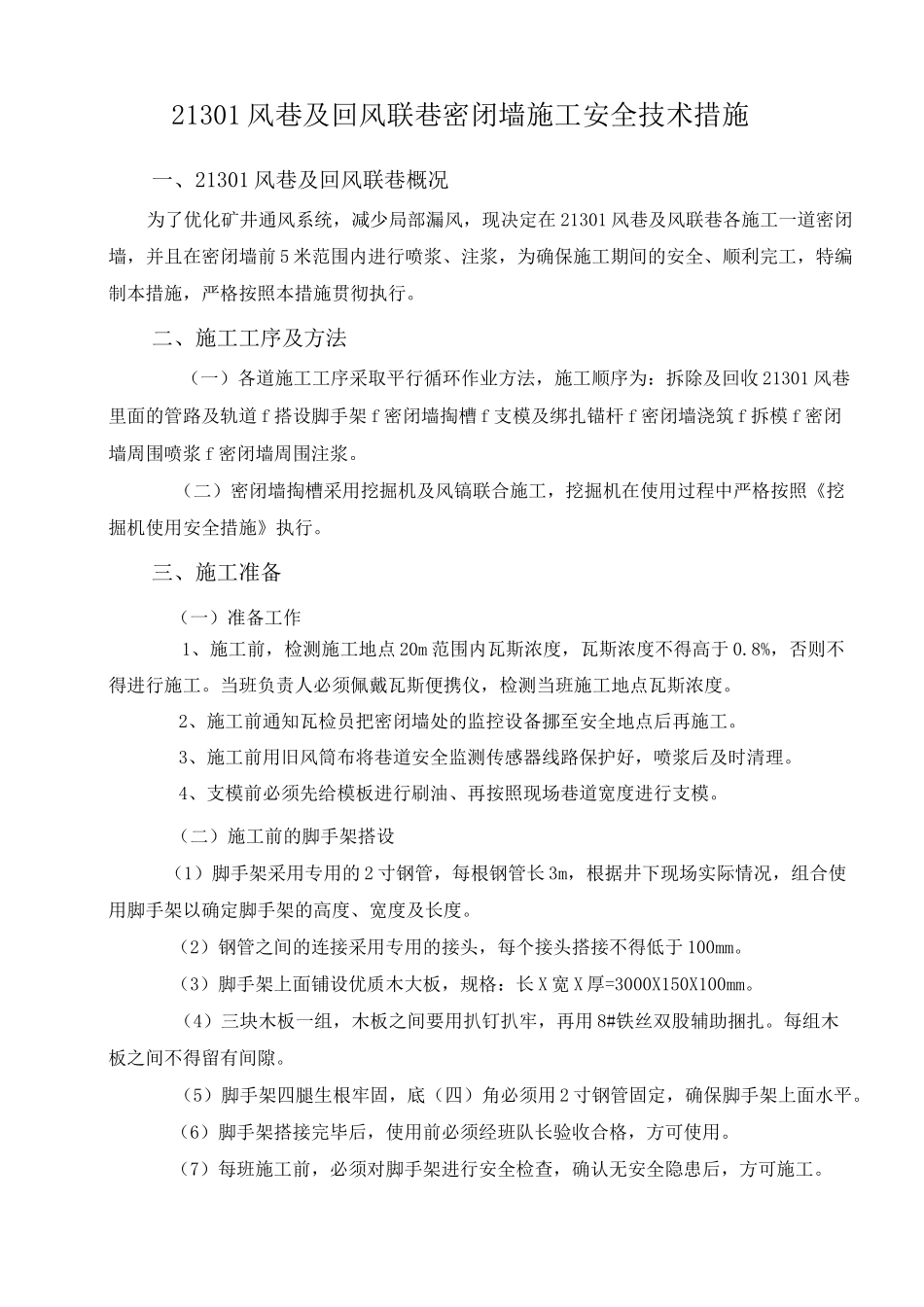

密闭墙施工安全技术措施_第1页
1/8
密闭墙施工安全技术措施_第2页
2/8
密闭墙施工安全技术措施_第3页
3/8
21301风巷及回风联巷密闭墙施工安全技术措施一、21301风巷及回风联巷概况为了优化矿井通风系统,减少局部漏风,现决定在21301风巷及风联巷各施工一道密闭墙,并且在密闭墙前5米范围内进行喷浆、注浆,为确保施工期间的安全、顺利完工,特编制本措施,严格按照本措施贯彻执行。二、施工工序及方法(一)各道施工工序采取平行循环作业方法,施工顺序为:拆除及回收21301风巷里面的管路及轨道f搭设脚手架f密闭墙掏槽f支模及绑扎锚杆f密闭墙浇筑f拆模f密闭墙周围喷浆f密闭墙周围注浆。(二)密闭墙掏槽采用挖掘机及风镐联合施工,挖掘机在使用过程中严格按照《挖掘机使用安全措施》执行。三、施工准备(一)准备工作1、施工前,检测施工地点20m范围内瓦斯浓度,瓦斯浓度不得高于0.8%,否则不得进行施工。当班负责人必须佩戴瓦斯便携仪,检测当班施工地点瓦斯浓度。2、施工前通知瓦检员把密闭墙处的监控设备挪至安全地点后再施工。3、施工前用旧风筒布将巷道安全监测传感器线路保护好,喷浆后及时清理。4、支模前必须先给模板进行刷油、再按照现场巷道宽度进行支模。(二)施工前的脚手架搭设(1)脚手架采用专用的2寸钢管,每根钢管长3m,根据井下现场实际情况,组合使用脚手架以确定脚手架的高度、宽度及长度。(2)钢管之间的连接采用专用的接头,每个接头搭接不得低于100mm。(3)脚手架上面铺设优质木大板,规格:长X宽X厚=3000X150X100mm。(4)三块木板一组,木板之间要用扒钉扒牢,再用8#铁丝双股辅助捆扎。每组木板之间不得留有间隙。(5)脚手架四腿生根牢固,底(四)角必须用2寸钢管固定,确保脚手架上面水平。(6)脚手架搭接完毕后,使用前必须经班队长验收合格,方可使用。(7)每班施工前,必须对脚手架进行安全检查,确认无安全隐患后,方可施工。(8)在脚手架使用过程中,严禁拆除脚手架构件。(9)脚手架使用期间,严禁脚手架下面行人或人员逗留,只有经施工人员同意,与施工人员无关人员方可通行。(10)每组脚手架上同时作业人数不超过3人。(11)脚手架上面的作业人员必须佩带保险带且生根牢固,保险带要高挂低用,保证人员下落时脚不着地。(12)脚手架旁边放置一个铁梯子,梯子上下必须固定牢靠,以方便作业人员上、下。(三)脚手架的拆除(1)脚手架必须从上向下拆除,严禁整体拆除脚手架。(2)当拆除某一根钢管时,要确保其它钢管不得倾倒。(3)在拆除脚手架范围内,严禁与此项工作无关的人员通行或逗留,只有经作业人员同意后,其他人员方可通行。(4)拆除的脚手架要转运到指定的地点并码放整齐。四、拆除管路及轨道1、管路及轨道拆除从里向外依次拆除。2、提前用费柴油洒在螺丝帽处,保证拆除轨道及管路顺利进行。3、运输为人工搬运,搬运过程中口号保持统一,同起同放。4、拆除的轨道、管路配件装入袋子里分类码放整齐,与轨道一起回收。五、密闭墙浇筑、喷浆、注浆技术要求(一)密闭墙浇注技术要求:1、浇筑墙体绑扎框架锚杆规格为:①22X2000mm的全螺纹锚杆,绑扎锚杆间排距为800X800mm,绑扎铁丝为14#铁丝双股绑扎,模板规格为:长X宽X厚=3000mmX300mmX50mm。2、掏槽尺寸为:宽X深=2200mmX500mm,掏槽后外漏的锚杆不需要截断,直接浇筑在墙体里面。3、采用立模浇注砼,模板垂直巷道顶底板,绑扎牢固后浇筑,浇筑时,砼捣实,上料利用喷浆机上料,严禁出现蜂窝、麻面等现象。4、浇筑厚度为2000mm。5、浇注好后,要洒水养护3天。6、密闭墙墙体浇筑混泥土强度不低于C20。7、模板要清理上油、有损伤变形的模板不得使用;立模时,模板必须支设在硬底上,模板立好后,经反复校对无误后打木撑进行加固,加固应牢固,以防跑偏。8、浇注:采用喷浆上料,混凝土利用振动棒振捣,每浇注300mm厚振捣一次,振捣时振动棒的移动距离500mm左右,振捣时间20〜30S为宜;振捣时要快插慢拔、加强振捣,振出灰浆,排出气泡,增加砼密实性,防止出现裂缝、孔洞蜂窝麻面等现象。浇注砼应连续进行,当浇注砼间隔时间超过8h应凿毛砼面,用水冲洗后再浇注砼。9、拆模:拆掉的模板、铁钉、扒钉应靠帮集中堆放,以防扎脚伤人。(二)喷浆技术要求:1、水泥为P.042.5,施工时,水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

密闭墙施工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
