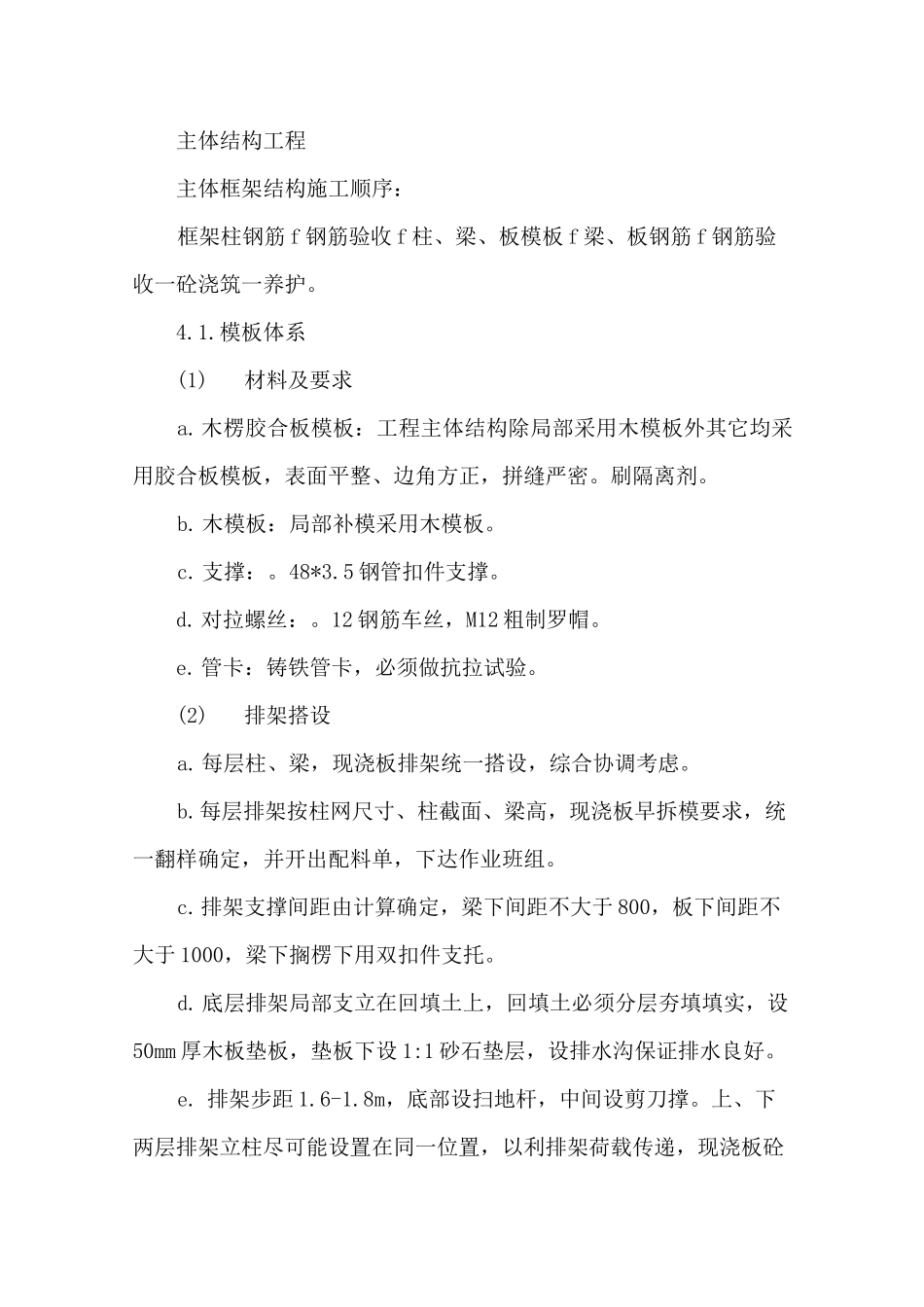

主体结构工程主体框架结构施工顺序:框架柱钢筋f钢筋验收f柱、梁、板模板f梁、板钢筋f钢筋验收一砼浇筑一养护
模板体系(1)材料及要求a
木楞胶合板模板:工程主体结构除局部采用木模板外其它均采用胶合板模板,表面平整、边角方正,拼缝严密
木模板:局部补模采用木模板
5钢管扣件支撑
12钢筋车丝,M12粗制罗帽
管卡:铸铁管卡,必须做抗拉试验
(2)排架搭设a
每层柱、梁,现浇板排架统一搭设,综合协调考虑
每层排架按柱网尺寸、柱截面、梁高,现浇板早拆模要求,统一翻样确定,并开出配料单,下达作业班组
排架支撑间距由计算确定,梁下间距不大于800,板下间距不大于1000,梁下搁楞下用双扣件支托
底层排架局部支立在回填土上,回填土必须分层夯填填实,设50mm厚木板垫板,垫板下设1:1砂石垫层,设排水沟保证排水良好
8m,底部设扫地杆,中间设剪刀撑

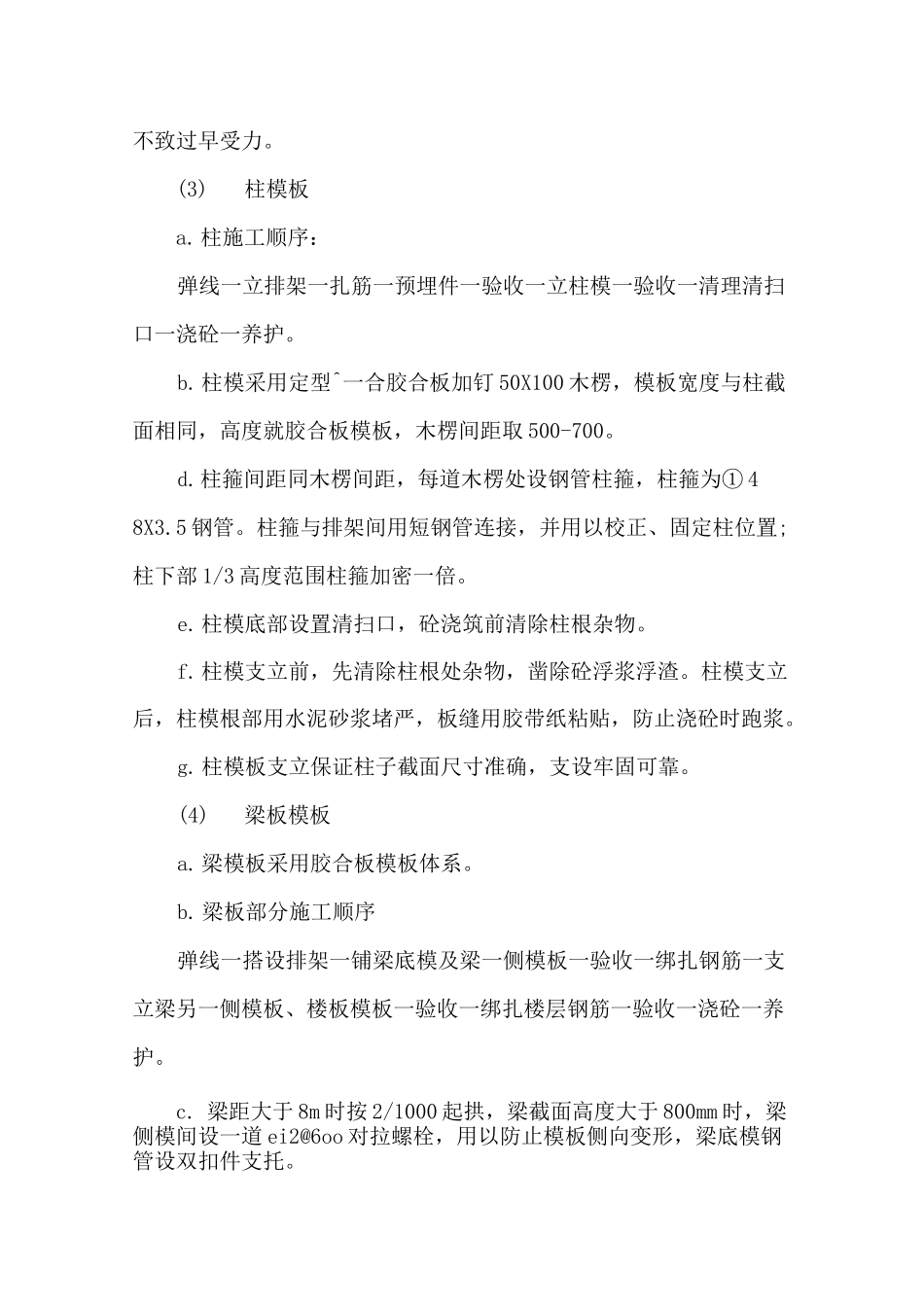

上、下两层排架立柱尽可能设置在同一位置,以利排架荷载传递,现浇板砼不致过早受力
(3)柱模板a
柱施工顺序:弹线一立排架一扎筋一预埋件一验收一立柱模一验收一清理清扫口一浇砼一养护
柱模采用定型^一合胶合板加钉50X100木楞,模板宽度与柱截面相同,高度就胶合板模板,木楞间距取500-700
柱箍间距同木楞间距,每道木楞处设钢管柱箍,柱箍为①48X3
柱箍与排架间用短钢管连接,并用以校正、固定柱位置;柱下部1/3高度范围柱箍加密一倍
柱模底部设置清扫口,砼浇筑前清除柱根杂物
柱模支立前,先清除柱根处杂物,凿除砼浮浆浮渣
柱模支立后,柱模根部用水泥砂浆堵严,板缝用胶带纸粘贴,防止浇砼时跑浆
柱模板支立保证柱子截面尺寸准确,支设牢固可靠
(4)梁板模板a
梁模板采用胶合板模板体系
梁板部分施工顺序弹线一搭设排架一铺梁底
