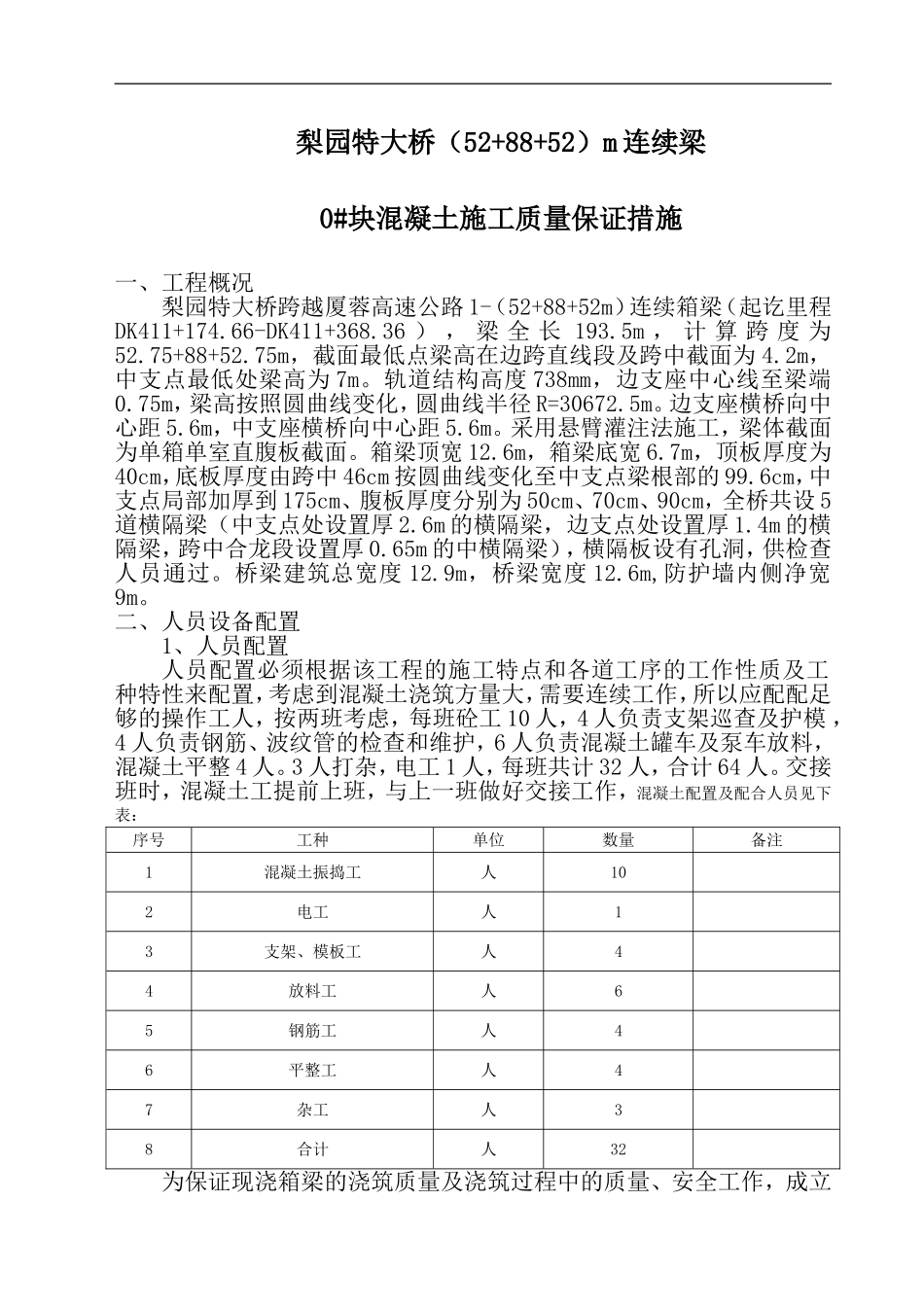

梨园特大桥(52+88+52)m连续梁0#块混凝土施工质量保证措施一、工程概况梨园特大桥跨越厦蓉高速公路1-(52+88+52m)连续箱梁(起讫里程DK411+174
66-DK411+368
36),梁全长193
5m,计算跨度为52
75+88+52
75m,截面最低点梁高在边跨直线段及跨中截面为4
2m,中支点最低处梁高为7m
轨道结构高度738mm,边支座中心线至梁端0
75m,梁高按照圆曲线变化,圆曲线半径R=30672
边支座横桥向中心距5
6m,中支座横桥向中心距5
采用悬臂灌注法施工,梁体截面为单箱单室直腹板截面
箱梁顶宽12
6m,箱梁底宽6
7m,顶板厚度为40cm,底板厚度由跨中46cm按圆曲线变化至中支点梁根部的99
6cm,中支点局部加厚到175cm、腹板厚度分别为50cm、70cm、90cm,全桥共设5道横隔梁(中支点处设置厚2
6m的横隔梁,边支点处设置厚1
4m的横隔梁,跨中合龙段设置厚0
65m的中横隔梁),横隔板设有孔洞,供检查人员通过
桥梁建筑总宽度12
9m,桥梁宽度12
6m,防护墙内侧净宽9m
二、人员设备配置1、人员配置人员配置必须根据该工程的施工特点和各道工序的工作性质及工种特性来配置,考虑到混凝土浇筑方量大,需要连续工作,所以应配配足够的操作工人,按两班考虑,每班砼工10人,4人负责支架巡查及护模,4人负责钢筋、波纹管的检查和维护,6人负责混凝土罐车及泵车放料,混凝土平整4人

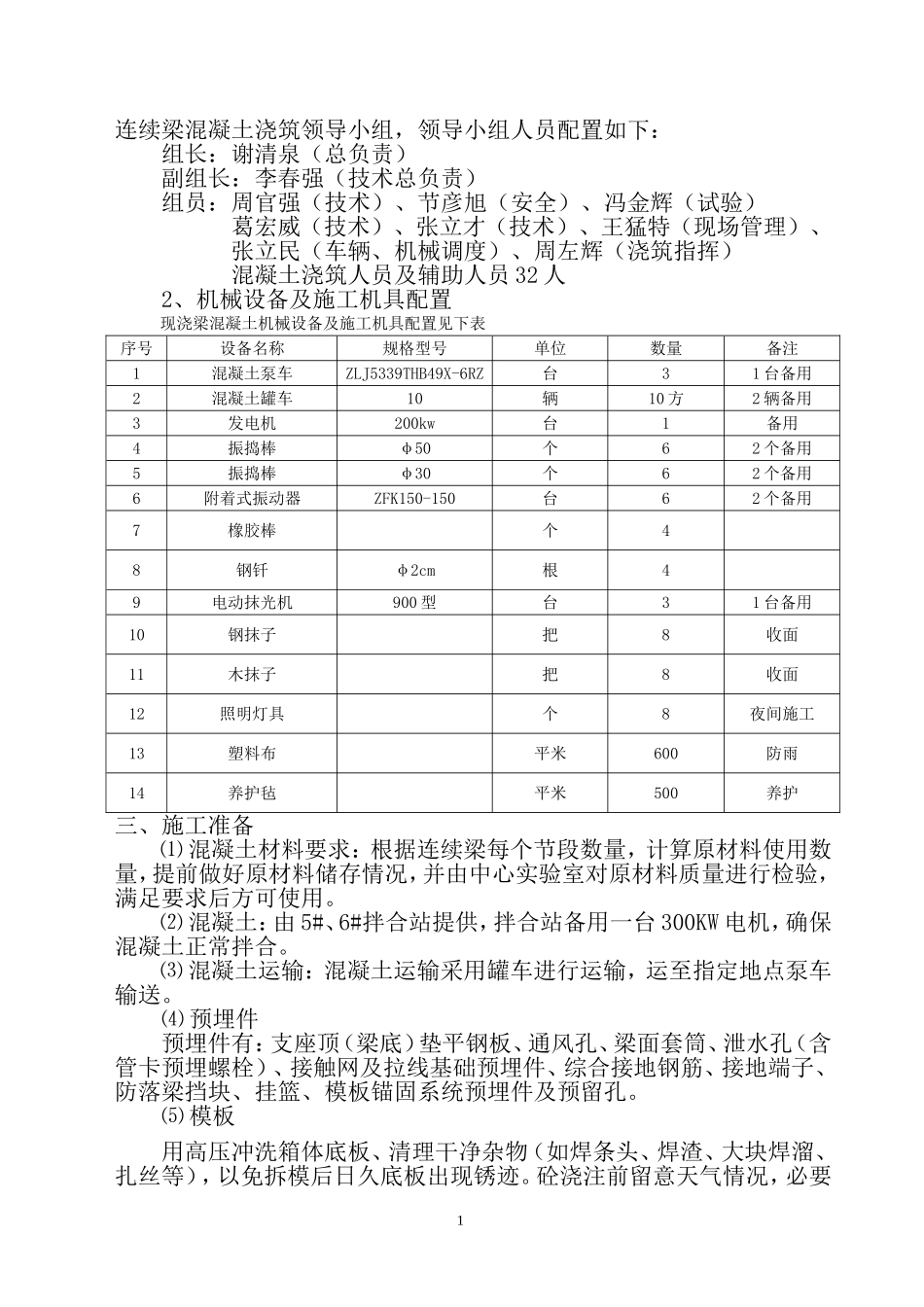

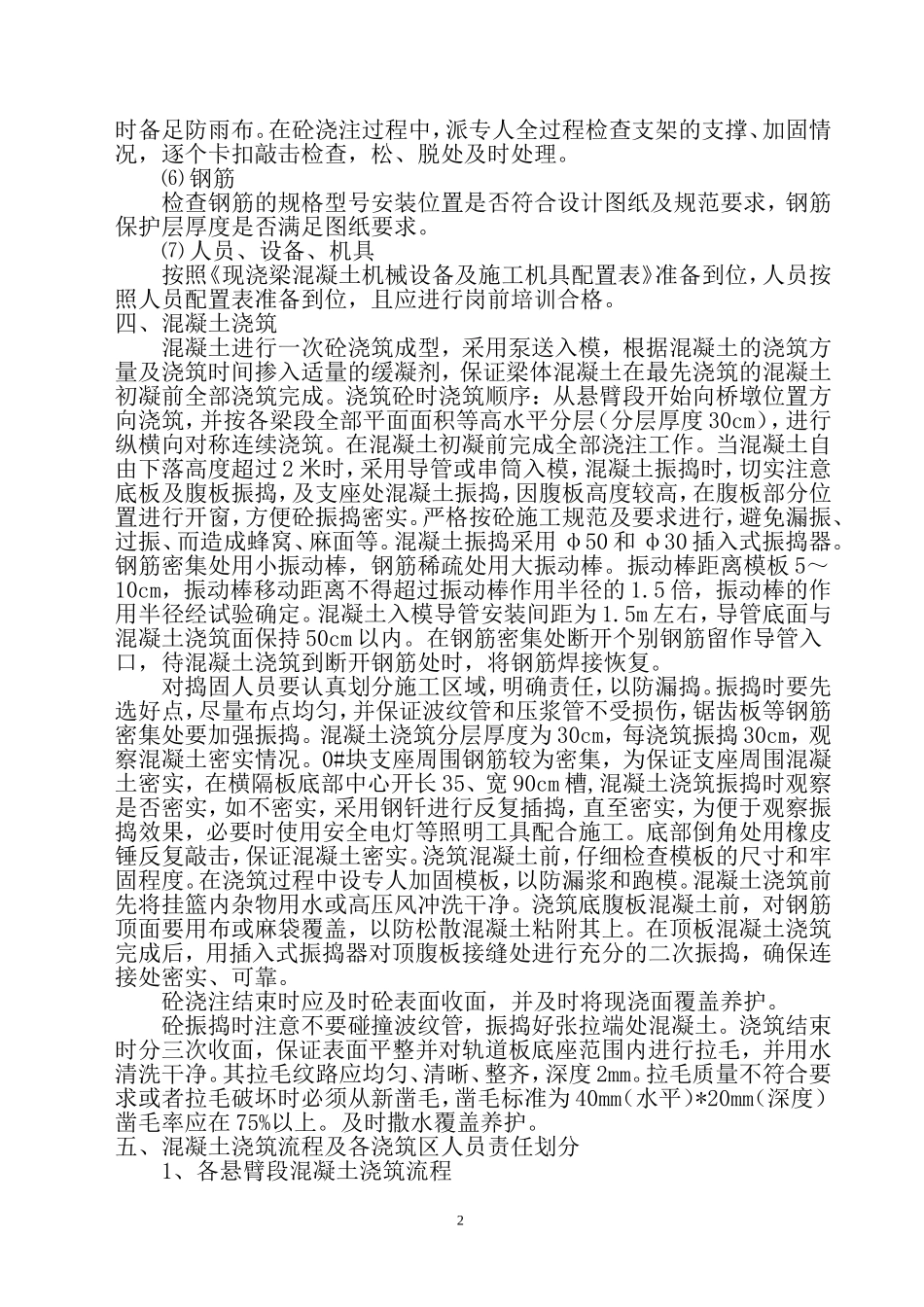

3人打杂,电工1人,每班共计32人,合计64人
