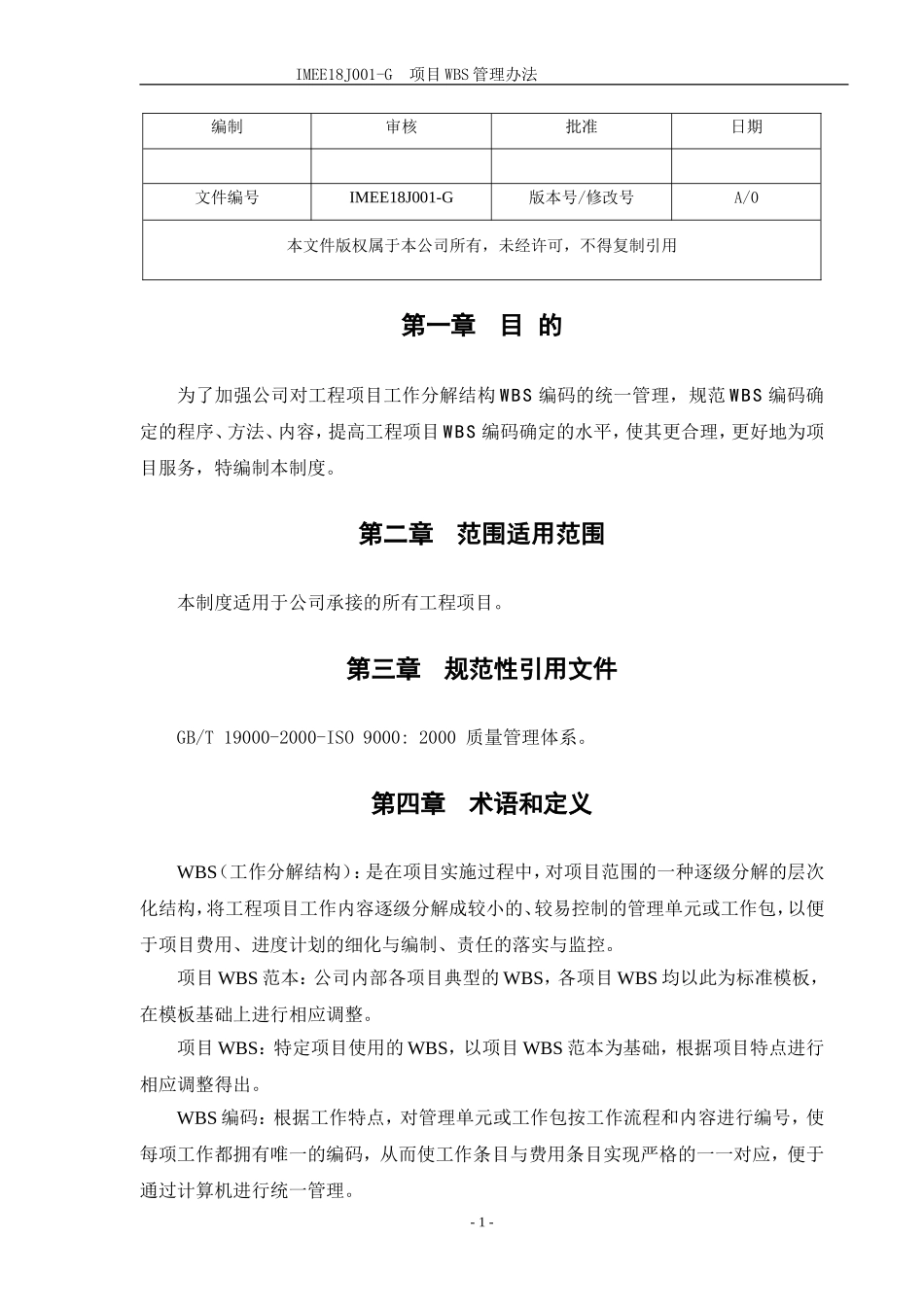

******项目WBS管理办法发布:******计划中心IMEE18J001-G项目WBS管理办法编制审核批准日期文件编号IMEE18J001-G版本号/修改号A/0本文件版权属于本公司所有,未经许可,不得复制引用第一章目的为了加强公司对工程项目工作分解结构WBS编码的统一管理,规范WBS编码确定的程序、方法、内容,提高工程项目WBS编码确定的水平,使其更合理,更好地为项目服务,特编制本制度
第二章范围适用范围本制度适用于公司承接的所有工程项目
第三章规范性引用文件GB/T19000-2000-ISO9000:2000质量管理体系
第四章术语和定义WBS(工作分解结构):是在项目实施过程中,对项目范围的一种逐级分解的层次化结构,将工程项目工作内容逐级分解成较小的、较易控制的管理单元或工作包,以便于项目费用、进度计划的细化与编制、责任的落实与监控
项目WBS范本:公司内部各项目典型的WBS,各项目WBS均以此为标准模板,在模板基础上进行相应调整
项目WBS:特定项目使用的WBS,以项目WBS范本为基础,根据项目特点进行相应调整得出
WBS编码:根据工作特点,对管理单元或工作包按工作流程和内容进行编号,使每项工作都拥有唯一的编码,从而使工作条目与费用条目实现严格的一一对应,便于通过计算机进行统一管理

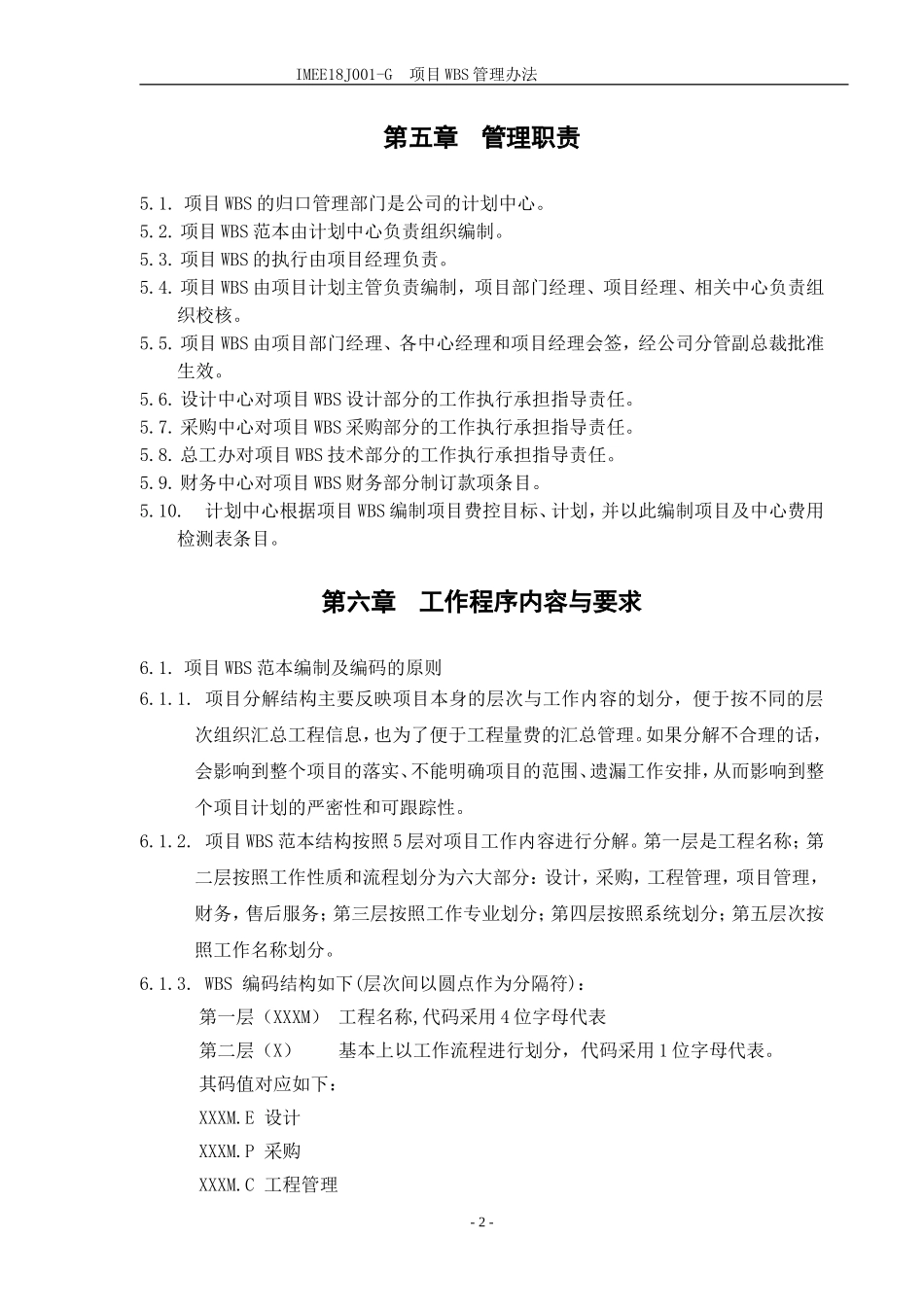

-1-IMEE18J001-G项目WBS管理办法第五章管理职责5
项目WBS的归口管理部门是公司的计划中心
项目WBS范本由计划中心负责组织编制
项目WBS的执行由项目经理负责
项目WBS由项目计划主管负责编制,项目部门经理、项目经理、相关中心负责组织校核
项目WBS由项目部门经理、各中心经理和项目经理会签,经公司分管副总裁批准生效
设计中心对项目WBS设计部分的工作执行承担指导责任
采购中心对项目WBS采购部分的工作执行承担指导
