1钢筋工程质量控制重点培训2目录1•钢筋工程加工及安装工艺2•剪力墙、柱竖向钢筋位移控制要点3•框架梁柱钢筋节点控制4•楼板钢筋绑扎质量控制重点5•钢筋保护层控制6•钢筋防治踩踏措施31

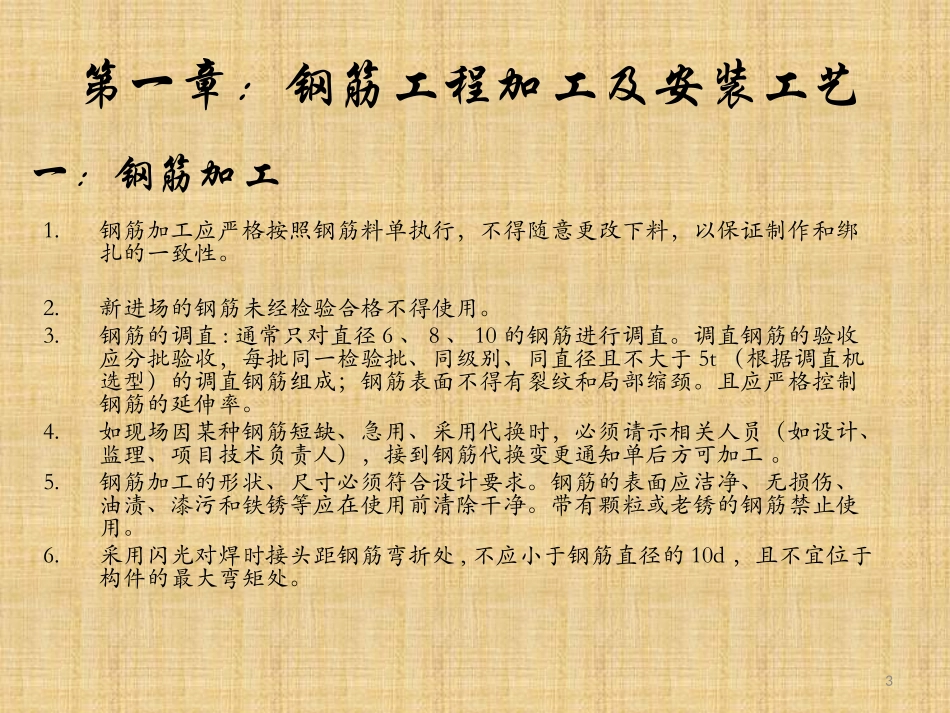

钢筋加工应严格按照钢筋料单执行,不得随意更改下料,以保证制作和绑扎的一致性
新进场的钢筋未经检验合格不得使用
钢筋的调直:通常只对直径6、8、10的钢筋进行调直
调直钢筋的验收应分批验收,每批同一检验批、同级别、同直径且不大于5t(根据调直机选型)的调直钢筋组成;钢筋表面不得有裂纹和局部缩颈
且应严格控制钢筋的延伸率
如现场因某种钢筋短缺、急用、采用代换时,必须请示相关人员(如设计、监理、项目技术负责人),接到钢筋代换变更通知单后方可加工
钢筋加工的形状、尺寸必须符合设计要求
钢筋的表面应洁净、无损伤、油渍、漆污和铁锈等应在使用前清除干净
带有颗粒或老锈的钢筋禁止使用
采用闪光对焊时接头距钢筋弯折处,不应小于钢筋直径的10d,且不宜位于构件的最大弯矩处
第一章:钢筋工程加工及安装工艺一:钢筋加工47、钢筋加工应遵循先下长料后下短料,下料前应进行合理计算,应做到不出现0
3~2m范围的短料;板分布筋宜在楼面加工,必须保证分布与负搭接长度为150mm,半成品的堆放严格按件挂牌打捆,并按使用部位分仓堆放,严禁不同半成品混放在8
弯曲成型的钢筋、弯钩弯折必须符合施工规范及设计要求:一级钢筋(A)末端需做180°弯钩(指受拉钢筋),箍筋的弯钩135°其弯曲直径不应小于钢筋直径的2
5d,箍筋及拉筋平直长度应≥10d且不小于75mm,其它钢筋平直长度应≥3d;对于二级钢筋(B)的末端需做90°或135°弯钩时其弯曲直径不宜小于钢筋直径的4倍,平直长度部分按设计要求确定;对于三级钢筋(C)的末端需做90°或135°弯钩时其弯曲直径不宜小于钢筋直径的5倍,平直长度部分按设计要求确定;弯
