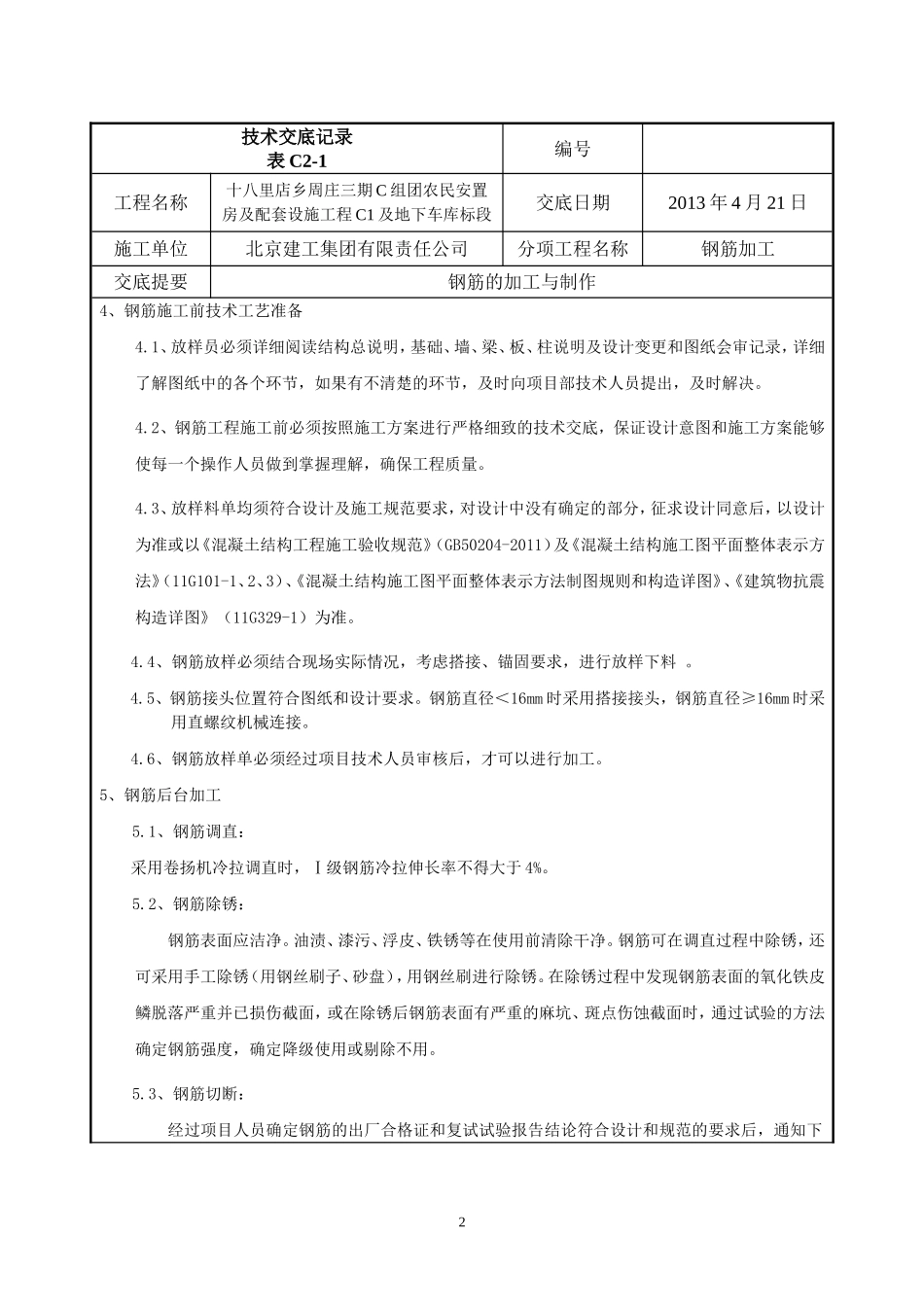

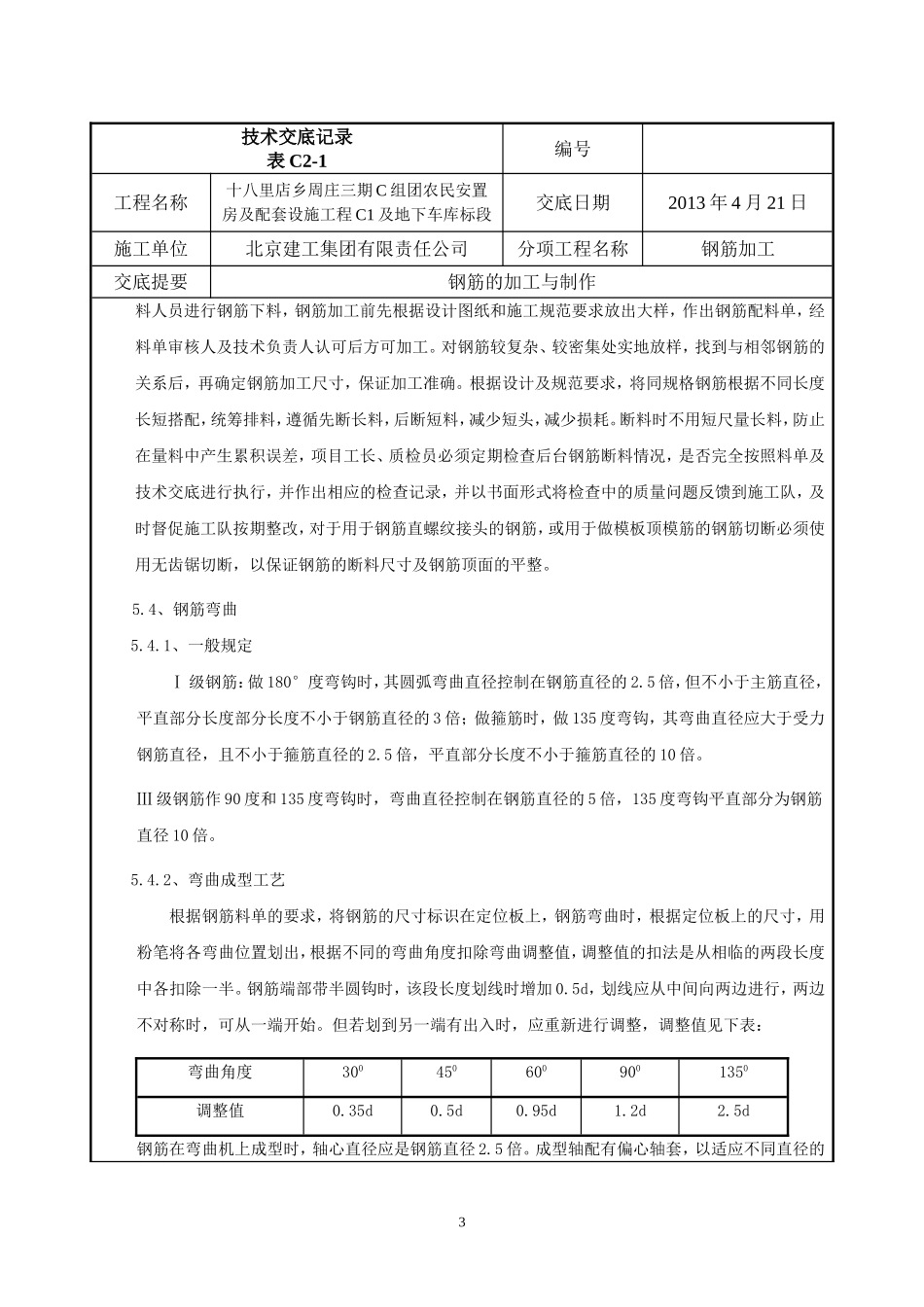

技术交底记录表C2-1编号工程名称十八里店乡周庄三期C组团农民安置房及配套设施工程C1及地下车库标段交底日期2013年4月21日施工单位北京建工集团有限责任公司分项工程名称钢筋加工交底提要钢筋的加工与制作交底内容:钢筋加工1、人员准备后台钢筋加工人员需要经过专门培训,特殊工种必须有上岗证,例如电焊工、机械工等
2、机具准备钢筋加工机械(钢筋切断机、钢筋弯曲机、冷拉卷扬机等)按现场总平面图进行布置,在钢筋加工前调试到位,并安排专人进行维护,项目部由机械员专职负责,保证机械的正常使用及精确度的调整;3、材料准备3
1、钢筋必须有出厂质量证明书或试验报告单,并且质量证明书必须随钢筋一同到场,详细内容需经试验员、钢筋工长验证合格;钢筋力学性能复试报告;钢筋表面或每盘钢筋都有不少于两个挂牌,印有厂标、钢号、批号、直径等标识
2、钢筋进场时必须分批验收,每批由同一截面和同一炉号的钢筋组成,重量不大于60t
检验内容包括对规格、种类、外观的检查,并做力学性能复试试验,合格后方可使用
外观检查内容:钢筋表面不得有裂缝结疤和折叠
钢筋表面允许有凸块,但不得超过横肋的最大高度
3、钢筋验收合格后,按同等级、牌号、直径、长度分别做好标识,钢筋下面要垫以垫木,离地面不宜少于20cm以防钢筋锈蚀和污染
钢筋存放场地应设置防雨雪措施便于钢筋的存放和运输
铁丝:采用22号火烧丝进行绑扎,铁丝的切断长度根据现场绑扎的要求,扎丝切断工根据现场实际测量长度,严格进行扎丝下料
4、控制混凝土保护层用的垫块、塑料卡、各种马凳或定位筋等,必须严格按照钢筋保护层的要求进行下料或定货,钢筋工长、技术员、质检员必须严格检查上述材料的规格、尺寸是否满足要求,如果不满足要求,当时通知退货或返工加工,保证到现场施工时,上述材料满足施工需要
1技术交底记录表C2-1编号工程名称十八里店乡周庄三期C组团农民安置房及配套
